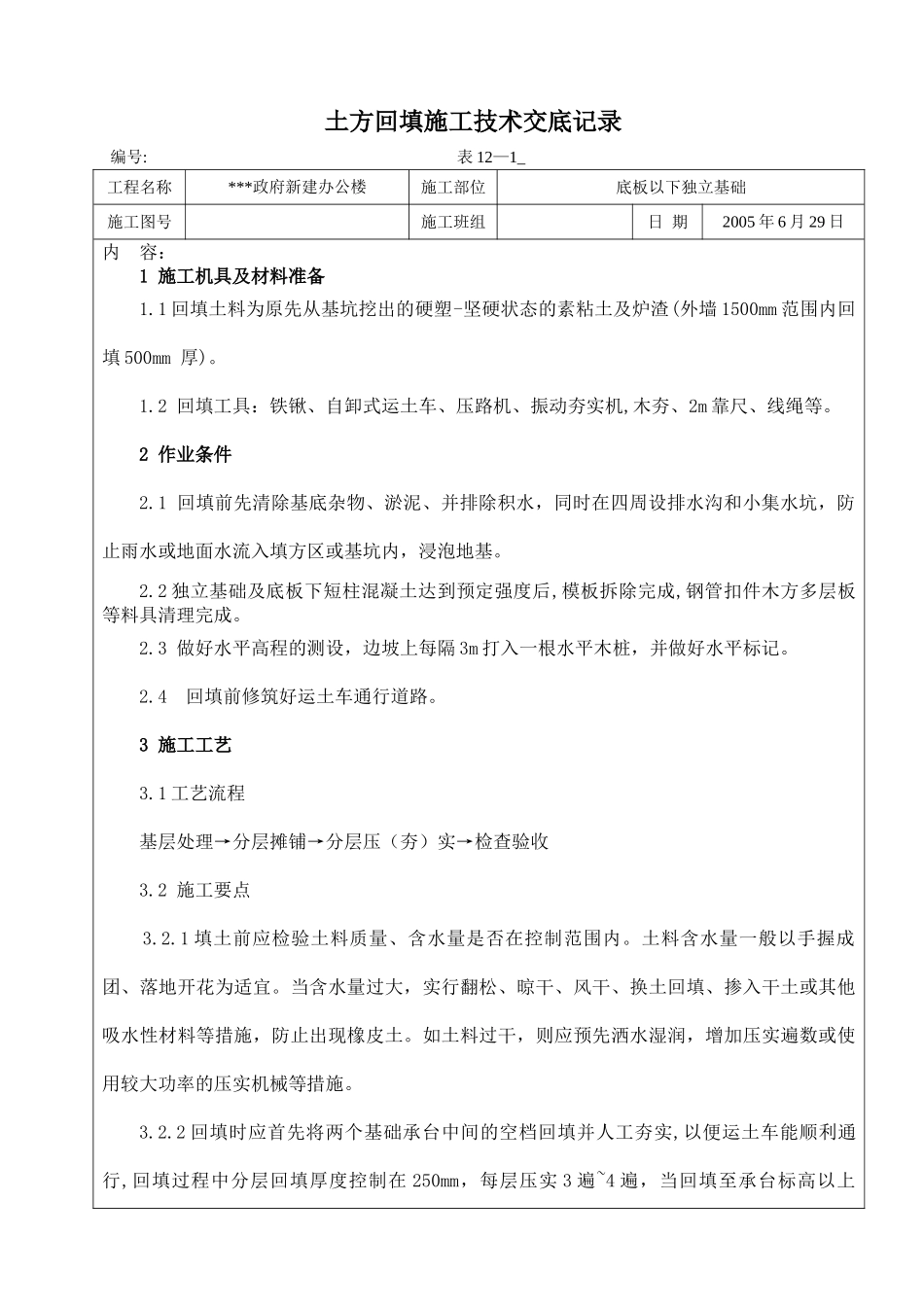

土方回填施工技术交底记录编号: 表 12—1_工程名称***政府新建办公楼施工部位底板以下独立基础施工图号施工班组日 期2005 年 6 月 29 日内 容:1 施工机具及材料准备1
1 回填土料为原先从基坑挖出的硬塑-坚硬状态的素粘土及炉渣(外墙 1500mm 范围内回填 500mm 厚)
2 回填工具:铁锹、自卸式运土车、压路机、振动夯实机,木夯、2m 靠尺、线绳等
2 作业条件2
1 回填前先清除基底杂物、淤泥、并排除积水,同时在四周设排水沟和小集水坑,防止雨水或地面水流入填方区或基坑内,浸泡地基
2 独立基础及底板下短柱混凝土达到预定强度后,模板拆除完成,钢管扣件木方多层板等料具清理完成
3 做好水平高程的测设,边坡上每隔 3m 打入一根水平木桩,并做好水平标记
4 回填前修筑好运土车通行道路
3 施工工艺3
1 工艺流程基层处理→分层摊铺→分层压(夯)实→检查验收 3
2 施工要点 3
1 填土前应检验土料质量、含水量是否在控制范围内
土料含水量一般以手握成团、落地开花为适宜
当含水量过大,实行翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施,防止出现橡皮土
如土料过干,则应预先洒水湿润,增加压实遍数或使用较大功率的压实机械等措施
2 回填时应首先将两个基础承台中间的空档回填并人工夯实,以便运土车能顺利通行,回填过程中分层回填厚度控制在 250mm,每层压实 3 遍~4 遍,当回填至承台标高以上500mm 位置时,大面用压路机压实,柱字四周 500mm 范围内人工夯实
3 人工回填打夯前应将填土初步整平,打夯要按一定方向进行,一夯压半夯,夯夯相接,行行相连,纵横交叉,分层夯打

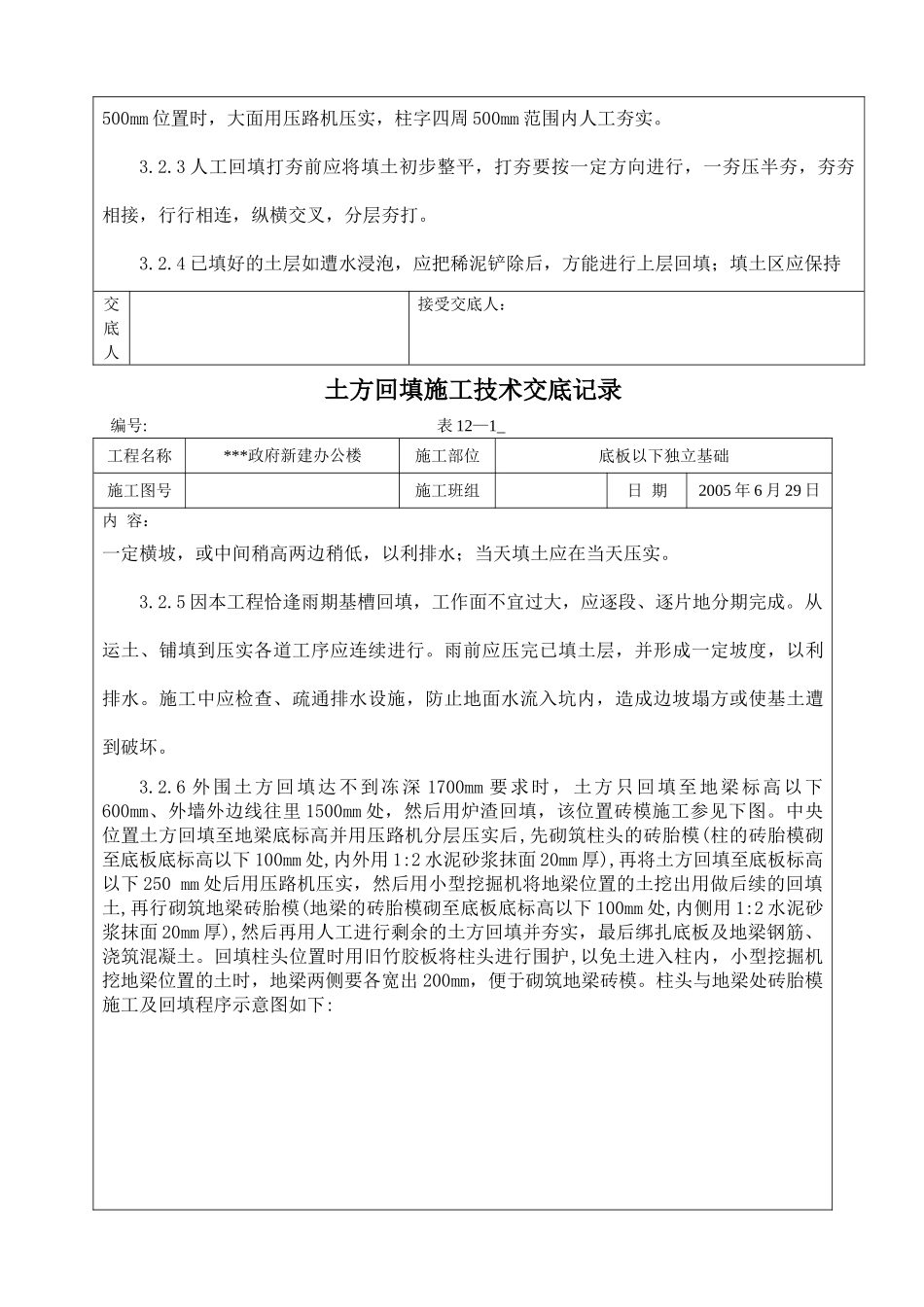

4 已填好的土层如遭水浸泡,应把稀泥铲除后,方能进行上层回填;填土区应保持交底人接受交底人:土方回填施工技术交底记录编号: 表 1
