XX 深水航道治理二期工程 XX 标段灯桩基础施工技术摘 要:本文介绍了 XXSⅡB 标段灯桩基础施工工艺关键词:XX 灯桩基础 桩基 承台 施工工艺一、工程概况XX 深水航道治理二期工程 XX 标位于 XX 南港北槽下游水域九段沙北侧滩地上,距横沙岛施工基地约 40~50km
XX 标段包括南导提 S41+700~S48+077 段及导堤北侧 S8、XX 丁坝 2 座,共设有 2 座高桩承台式灯桩基础,分别位于导堤堤头和 XX 丁坝坝头,其中导堤堤头灯桩基础的中心里程为 S48+052,XX 丁坝坝头灯桩基础的中心里程为 XXD2+375
每座灯桩基础由 4 根φ1
5m、长度为 43、45m 的钢管桩和一个 8
5m(长×宽×高)的钢筋混凝土承台组成,承台顶标高均为+5
00 米,底标高均为+1
灯桩基础结构形式见图 1

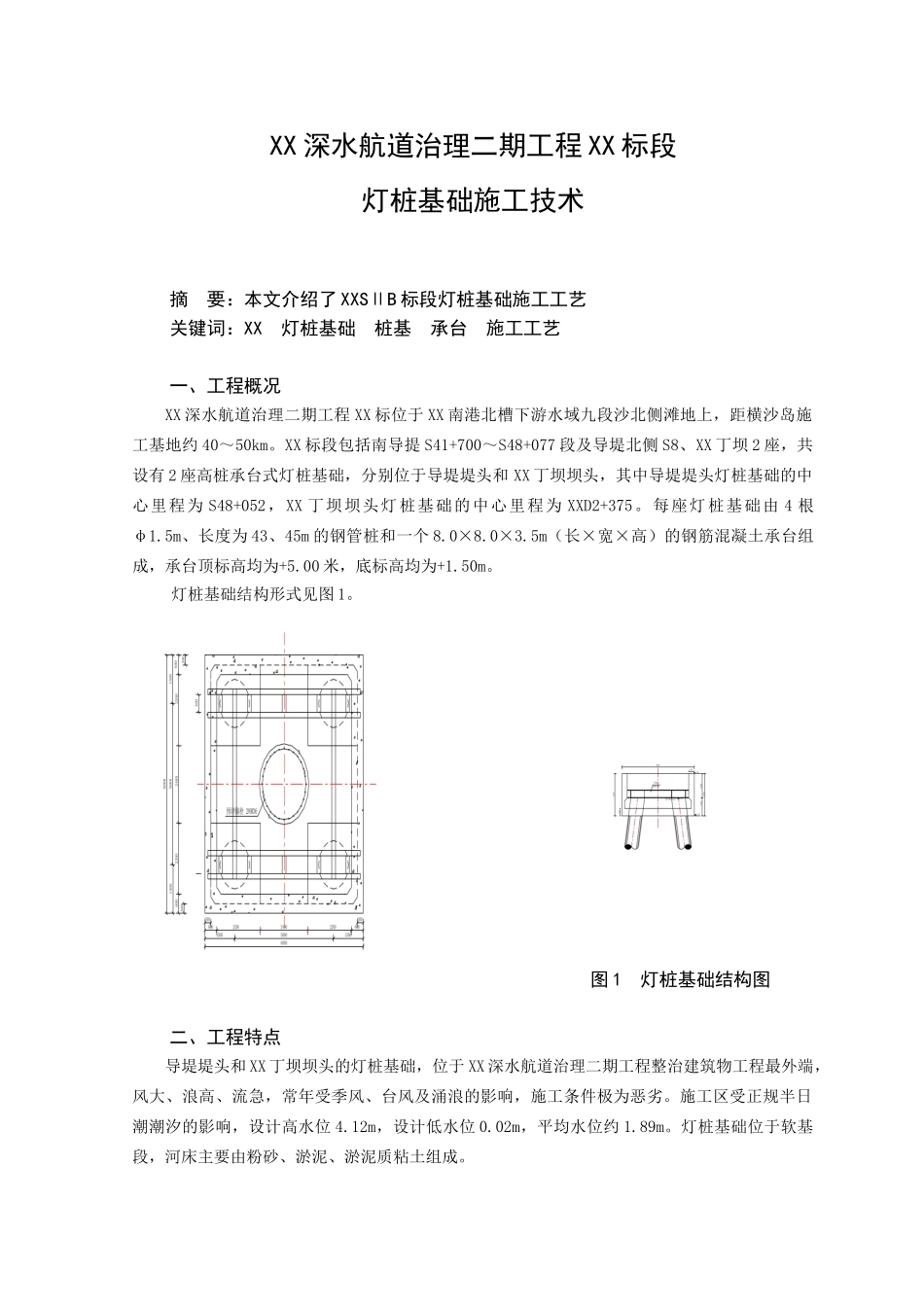

图 1 灯桩基础结构图二、工程特点导堤堤头和 XX 丁坝坝头的灯桩基础,位于 XX 深水航道治理二期工程整治建筑物工程最外端,风大、浪高、流急,常年受季风、台风及涌浪的影响,施工条件极为恶劣
施工区受正规半日潮潮汐的影响,设计高水位 4
12m,设计低水位 0
02m,平均水位约 1
灯桩基础位于软基段,河床主要由粉砂、淤泥、淤泥质粘土组成

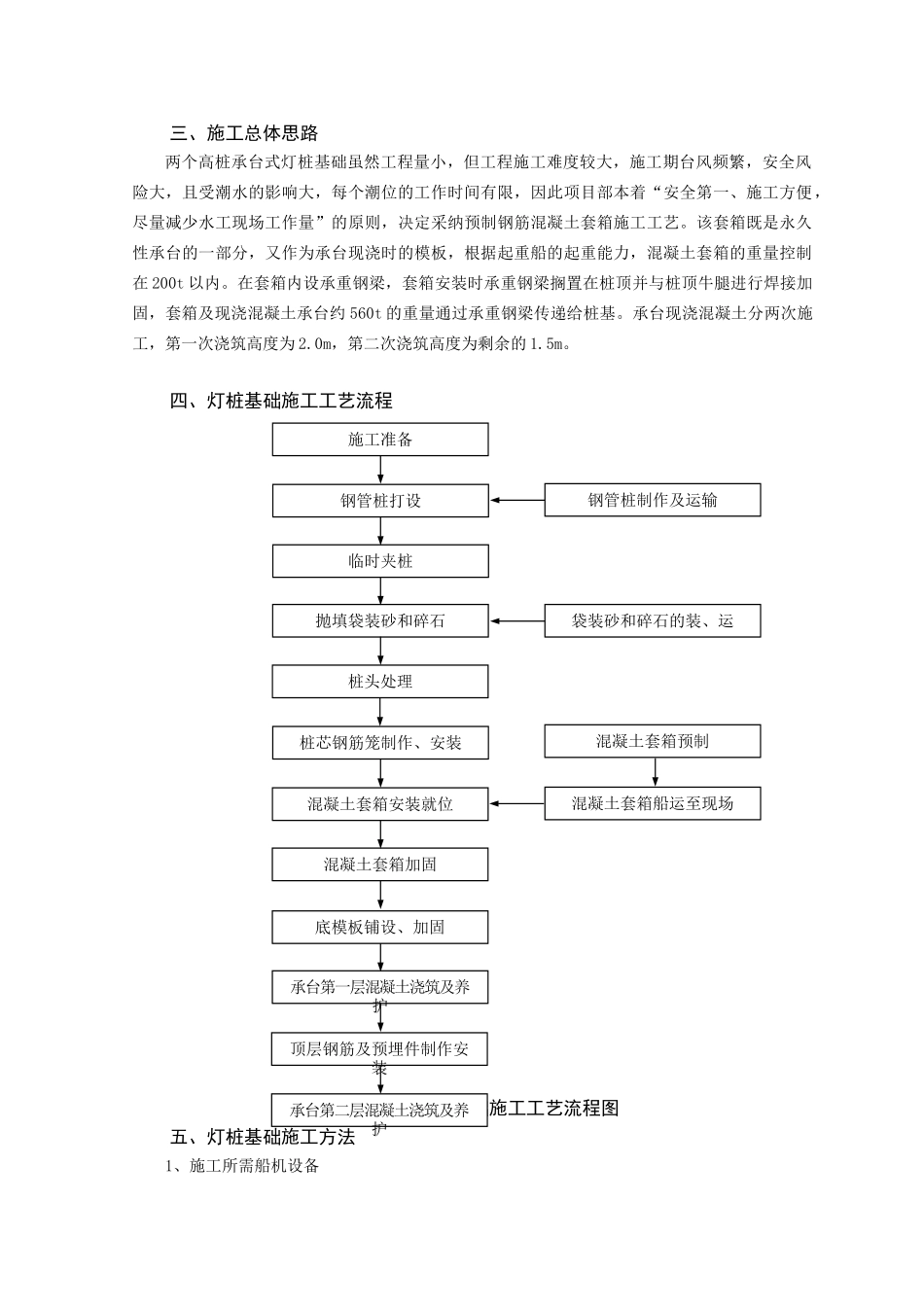

三、施工总体思路两个高桩承台式灯桩基础虽然工程量小,但工程施工难度较大,施工期台风频繁,安全风险大,且受潮水的影响大,每个潮位的工作时间有限,因此项目部本着“安全第一、施工方便,尽量减少水工现场工作量”的原则,决定采纳预制钢筋混凝土套箱施工工艺
该套箱既是永久性承台的一部分,又作为承台现浇时的模板,根据起重船的起重能力,混凝土套箱的重量控制在 200t 以内
在套箱内设承重钢梁,套箱安装时承重钢梁搁置在桩顶并与桩顶牛腿进行焊接加固,套箱及现浇混凝土承台约 560t 的重量通过承重钢梁
