DN2400 气压平衡顶管施工方案工程概况:我项目部施工的长沙 xx 污水截污干管顶管网顶管管工程,在施工 410——429 号井时,发现地层地质情况与原地质报告提供的情况存在较大差异
原地质报告显示在该位置地质为:地面以下 2-3 米为素填土、米 3-6为粉质粘土
沉井施工实际显示地质情况为:地面以下 2 米为素填土、2~3
3 米为粉质粘土、3-4 米以下为淤泥质粉土
管道大部分在淤泥质粉土层中顶进
由于手掘式顶管机在淤泥质粉土层中顶进,会造成前舱进泥量过大从而引起地面沉降,最终会造成顶进无法进行
为此,我们计划采纳气压平衡工具管顶进施工方案,具体实施方案如下:一、顶管总体施工方案:由于 410——420 管段出现地质情况发生变化,计划在 410——420 顶段采纳气压平衡人工掘进方法顶进施工,其余顶管根据地质情况,来确定采纳手掘式或气压平衡施工方法
二、施工工艺流程1、工艺原理概述:气压平衡式顶管的工作原理是,通过作用于临时掘进工作面上的气体压力(这里的气体压力一般根据工具管底部的地下水压力来确定),来阻止地下水
在整个掘进工作面的高度范围内,作用的气体压力是相等的,但地下水的压力是有梯度的,因此在工具管的顶部就形成一个超过平衡压力的气体压力区
在这一压力作用下,地层空隙中的水被挤出,地层也从原来的饱和状态过渡到半饱和状态,从而起到平衡挖掘面的作用

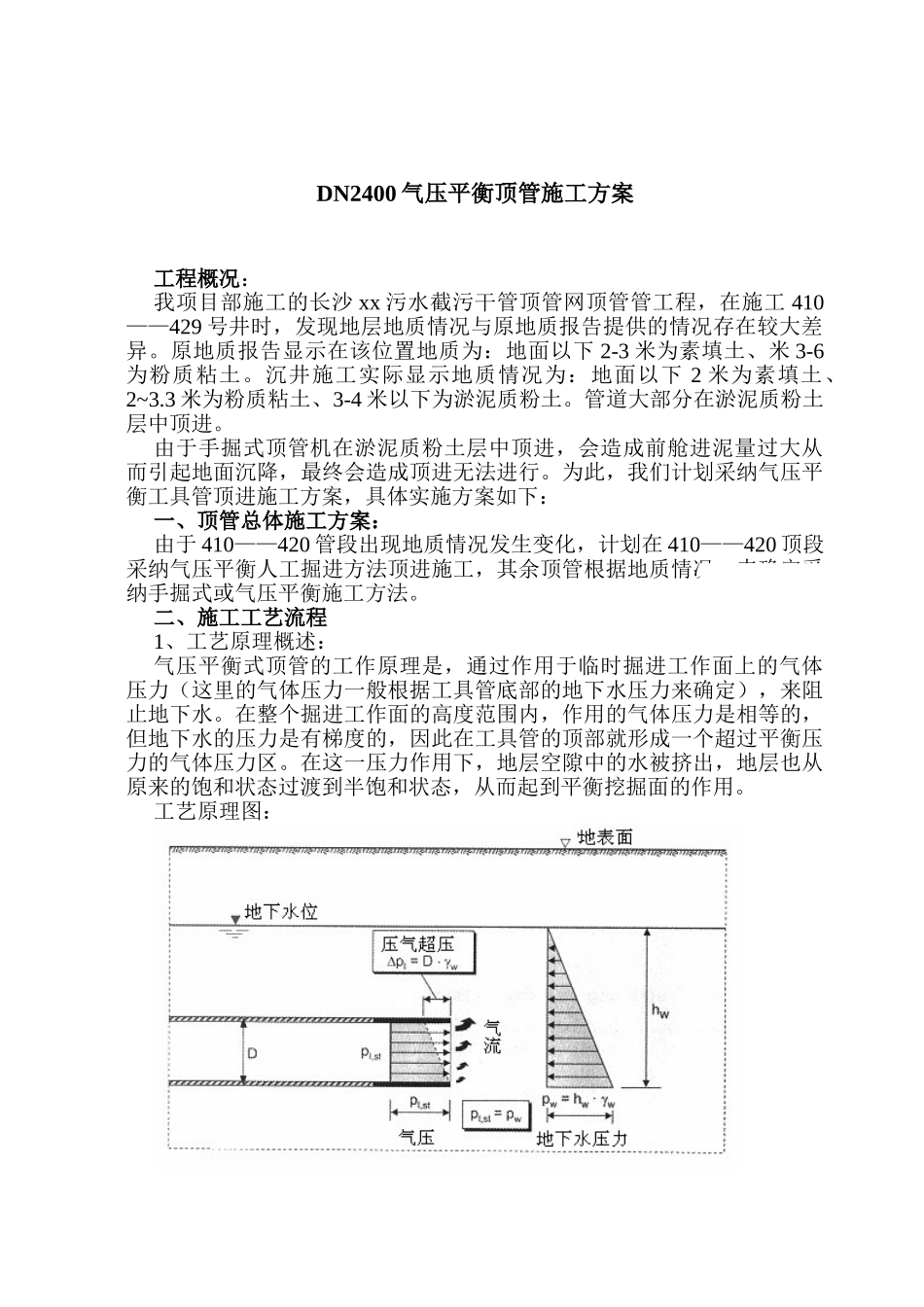

工艺原理图:设备布置图:1-冷却塔;2 带纠偏装置的工具管;3-第一道气闸门;4-空压机;5-第二道气闸门; 6-空气滤清器;7-防漏气装置;8-送气管道2、气压平衡顶管施工工艺流程三、具体实施方案1、导轨安装:导轨安放在混凝土基础面上,导轨定位后必须稳固、正确,在顶进中承受各种负载时不移位、不变形、不沉降
导轨安放前,应先复核管道中心位置但在安装时必须复核
导轨面标高按管道设计标高设置,在顶进中常常复核调整,确保顶进轴线
