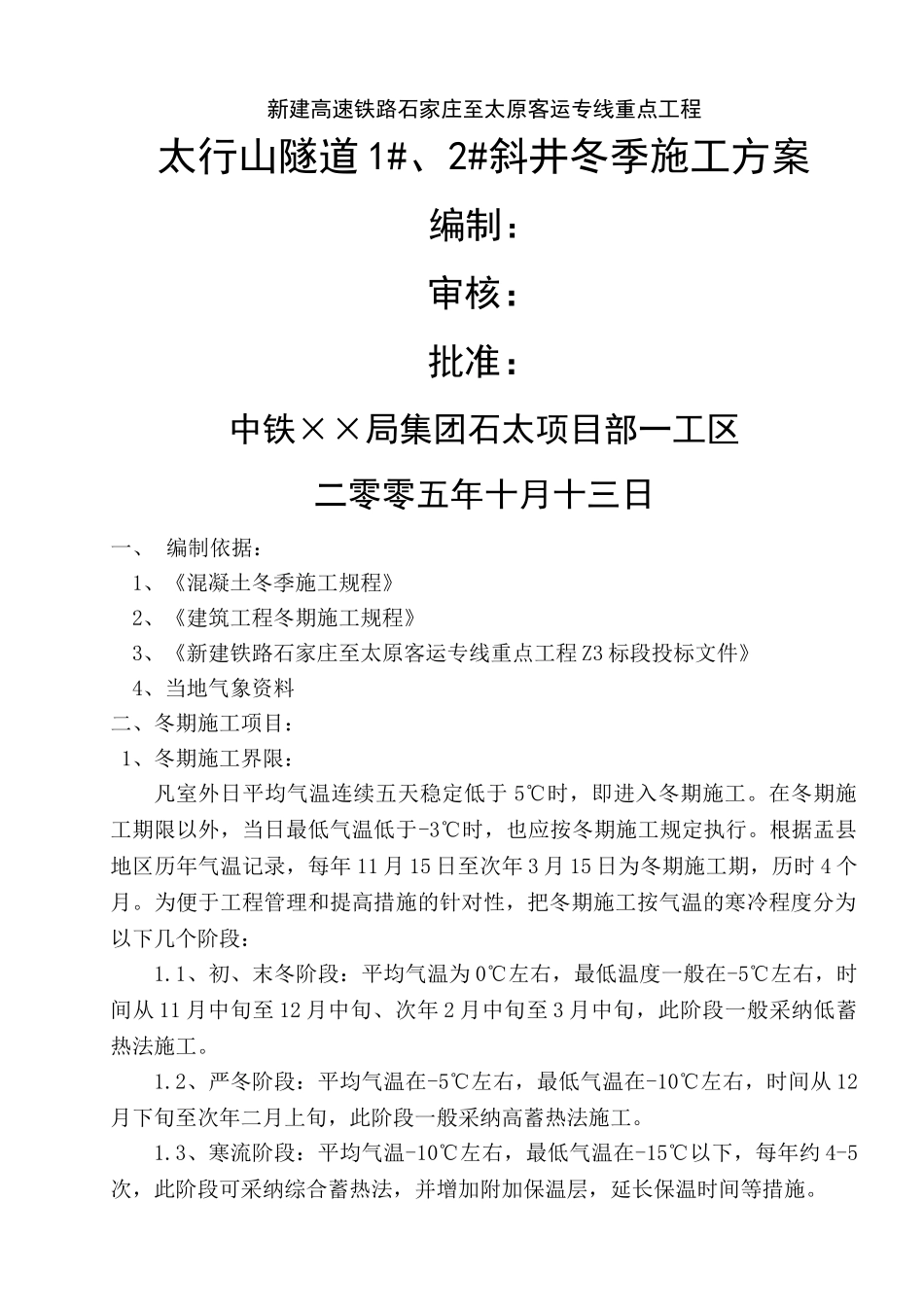

新建高速铁路石家庄至太原客运专线重点工程太行山隧道 1#、2#斜井冬季施工方案编制:审核:批准:中铁××局集团石太项目部一工区二零零五年十月十三日一、 编制依据:1、《混凝土冬季施工规程》2、《建筑工程冬期施工规程》3、《新建铁路石家庄至太原客运专线重点工程 Z3 标段投标文件》4、当地气象资料二、冬期施工项目: 1、冬期施工界限:凡室外日平均气温连续五天稳定低于 5℃时,即进入冬期施工

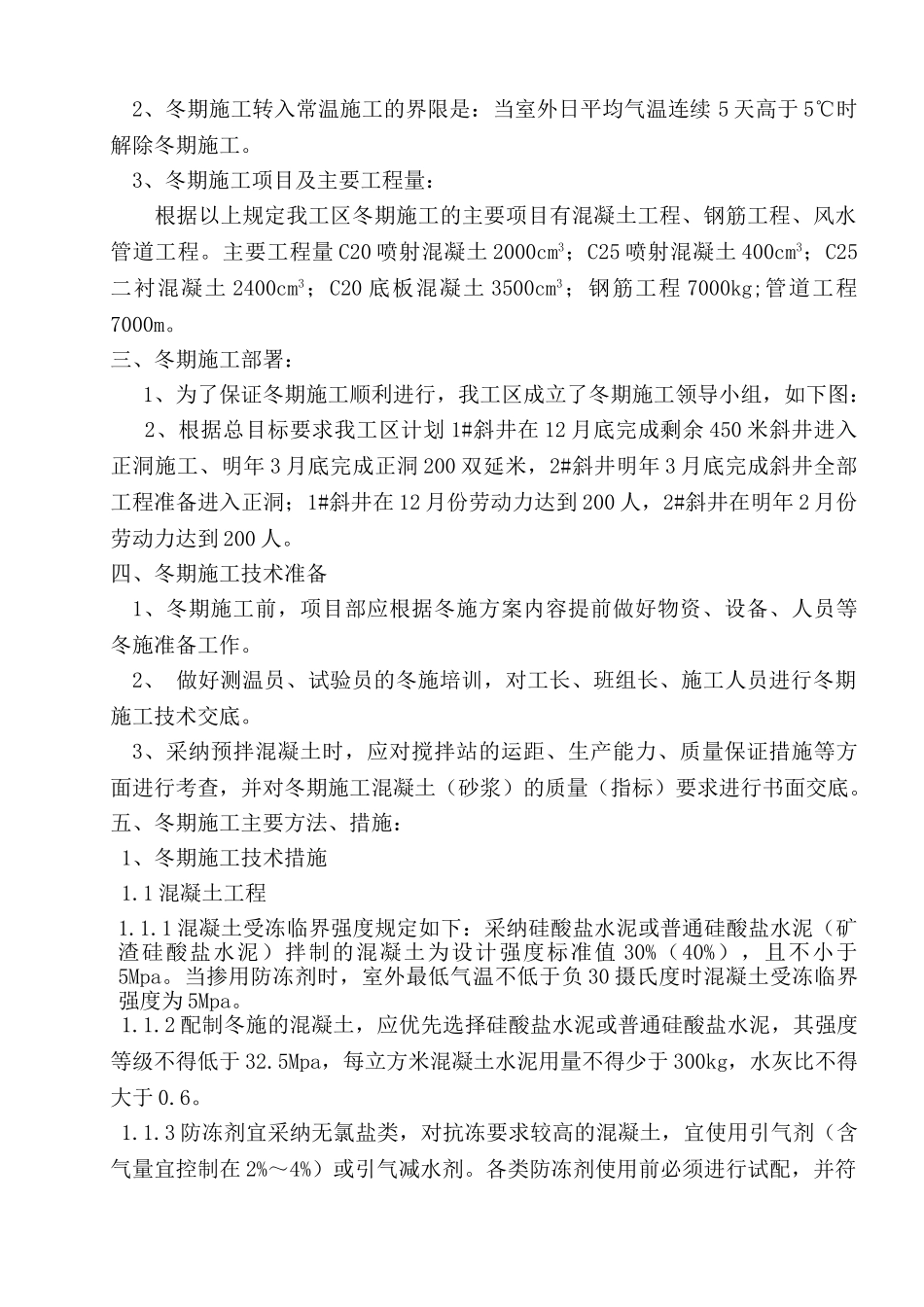

在冬期施工期限以外,当日最低气温低于-3℃时,也应按冬期施工规定执行
根据盂县地区历年气温记录,每年 11 月 15 日至次年 3 月 15 日为冬期施工期,历时 4 个月
为便于工程管理和提高措施的针对性,把冬期施工按气温的寒冷程度分为以下几个阶段:1
1、初、末冬阶段:平均气温为 0℃左右,最低温度一般在-5℃左右,时间从 11 月中旬至 12 月中旬、次年 2 月中旬至 3 月中旬,此阶段一般采纳低蓄热法施工
2、严冬阶段:平均气温在-5℃左右,最低气温在-10℃左右,时间从 12月下旬至次年二月上旬,此阶段一般采纳高蓄热法施工
3、寒流阶段:平均气温-10℃左右,最低气温在-15℃以下,每年约 4-5次,此阶段可采纳综合蓄热法,并增加附加保温层,延长保温时间等措施
2、冬期施工转入常温施工的界限是:当室外日平均气温连续 5 天高于 5℃时解除冬期施工
3、冬期施工项目及主要工程量: 根据以上规定我工区冬期施工的主要项目有混凝土工程、钢筋工程、风水管道工程
主要工程量 C20 喷射混凝土 2000cm3;C25 喷射混凝土 400cm3;C25二衬混凝土 2400cm3;C20 底板混凝土 3500cm3;钢筋工程 7000kg;管道工程7000m

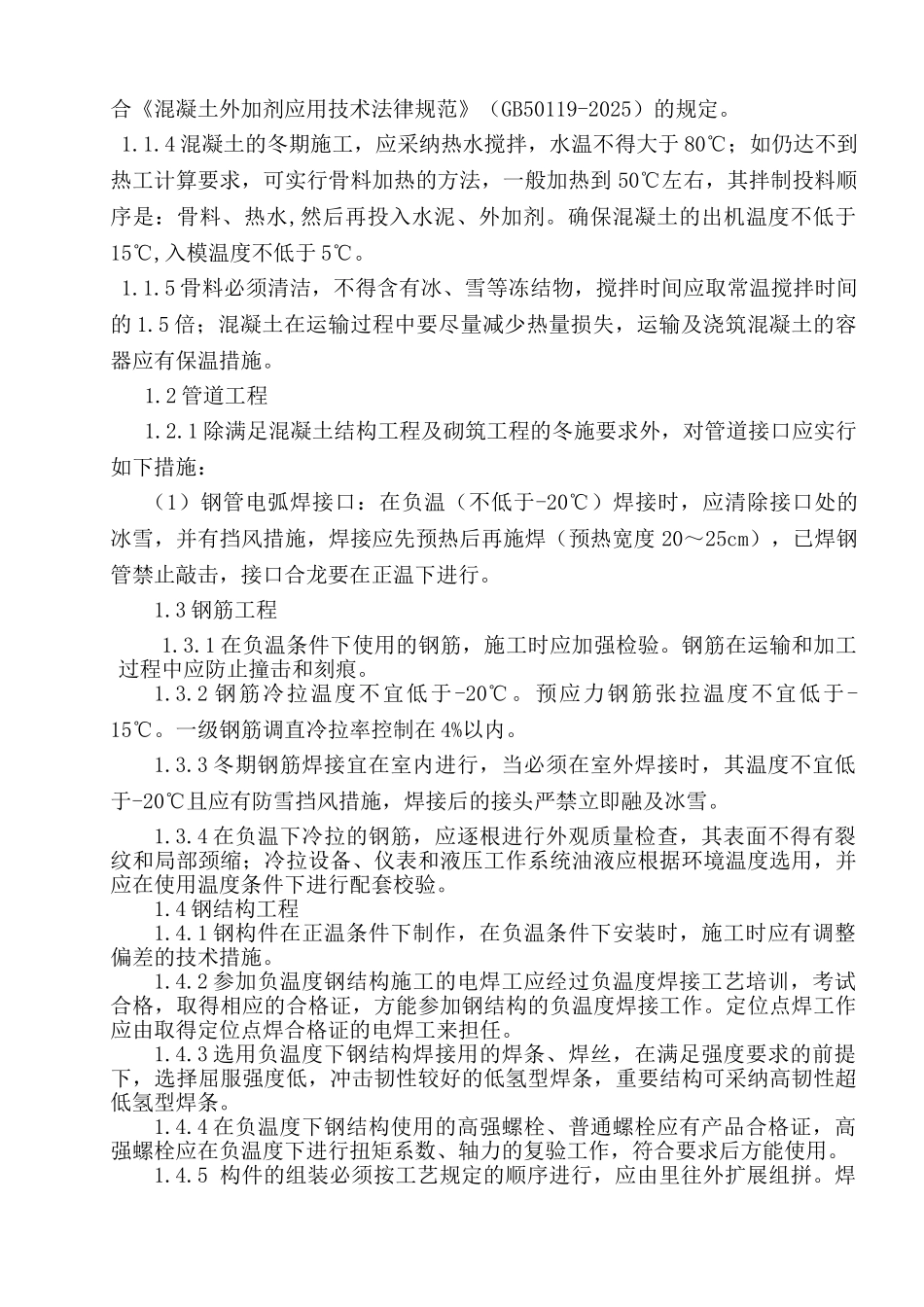

三、冬期施工部署: 1、为了保证冬期施工顺利进行,我工区成立了冬期施工领导小组,如下图: 2、根据总目标要求我工区计划 1#斜井
