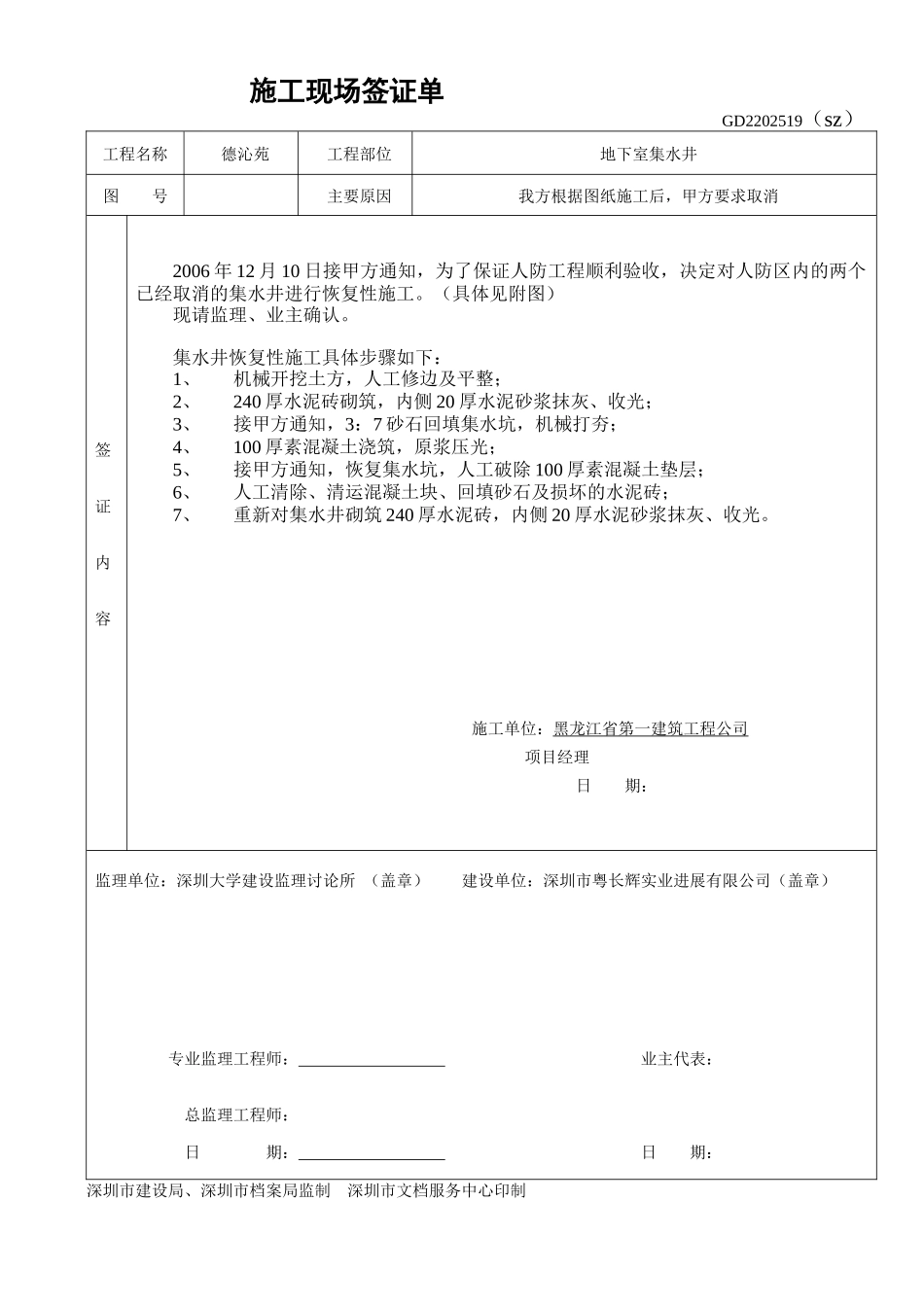

施工现场签证单 GD2202519(sz)工程名称德沁苑工程部位地下室集水井图 号主要原因我方根据图纸施工后,甲方要求取消签证内容2006 年 12 月 10 日接甲方通知,为了保证人防工程顺利验收,决定对人防区内的两个已经取消的集水井进行恢复性施工。(具体见附图)现请监理、业主确认。集水井恢复性施工具体步骤如下:1、机械开挖土方,人工修边及平整;2、240 厚水泥砖砌筑,内侧 20 厚水泥砂浆抹灰、收光;3、接甲方通知,3:7 砂石回填集水坑,机械打夯;4、100 厚素混凝土浇筑,原浆压光;5、接甲方通知,恢复集水坑,人工破除 100 厚素混凝土垫层;6、人工清除、清运混凝土块、回填砂石及损坏的水泥砖;7、重新对集水井砌筑 240 厚水泥砖,内侧 20 厚水泥砂浆抹灰、收光。 施工单位:黑龙江省第一建筑工程公司 项目经理日 期:监理单位:深圳大学建设监理讨论所 (盖章) 建设单位:深圳市粤长辉实业进展有限公司(盖章)专业监理工程师: 业主代表:总监理工程师:日 期: 日 期:深圳市建设局、深圳市档案局监制 深圳市文档服务中心印制
