雨水管道施工方案一、施工准备1、技术准备(1)详细勘察管道沿线实际情况,对施工现场情况进行摸底
(2)组织工程施工技术人员参加设计单位、建设单位的施工图会审和企业内施工技术交底,了解施工特点和技术要求,熟悉施工操作规程和各项技术数据
(3)编制施工方案
2、物资准备(1)根据施工进度计划提前作好各种材料、设备、机具进出场计划;(2)明确各种材料的到货时间和技术要求,(3)对管材进行检验、确认并收集整理有关的技术资料
3、施工人员配备专业技术人员(负责安全):2 人4、临时设施准备:(1)根据工程现场实际情况,在甲方指定位置搭设施工临时设施
(2)临时用电准备:本工程施工用电为自发电
(3)临时用水准备:施工用水由甲方提供

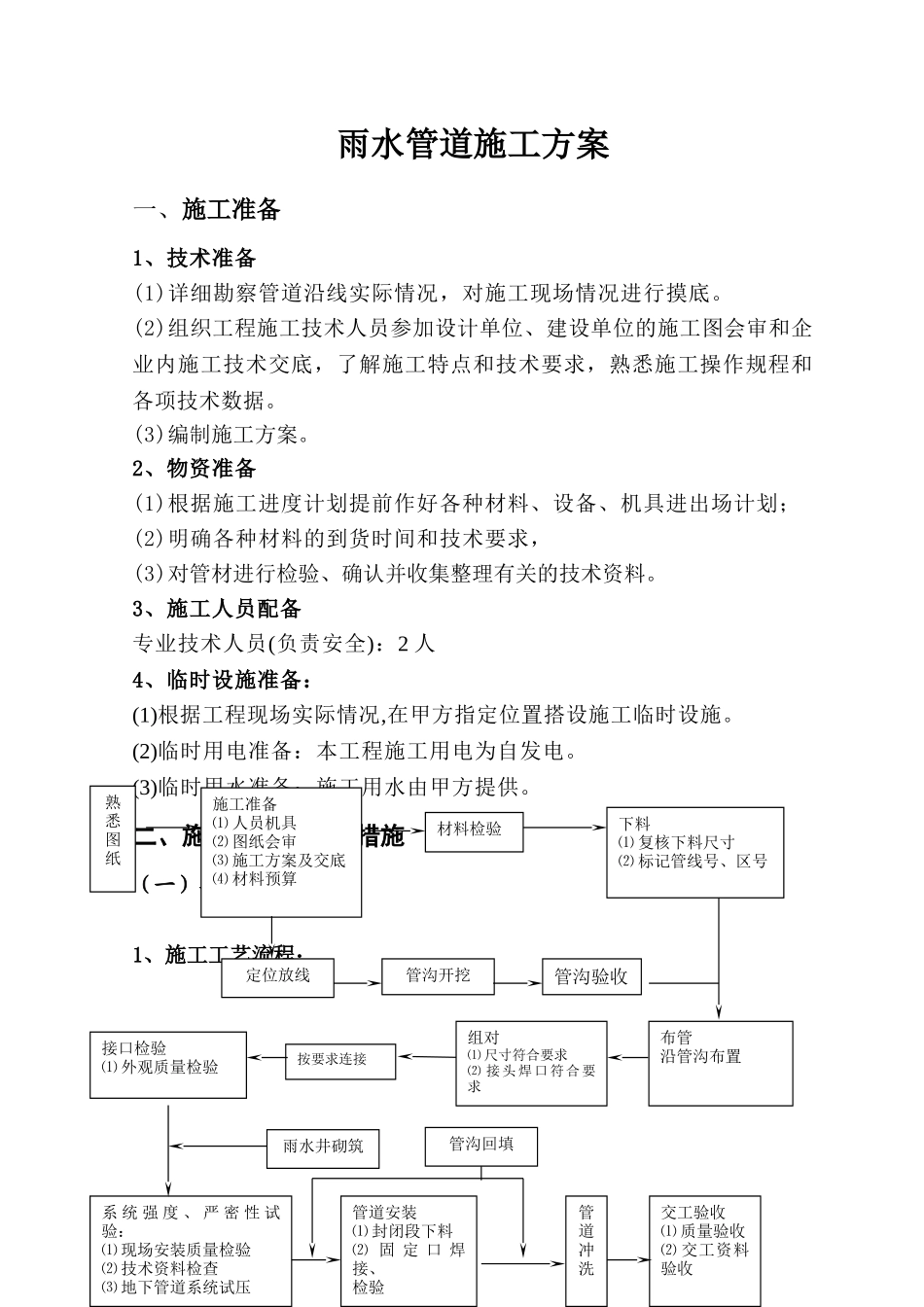

二、施工方法和技术措施(一)、开槽埋管工程1、施工工艺流程:材料检验下料⑴ 复核下料尺寸⑵ 标记管线号、区号布管沿管沟布置组对⑴ 尺寸符合要求⑵ 接头焊口符合要求熟悉图纸施工准备⑴ 人员机具⑵ 图纸会审⑶ 施工方案及交底⑷ 材料预算按要求连接接口检验⑴ 外观质量检验管道安装⑴ 封闭段下料⑵ 固 定 口 焊接、检验系 统 强 度 、 严 密 性 试验:⑴ 现场安装质量检验⑵ 技术资料检查⑶ 地下管道系统试压管道冲洗交工验收⑴ 质量验收⑵ 交工资料验收定位放线管沟开挖管沟验收雨水井砌筑管沟回填2、土石方开挖 (1)测量A、雨水管道工程的线路测量包括定线测量、水准测量和直接丈量

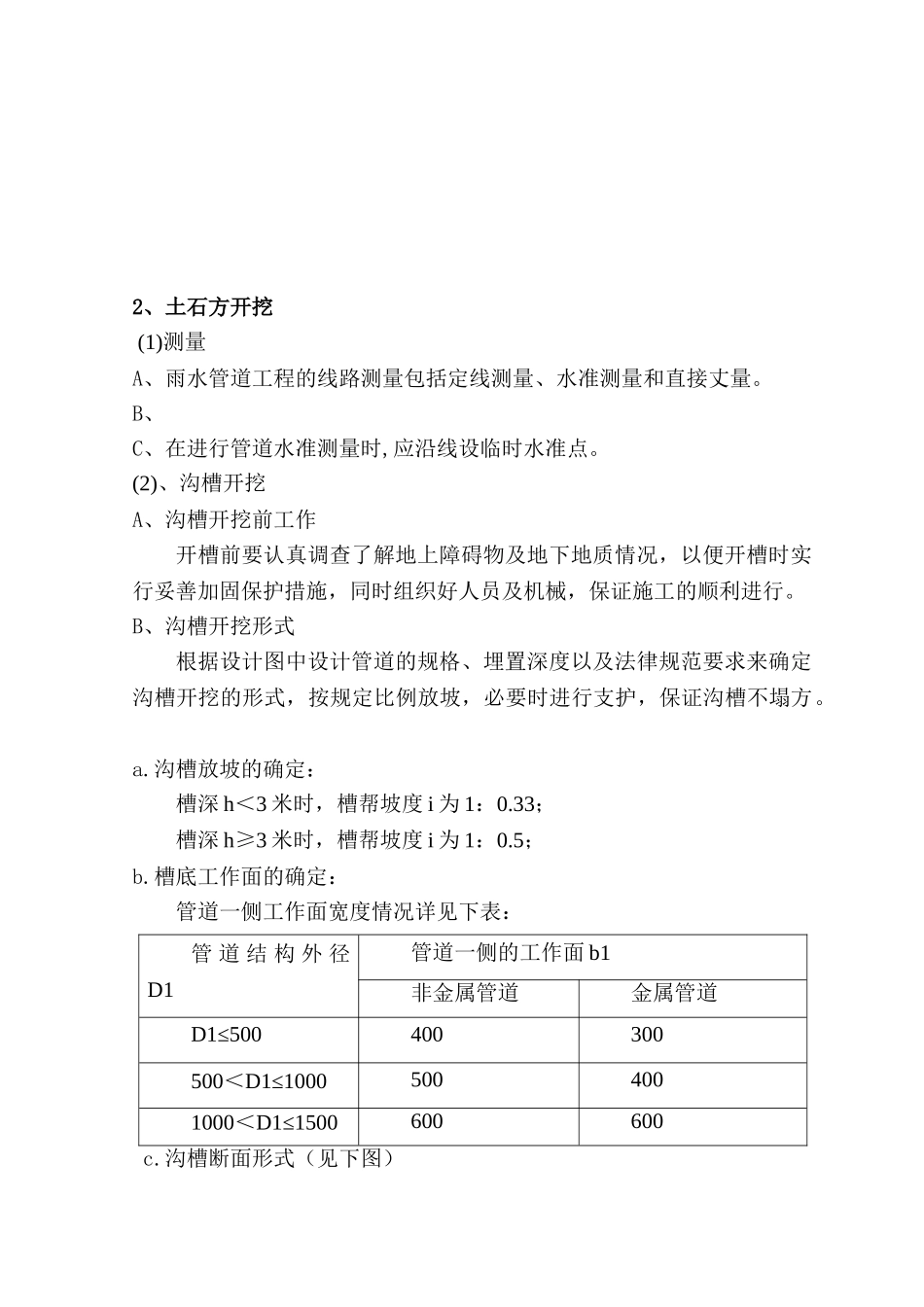

B、C、在进行管道水准测量时,应沿线设临时水准点
(2)、沟槽开挖A、沟槽开挖前工作 开槽前要认真调查了解地上障碍物及地下地质情况,以便开槽时实行妥善加固保护措施,同时组织好人员及机械,保证施工的顺利进行
B、沟槽开挖形式 根据设计图中设计管道的规格、埋置深度以及法律规范要求来确定沟槽开挖的形式,按规定比例放坡,必要时进行支护,保证沟槽不塌方

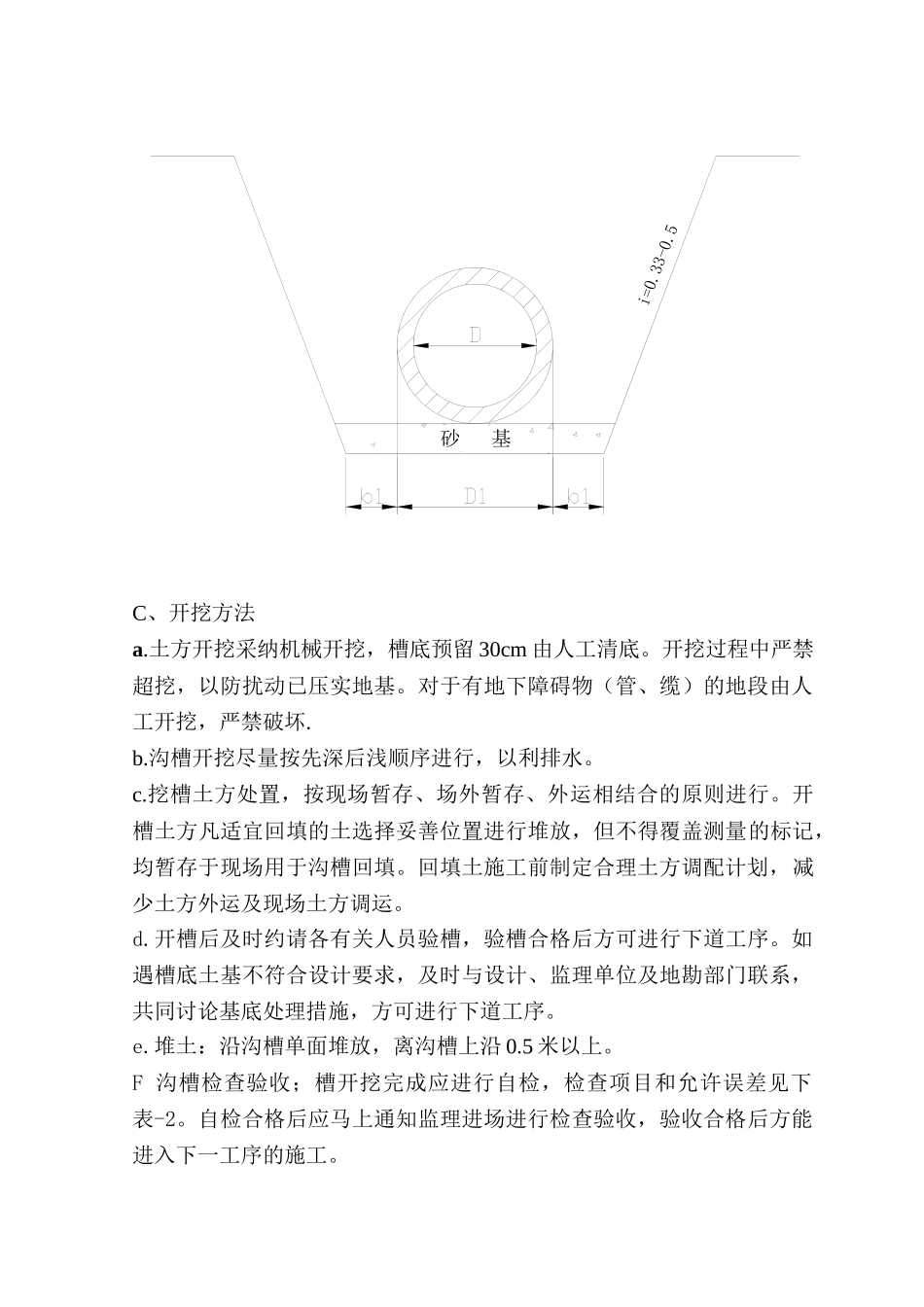

沟槽放坡的确定: 槽深 h<3 米时
