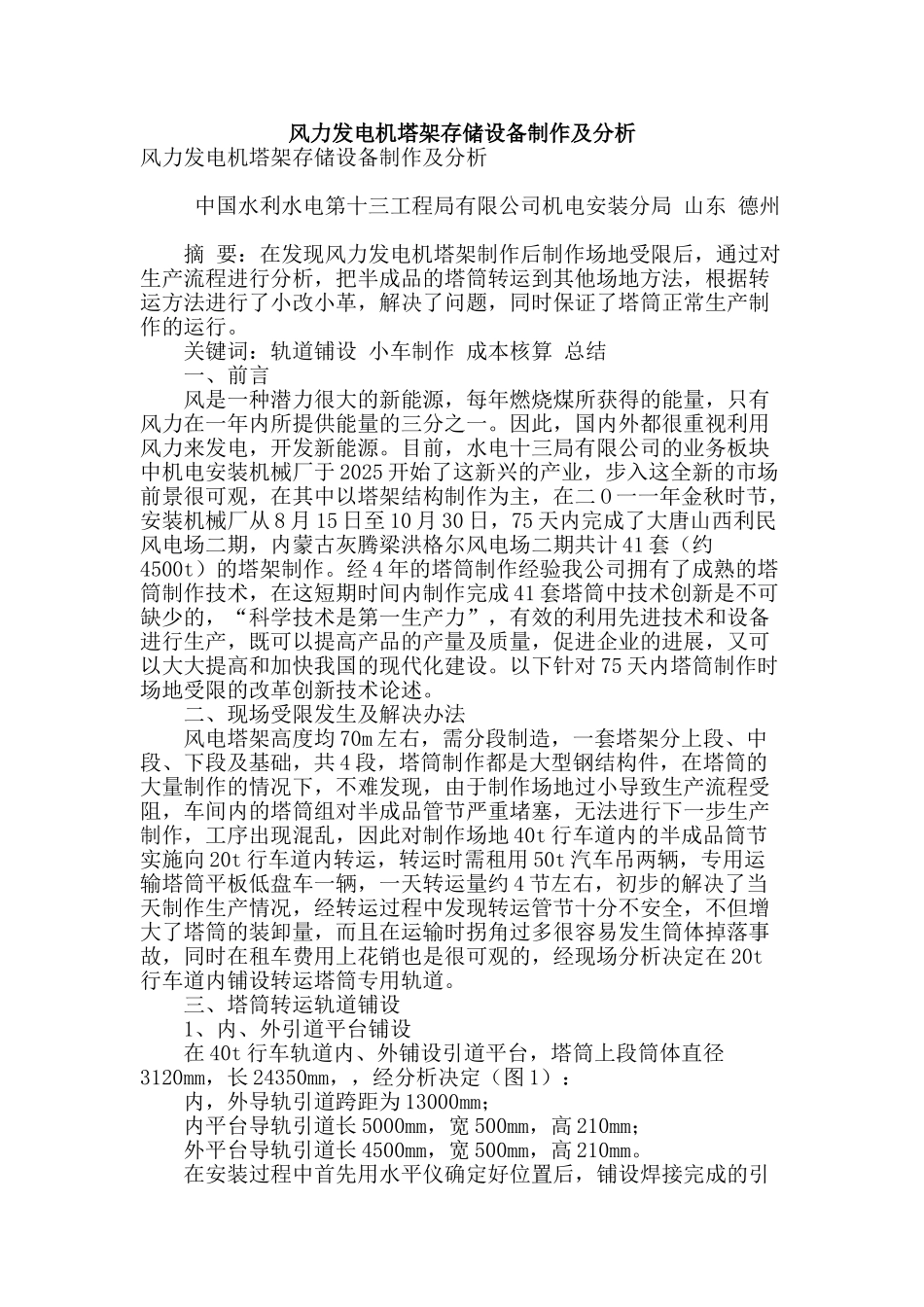

风力发电机塔架存储设备制作及分析风力发电机塔架存储设备制作及分析 中国水利水电第十三工程局有限公司机电安装分局 山东 德州 摘 要:在发现风力发电机塔架制作后制作场地受限后,通过对生产流程进行分析,把半成品的塔筒转运到其他场地方法,根据转运方法进行了小改小革,解决了问题,同时保证了塔筒正常生产制作的运行。 关键词:轨道铺设 小车制作 成本核算 总结 一、前言 风是一种潜力很大的新能源,每年燃烧煤所获得的能量,只有风力在一年内所提供能量的三分之一。因此,国内外都很重视利用风力来发电,开发新能源。目前,水电十三局有限公司的业务板块中机电安装机械厂于 2025 开始了这新兴的产业,步入这全新的市场前景很可观,在其中以塔架结构制作为主,在二 O 一一年金秋时节,安装机械厂从 8 月 15 日至 10 月 30 日,75 天内完成了大唐山西利民风电场二期,内蒙古灰腾梁洪格尔风电场二期共计 41 套(约4500t)的塔架制作。经 4 年的塔筒制作经验我公司拥有了成熟的塔筒制作技术,在这短期时间内制作完成 41 套塔筒中技术创新是不可缺少的,“科学技术是第一生产力”,有效的利用先进技术和设备进行生产,既可以提高产品的产量及质量,促进企业的进展,又可以大大提高和加快我国的现代化建设。以下针对 75 天内塔筒制作时场地受限的改革创新技术论述。 二、现场受限发生及解决办法 风电塔架高度均 70m 左右,需分段制造,一套塔架分上段、中段、下段及基础,共 4 段,塔筒制作都是大型钢结构件,在塔筒的大量制作的情况下,不难发现,由于制作场地过小导致生产流程受阻,车间内的塔筒组对半成品管节严重堵塞,无法进行下一步生产制作,工序出现混乱,因此对制作场地 40t 行车道内的半成品筒节实施向 20t 行车道内转运,转运时需租用 50t 汽车吊两辆,专用运输塔筒平板低盘车一辆,一天转运量约 4 节左右,初步的解决了当天制作生产情况,经转运过程中发现转运管节十分不安全,不但增大了塔筒的装卸量,而且在运输时拐角过多很容易发生筒体掉落事故,同时在租车费用上花销也是很可观的,经现场分析决定在 20t行车道内铺设转运塔筒专用轨道。 三、塔筒转运轨道铺设 1、内、外引道平台铺设 在 40t 行车轨道内、外铺设引道平台,塔筒上段筒体直径3120mm,长 24350mm,,经分析决定(图 1): 内,外导轨引道跨距为 13000mm; 内平台导轨引道长 5000mm,宽 500mm,高 210mm...
