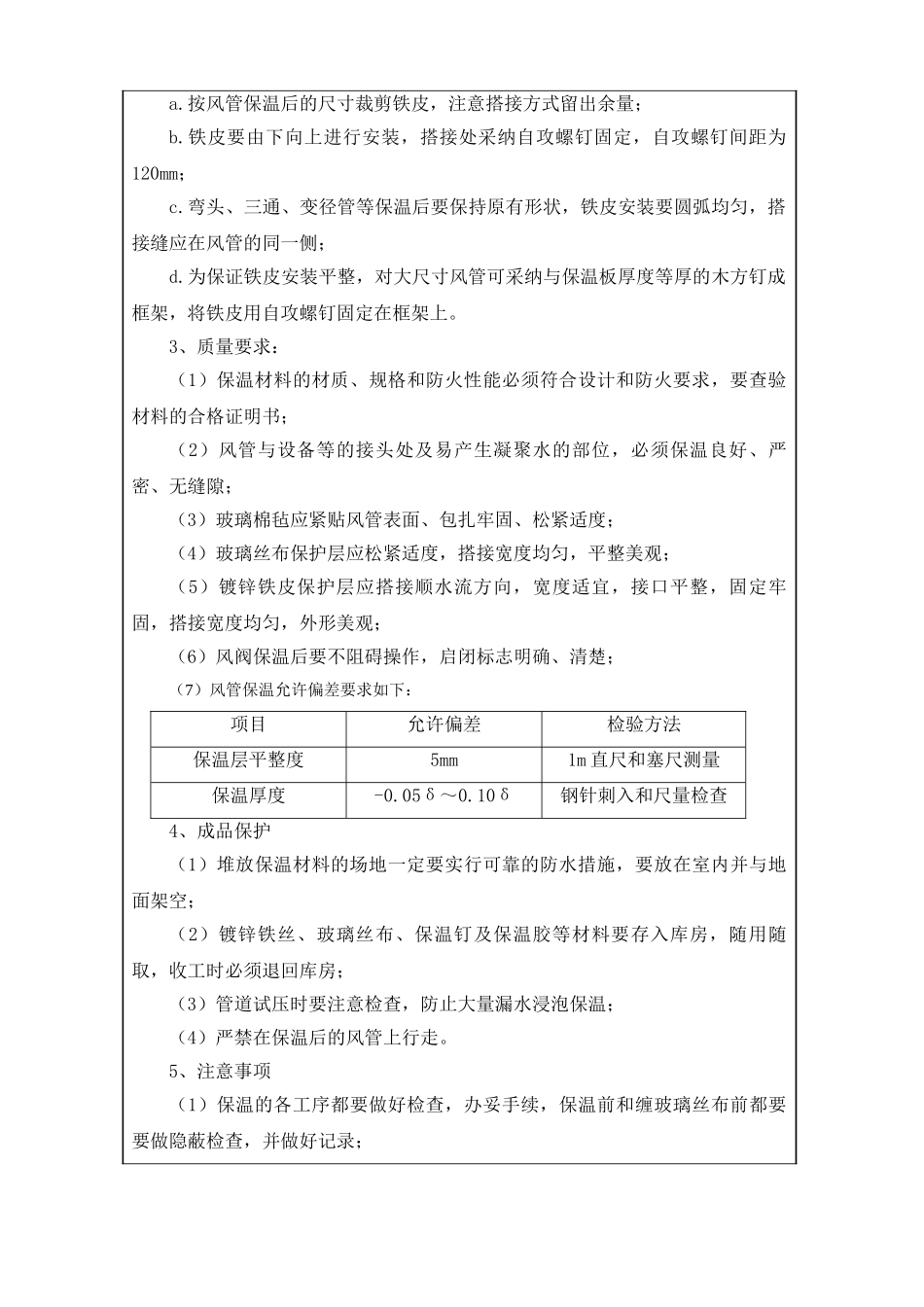

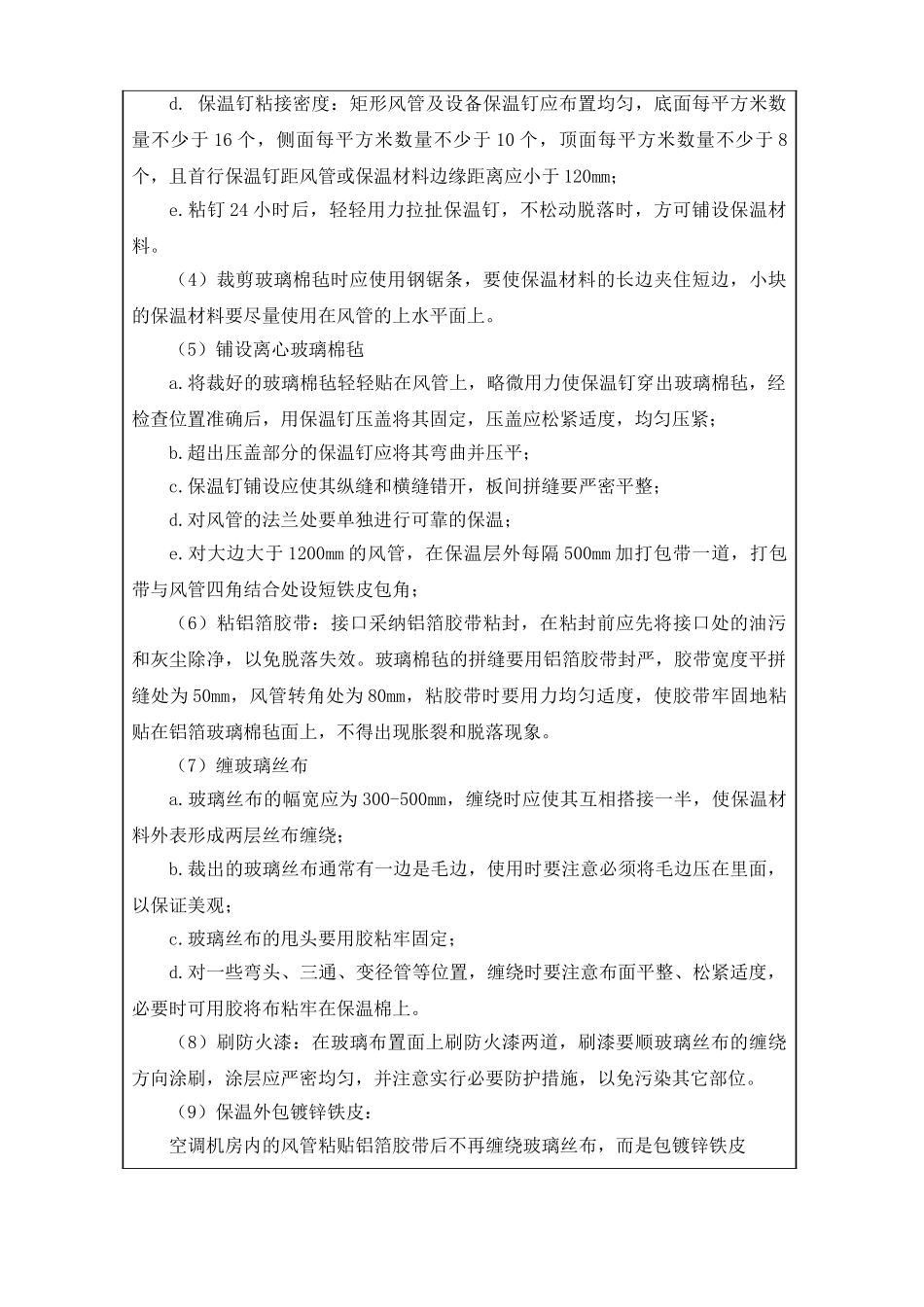

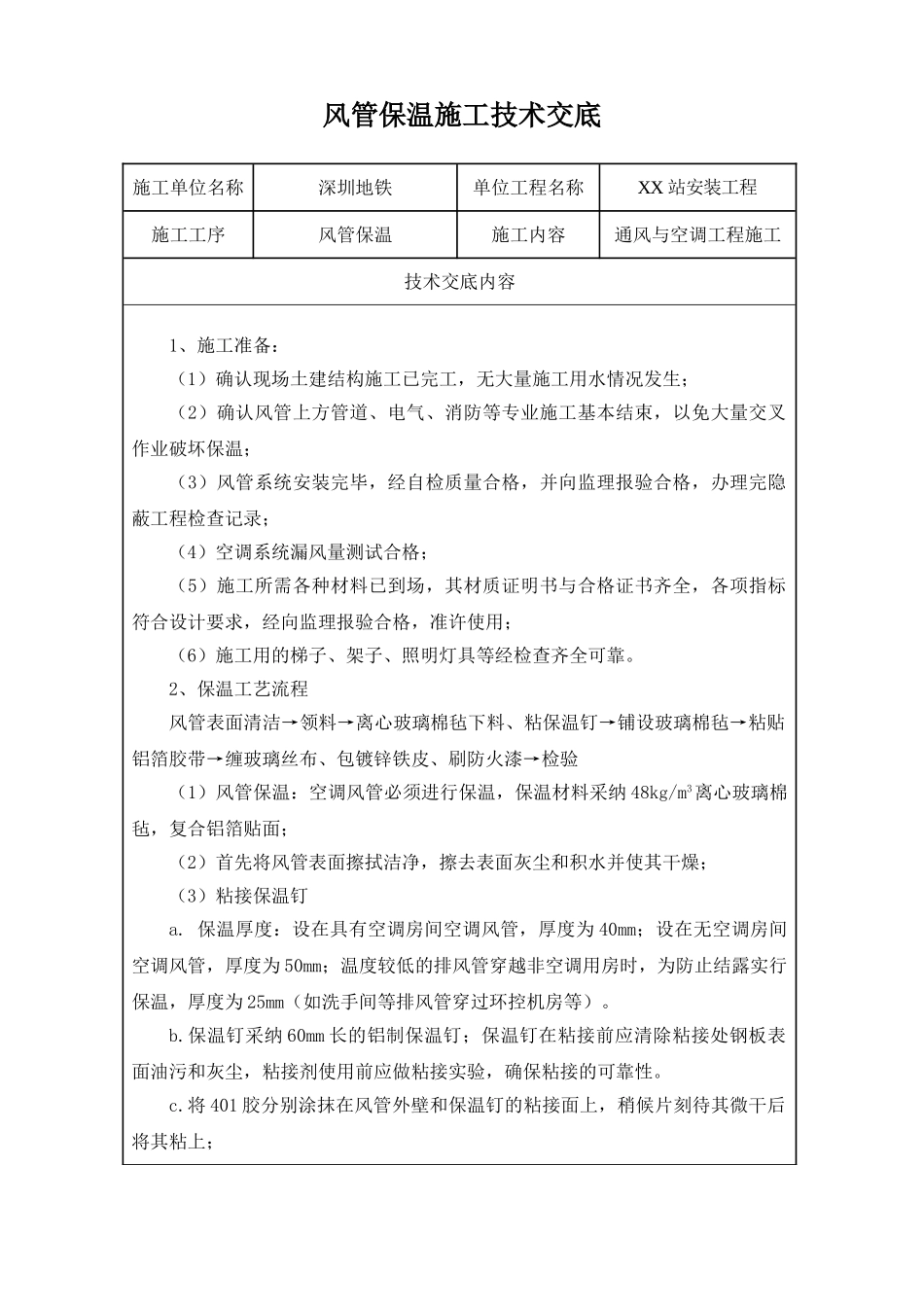

风管保温施工技术交底施工单位名称深圳地铁单位工程名称XX 站安装工程施工工序风管保温施工内容通风与空调工程施工技术交底内容1、施工准备:(1)确认现场土建结构施工已完工,无大量施工用水情况发生;(2)确认风管上方管道、电气、消防等专业施工基本结束,以免大量交叉作业破坏保温;(3)风管系统安装完毕,经自检质量合格,并向监理报验合格,办理完隐蔽工程检查记录;(4)空调系统漏风量测试合格;(5)施工所需各种材料已到场,其材质证明书与合格证书齐全,各项指标符合设计要求,经向监理报验合格,准许使用;(6)施工用的梯子、架子、照明灯具等经检查齐全可靠。2、保温工艺流程风管表面清洁→领料→离心玻璃棉毡下料、粘保温钉→铺设玻璃棉毡→粘贴铝箔胶带→缠玻璃丝布、包镀锌铁皮、刷防火漆→检验(1)风管保温:空调风管必须进行保温,保温材料采纳 48kg/m3离心玻璃棉毡,复合铝箔贴面;(2)首先将风管表面擦拭洁净,擦去表面灰尘和积水并使其干燥;(3)粘接保温钉a. 保温厚度:设在具有空调房间空调风管,厚度为 40mm;设在无空调房间空调风管,厚度为 50mm;温度较低的排风管穿越非空调用房时,为防止结露实行保温,厚度为 25mm(如洗手间等排风管穿过环控机房等)。b.保温钉采纳 60mm 长的铝制保温钉;保温钉在粘接前应清除粘接处钢板表面油污和灰尘,粘接剂使用前应做粘接实验,确保粘接的可靠性。c.将 401 胶分别涂抹在风管外壁和保温钉的粘接面上,稍候片刻待其微干后将其粘上;d. 保温钉粘接密度:矩形风管及设备保温钉应布置均匀,底面每平方米数量不少于 16 个,侧面每平方米数量不少于 10 个,顶面每平方米数量不少于 8个,且首行保温钉距风管或保温材料边缘距离应小于 120mm;e.粘钉 24 小时后,轻轻用力拉扯保温钉,不松动脱落时,方可铺设保温材料。(4)裁剪玻璃棉毡时应使用钢锯条,要使保温材料的长边夹住短边,小块的保温材料要尽量使用在风管的上水平面上。(5)铺设离心玻璃棉毡a.将裁好的玻璃棉毡轻轻贴在风管上,略微用力使保温钉穿出玻璃棉毡,经检查位置准确后,用保温钉压盖将其固定,压盖应松紧适度,均匀压紧;b.超出压盖部分的保温钉应将其弯曲并压平;c.保温钉铺设应使其纵缝和横缝错开,板间拼缝要严密平整;d.对风管的法兰处要单独进行可靠的保温;e.对大边大于 1200mm 的风管,在保温层外每隔 500mm 加打包带一道,打包带与风管四角结合处设短铁皮包角;(6)粘铝箔胶...
