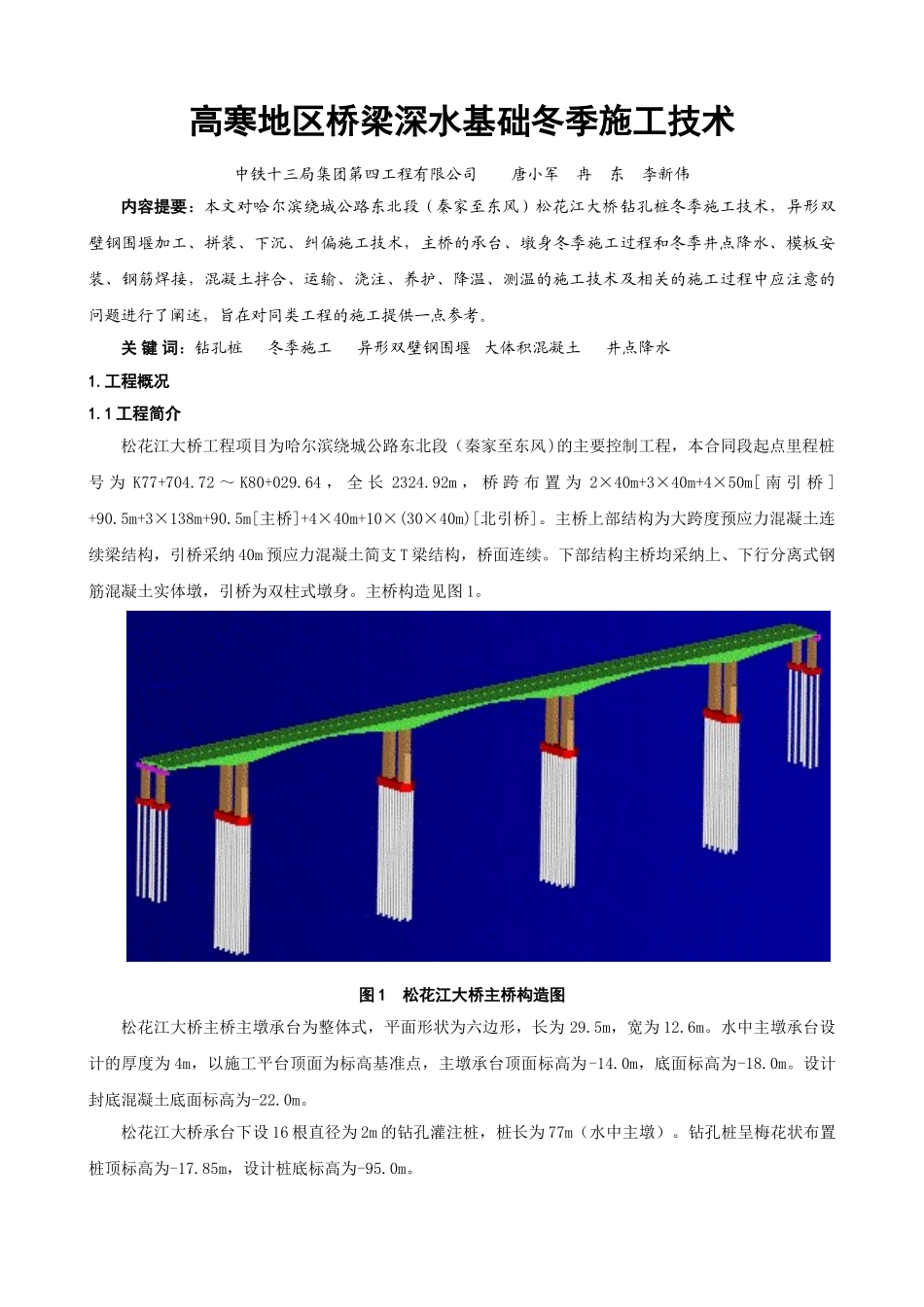

高寒地区桥梁深水基础冬季施工技术中铁十三局集团第四工程有限公司 唐小军 冉 东 李新伟内容提要:本文对哈尔滨绕城公路东北段(秦家至东风)松花江大桥钻孔桩冬季施工技术,异形双壁钢围堰加工、拼装、下沉、纠偏施工技术,主桥的承台、墩身冬季施工过程和冬季井点降水、模板安装、钢筋焊接,混凝土拌合、运输、浇注、养护、降温、测温的施工技术及相关的施工过程中应注意的问题进行了阐述,旨在对同类工程的施工提供一点参考
关 键 词:钻孔桩 冬季施工 异形双壁钢围堰 大体积混凝土 井点降水1
1 工程简介松花江大桥工程项目为哈尔滨绕城公路东北段(秦家至东风)的主要控制工程,本合同段起点里程桩号 为 K77+704
72 ~ K80+029
64 , 全 长 2324
92m , 桥 跨 布 置 为 2×40m+3×40m+4×50m[ 南 引 桥 ]+90
5m+3×138m+90
5m[主桥]+4×40m+10×(30×40m)[北引桥]
主桥上部结构为大跨度预应力混凝土连续梁结构,引桥采纳 40m 预应力混凝土简支 T 梁结构,桥面连续
下部结构主桥均采纳上、下行分离式钢筋混凝土实体墩,引桥为双柱式墩身

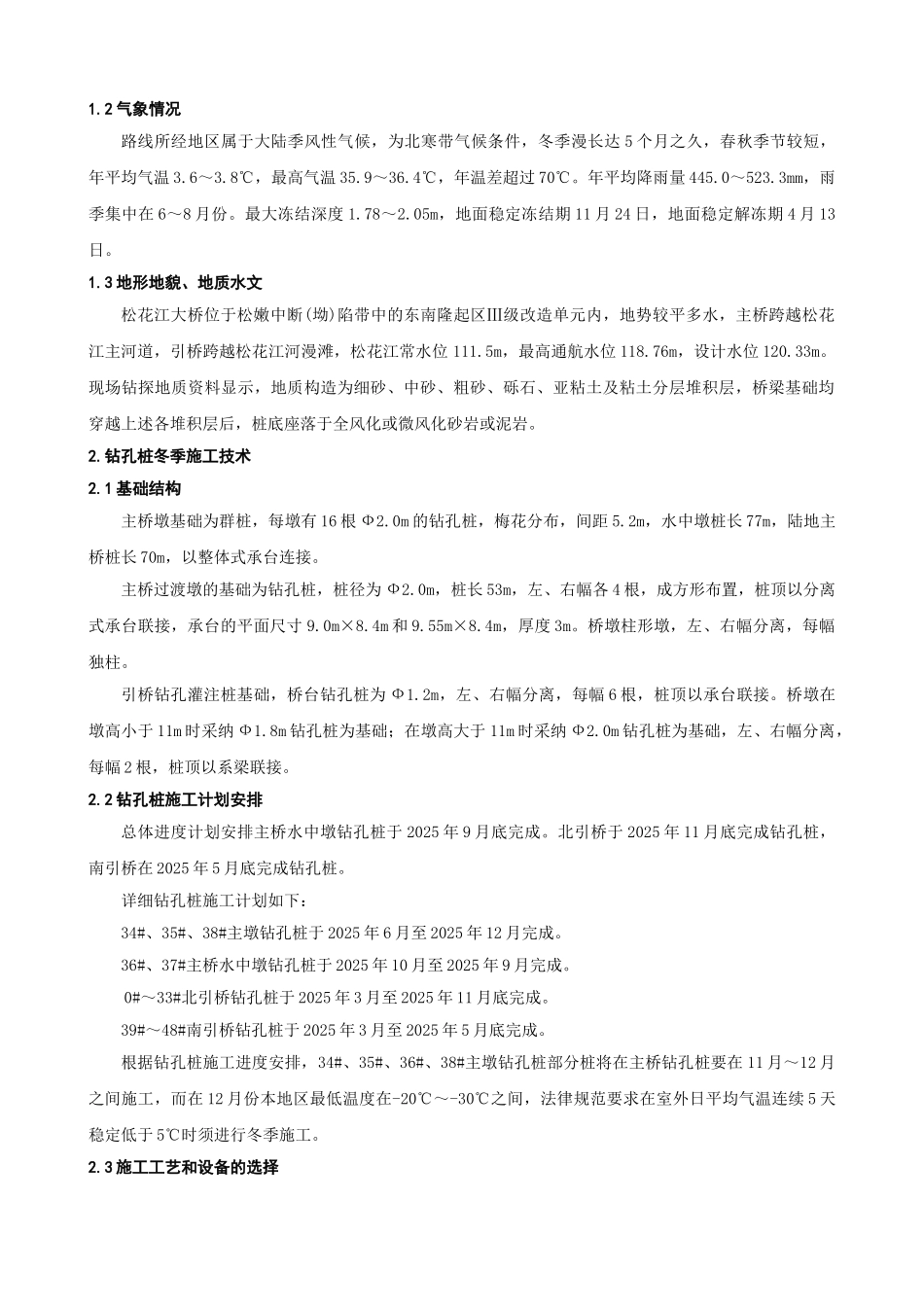

主桥构造见图 1
图 1 松花江大桥主桥构造图松花江大桥主桥主墩承台为整体式,平面形状为六边形,长为 29
5m,宽为 12
水中主墩承台设计的厚度为 4m,以施工平台顶面为标高基准点,主墩承台顶面标高为-14
0m,底面标高为-18
设计封底混凝土底面标高为-22
松花江大桥承台下设 16 根直径为 2m 的钻孔灌注桩,桩长为 77m(水中主墩)
钻孔桩呈梅花状布置桩顶标高为-17
85m,设计桩底标高为-95
2 气象情况路线所经地区属于大陆季风性气候,为北寒带气候条件,冬季漫长达 5 个月之久,春秋季节较短,年平均气温 3
8℃,最高气温
