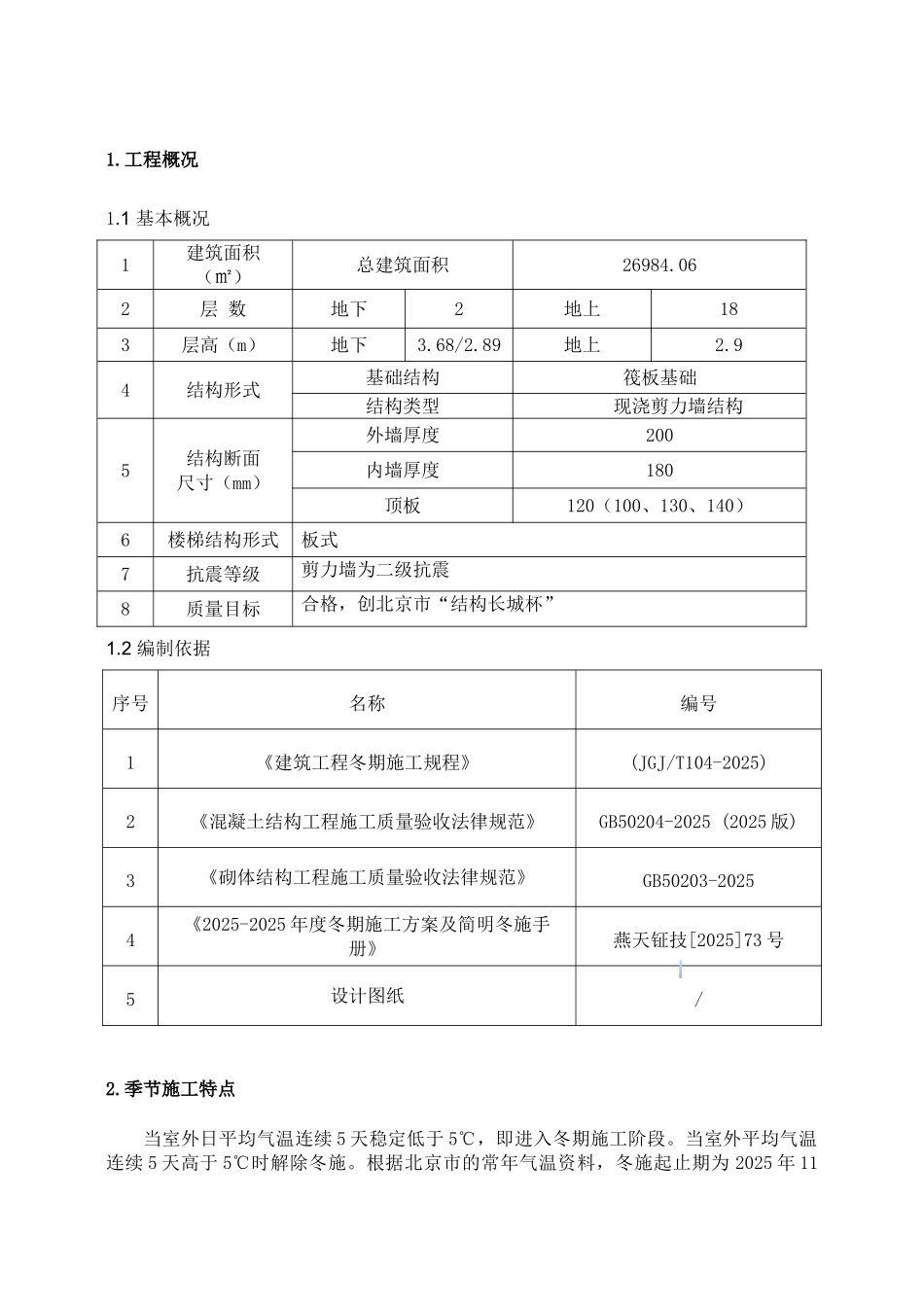

1 基本概况1建筑面积(㎡)总建筑面积26984
062层 数地下2地上183层高(m)地下3
94结构形式基础结构筏板基础结构类型现浇剪力墙结构5结构断面尺寸(mm)外墙厚度200内墙厚度180顶板120(100、130、140)6楼梯结构形式板式7抗震等级剪力墙为二级抗震8质量目标合格,创北京市“结构长城杯”1
2 编制依据序号名称编号1《建筑工程冬期施工规程》(JGJ/T104-2025)2《混凝土结构工程施工质量验收法律规范》GB50204-2025 (2025 版)3《砌体结构工程施工质量验收法律规范》GB50203-2025 4《2025-2025 年度冬期施工方案及简明冬施手册》燕天钲技[2025]73 号5设计图纸/2
季节施工特点当室外日平均气温连续 5 天稳定低于 5℃,即进入冬期施工阶段
当室外平均气温连续 5 天高于 5℃时解除冬施
根据北京市的常年气温资料,冬施起止期为 2025 年 11月 15 日至 2025 年 3 月 15 日
本工程具体冬施期限根据现场大气测温值确定
据北京地区气候情况,冬期施工大致可分为三个阶段: (1)低温施工阶段:大气平均温度 0℃左右,通常在 11 月中旬到 12 月上旬和来年的 2 月中旬到 3 月中旬,共约 60 天左右
这一期间白天基本处于正温,混凝土结构工程采纳蓄热法施工(掺适量外加剂)
(2)严寒施工阶段:大气平均温度为-5℃左右,通常在 12 月中旬至来年 2 月上旬,这一期间白天作业环境在-5℃以上时,混凝土结构工程采纳综合蓄热法施工,二次结构砌筑停止施工,对已施工工程,应根据天气预报做好各类防护工作
(3)寒流通过阶段:日平均气温约为-10℃~-15℃,每年平均为 4~5 次,累计20 天左右

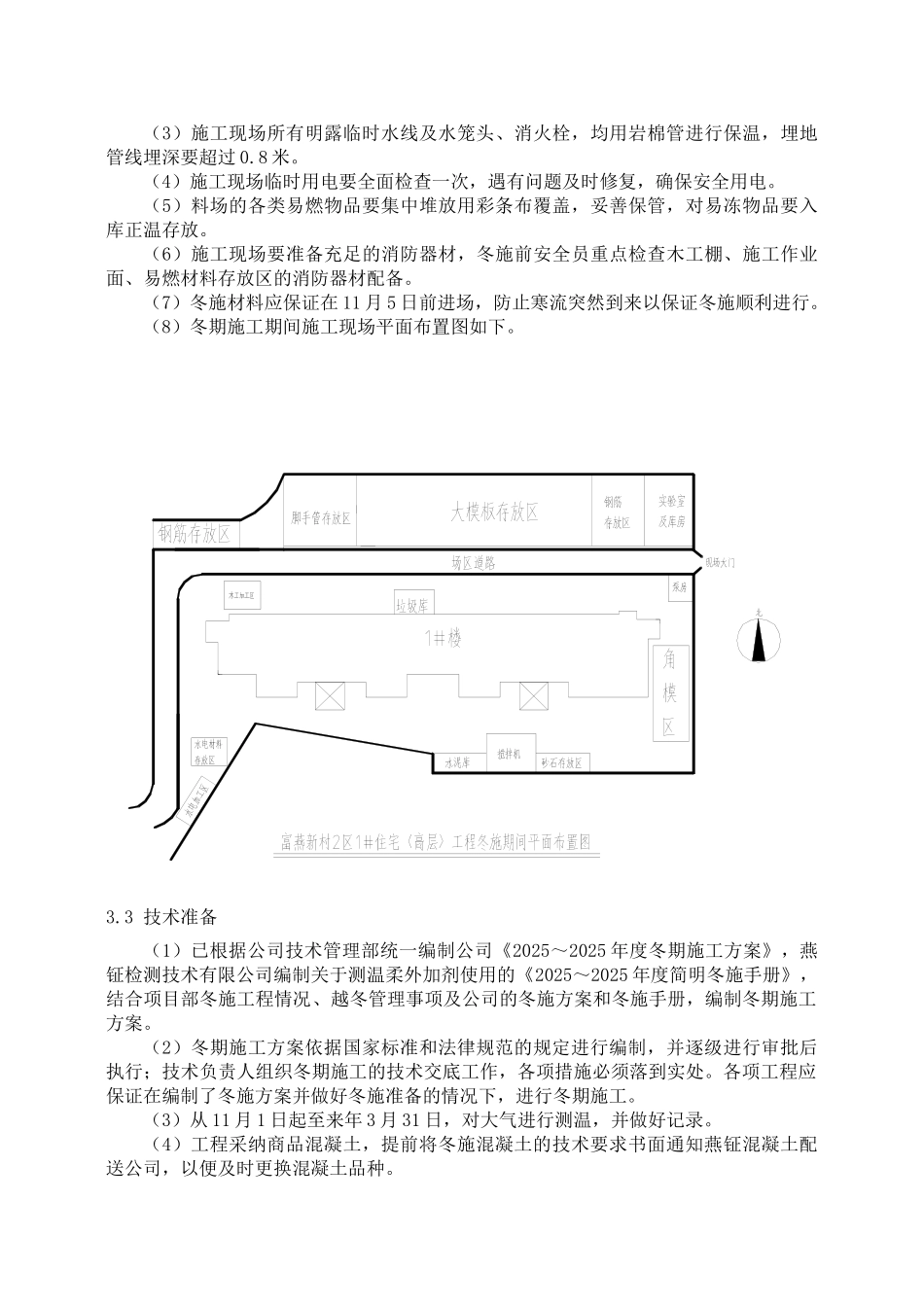

在此期间,混凝土工程不再进行施工,对已施工工程,应根据天气预报作好各
