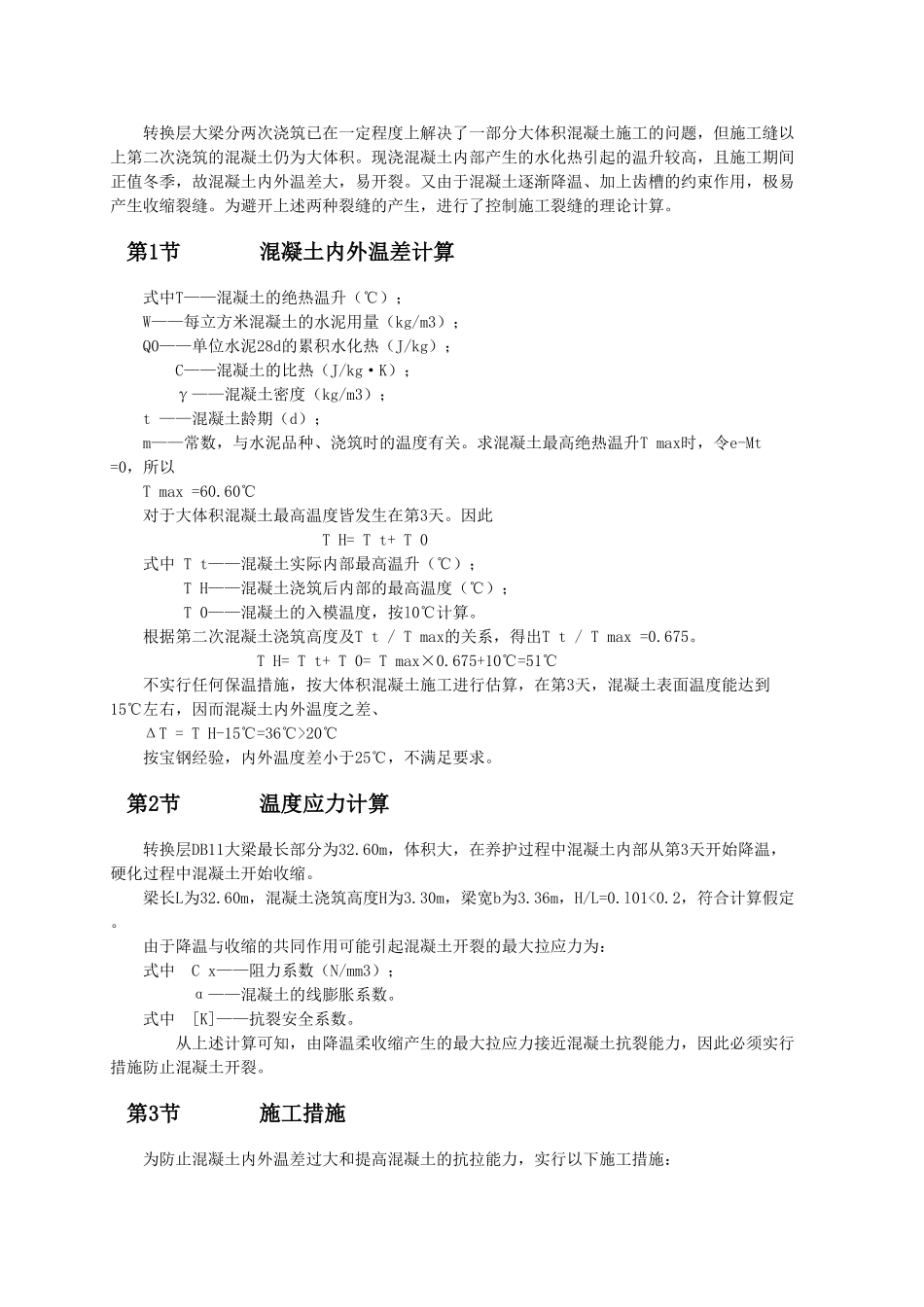

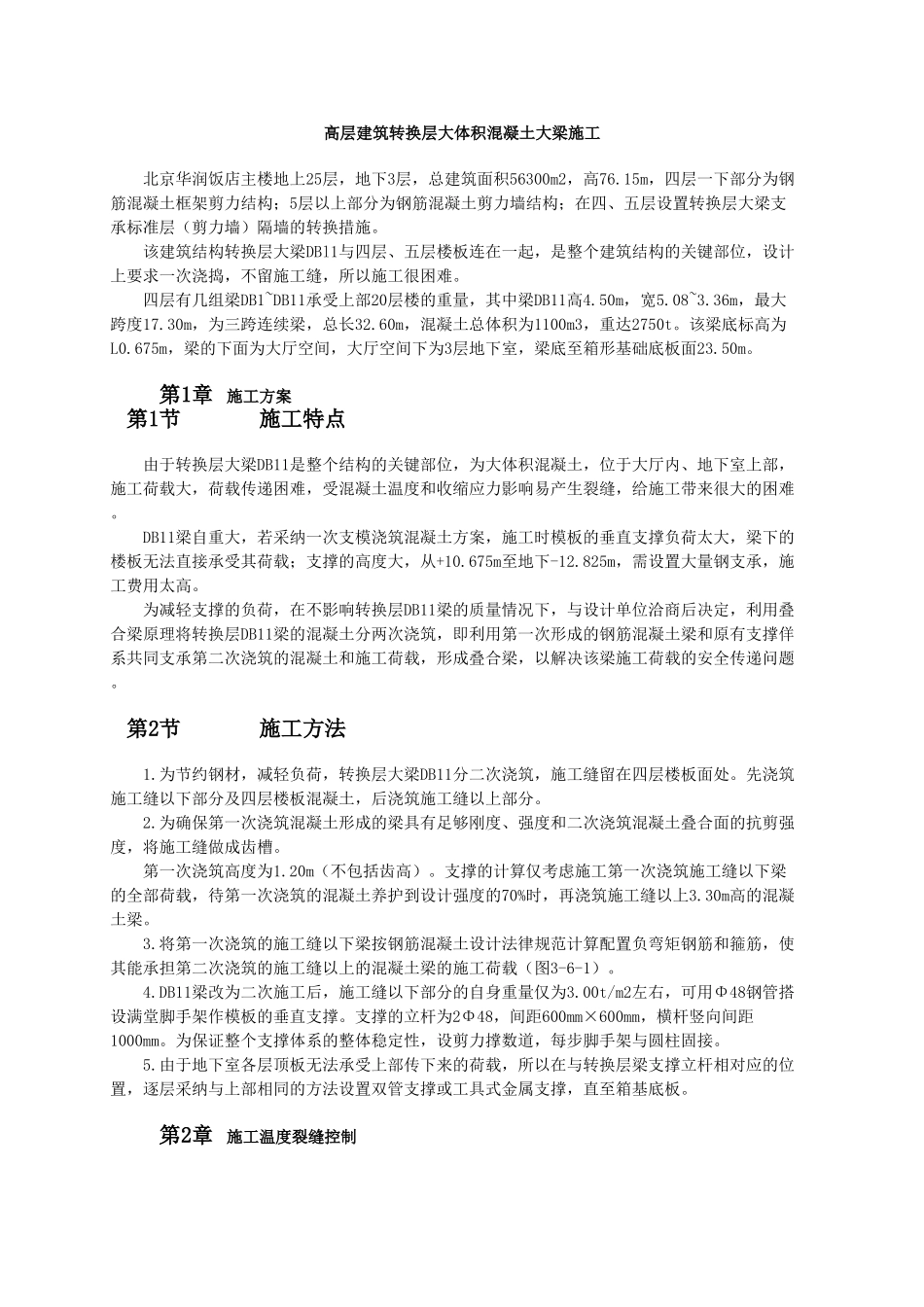

高层建筑转换层大体积混凝土大梁施工北京华润饭店主楼地上25层,地下3层,总建筑面积56300m2,高76.15m,四层一下部分为钢筋混凝土框架剪力结构;5层以上部分为钢筋混凝土剪力墙结构;在四、五层设置转换层大梁支承标准层(剪力墙)隔墙的转换措施。该建筑结构转换层大梁DBl1与四层、五层楼板连在一起,是整个建筑结构的关键部位,设计上要求一次浇捣,不留施工缝,所以施工很困难。四层有几组梁DB1~DB11承受上部20层楼的重量,其中梁DB11高4.50m,宽5.08~3.36m,最大跨度17.30m,为三跨连续梁,总长32.60m,混凝土总体积为1100m3,重达2750t。该梁底标高为L0.675m,梁的下面为大厅空间,大厅空间下为3层地下室,梁底至箱形基础底板面23.50m。第1章施工方案第1节施工特点由于转换层大梁DB11是整个结构的关键部位,为大体积混凝土,位于大厅内、地下室上部,施工荷载大,荷载传递困难,受混凝土温度和收缩应力影响易产生裂缝,给施工带来很大的困难。DB11梁自重大,若采纳一次支模浇筑混凝土方案,施工时模板的垂直支撑负荷太大,梁下的楼板无法直接承受其荷载;支撑的高度大,从+10.675m至地下-12.825m,需设置大量钢支承,施工费用太高。为减轻支撑的负荷,在不影响转换层DB11梁的质量情况下,与设计单位洽商后决定,利用叠合梁原理将转换层DB11梁的混凝土分两次浇筑,即利用第一次形成的钢筋混凝土梁和原有支撑佯系共同支承第二次浇筑的混凝土和施工荷载,形成叠合梁,以解决该梁施工荷载的安全传递问题。第2节施工方法1.为节约钢材,减轻负荷,转换层大梁DB11分二次浇筑,施工缝留在四层楼板面处。先浇筑施工缝以下部分及四层楼板混凝土,后浇筑施工缝以上部分。2.为确保第一次浇筑混凝土形成的梁具有足够刚度、强度和二次浇筑混凝土叠合面的抗剪强度,将施工缝做成齿槽。第一次浇筑高度为1.20m(不包括齿高)。支撑的计算仅考虑施工第一次浇筑施工缝以下梁的全部荷载,待第一次浇筑的混凝土养护到设计强度的70%时,再浇筑施工缝以上3.30m高的混凝土梁。3.将第一次浇筑的施工缝以下梁按钢筋混凝土设计法律规范计算配置负弯矩钢筋和箍筋,使其能承担第二次浇筑的施工缝以上的混凝土梁的施工荷载(图3-6-1)。4.DB11梁改为二次施工后,施工缝以下部分的自身重量仅为3.00t/m2左右,可用Φ48钢管搭设满堂脚手架作模板的垂直支撑。支撑的立杆为2Φ48,间距600mm×600mm,横杆竖向间距1000mm。为保证整个支撑体系的整体稳定性,设剪力撑数道,每步脚手...
