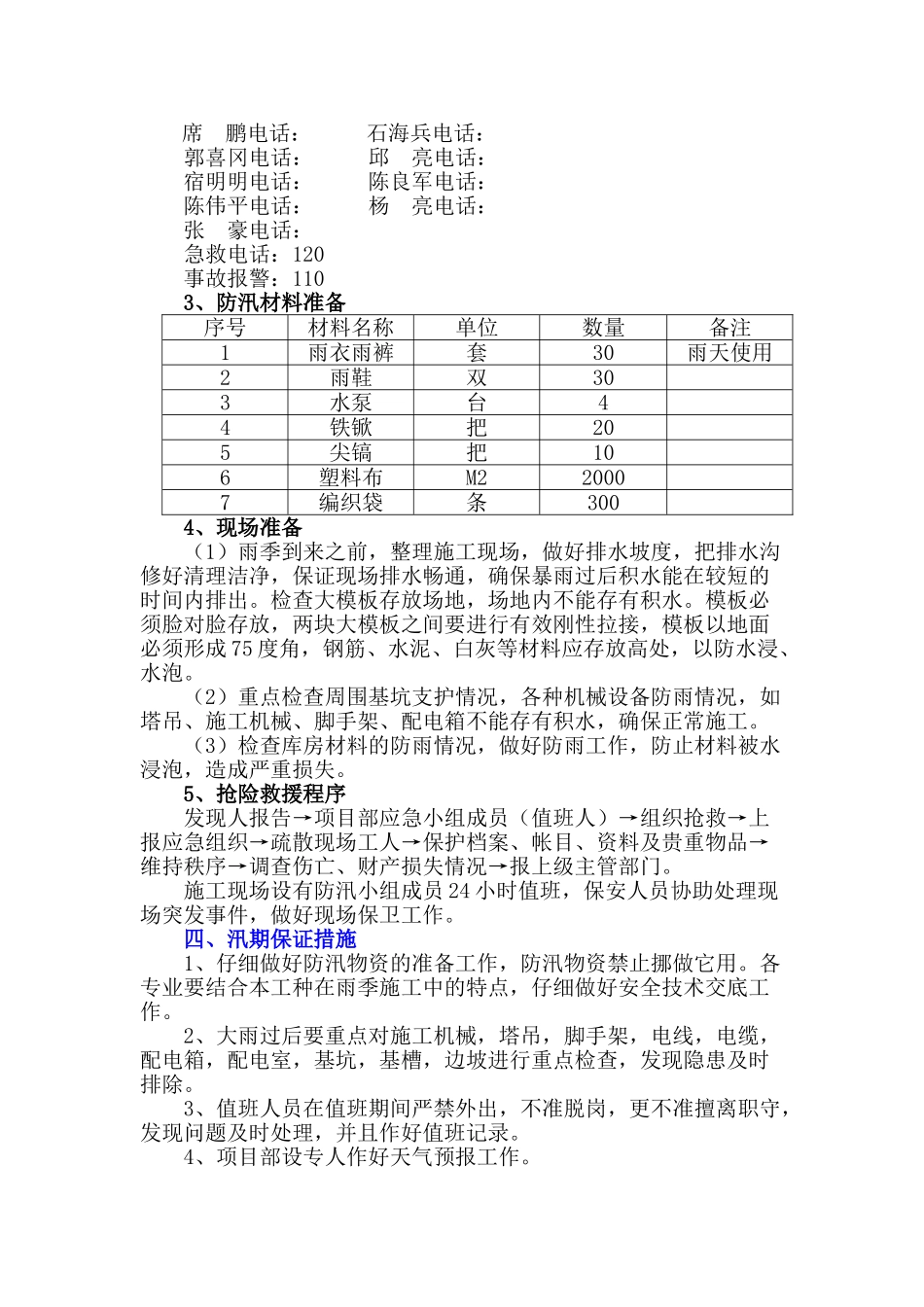

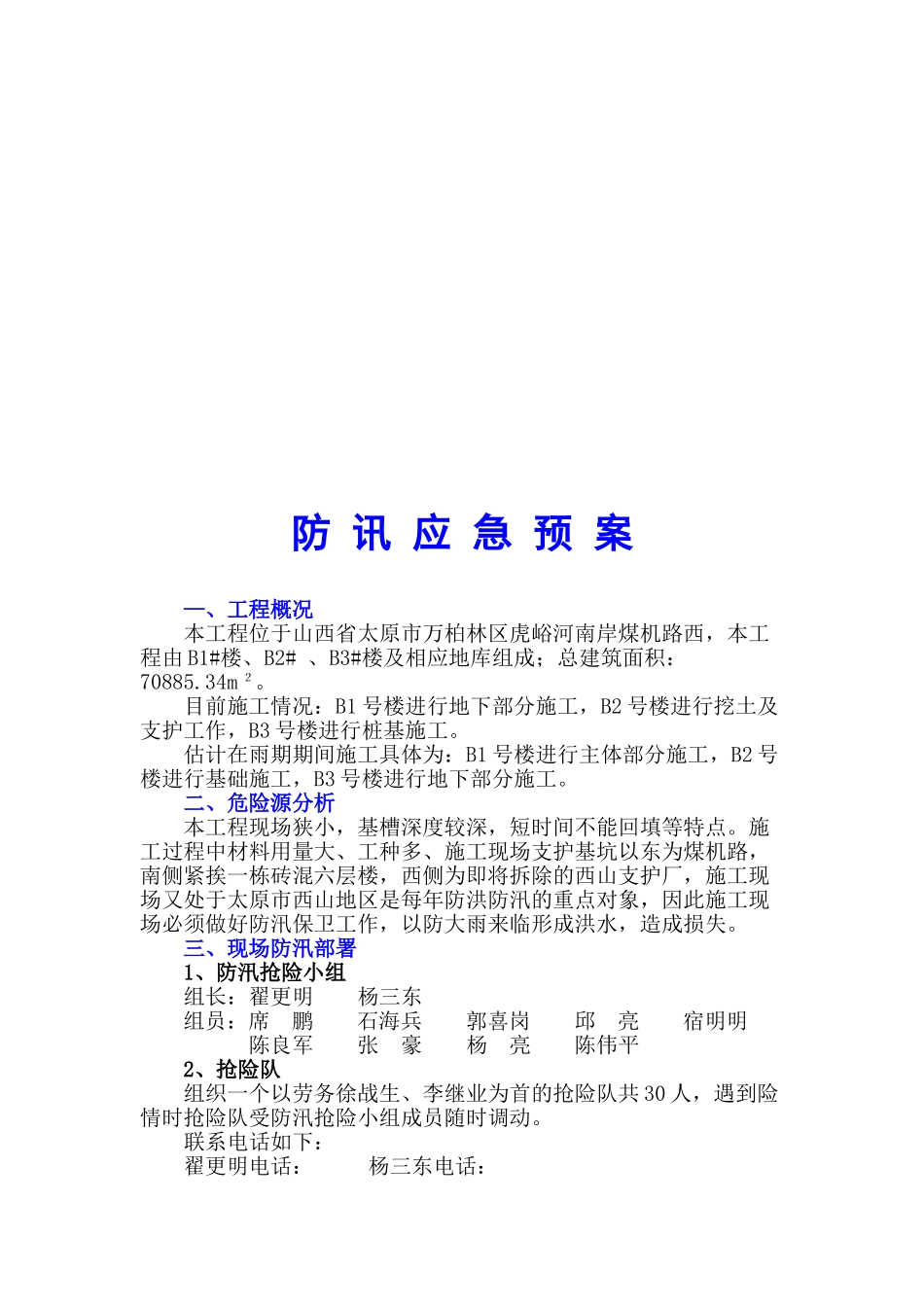

目 录一、工程概况 2二、危险源分析 2三、现场防汛部署 21、防汛抢险小组 22、抢险队 23、防汛材料准备 34、现场准备 35、抢险救援程序 3四、汛期保证措施 4五、救援上报程序图 4防 讯 应 急 预 案—、工程概况本工程位于山西省太原市万柏林区虎峪河南岸煤机路西,本工程由 B1#楼、B2# 、B3#楼及相应地库组成;总建筑面积:70885.34m 2。目前施工情况:B1 号楼进行地下部分施工,B2 号楼进行挖土及支护工作,B3 号楼进行桩基施工。估计在雨期期间施工具体为:B1 号楼进行主体部分施工,B2 号楼进行基础施工,B3 号楼进行地下部分施工。二、危险源分析本工程现场狭小,基槽深度较深,短时间不能回填等特点。施工过程中材料用量大、工种多、施工现场支护基坑以东为煤机路,南侧紧挨一栋砖混六层楼,西侧为即将拆除的西山支护厂,施工现场又处于太原市西山地区是每年防洪防汛的重点对象,因此施工现场必须做好防汛保卫工作,以防大雨来临形成洪水,造成损失。三、现场防汛部署1、防汛抢险小组组长:翟更明 杨三东组员:席 鹏 石海兵 郭喜岗 邱 亮 宿明明 陈良军 张 豪 杨 亮 陈伟平 2、抢险队组织一个以劳务徐战生、李继业为首的抢险队共 30 人,遇到险情时抢险队受防汛抢险小组成员随时调动。联系电话如下:翟更明电话: 杨三东电话: 席 鹏电话: 石海兵电话: 郭喜冈电话: 邱 亮电话: 宿明明电话: 陈良军电话: 陈伟平电话: 杨 亮电话:张 豪电话:急救电话:120事故报警:1103、防汛材料准备序号材料名称单位数量备注1雨衣雨裤套30雨天使用2雨鞋双303水泵台44铁锨把205尖镐把106塑料布M220007编织袋条3004、现场准备(1)雨季到来之前,整理施工现场,做好排水坡度,把排水沟修好清理洁净,保证现场排水畅通,确保暴雨过后积水能在较短的时间内排出。检查大模板存放场地,场地内不能存有积水。模板必须脸对脸存放,两块大模板之间要进行有效刚性拉接,模板以地面必须形成 75 度角,钢筋、水泥、白灰等材料应存放高处,以防水浸、水泡。(2)重点检查周围基坑支护情况,各种机械设备防雨情况,如塔吊、施工机械、脚手架、配电箱不能存有积水,确保正常施工。(3)检查库房材料的防雨情况,做好防雨工作,防止材料被水浸泡,造成严重损失。5、抢险救援程序发现人报告→项目部应急小组成员(值班人)→组织抢救→上报应急组织→疏散现场工人→保护档案、帐目、资料及贵重物品→维持秩...
