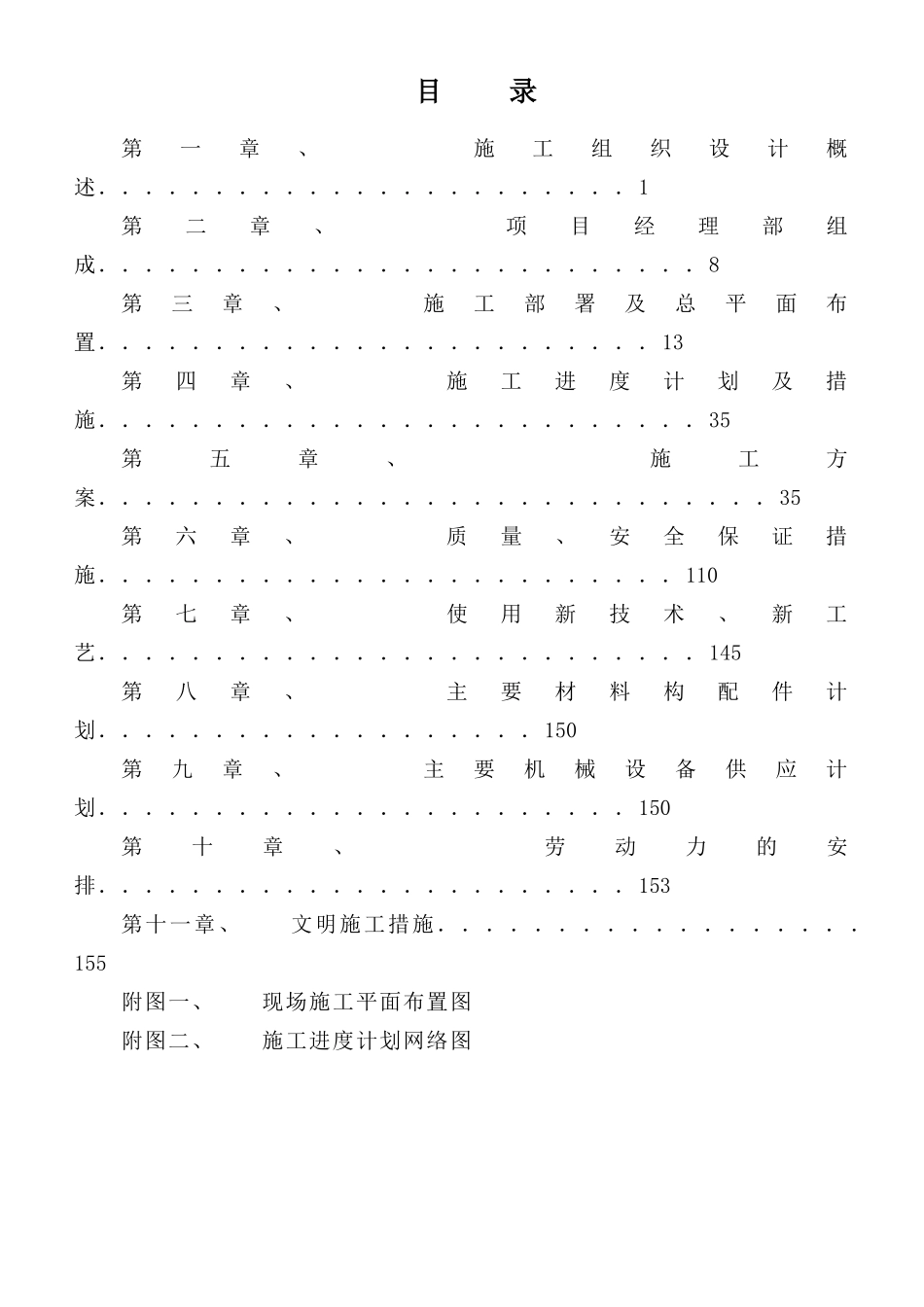

目 录第一章、 施工组织设计概述.......................1第二章、 项目经理部组成..........................8第三章、 施工部署及总平面布置........................13第四章、 施工进度计划及措施..........................35第五章、 施工方案.............................35第六章、 质量、安全保证措施.........................110第七章、 使用新技术、新工艺..........................145第八章、 主要材料构配件计划...................150第九章、 主要机械设备供应计划.......................150第十章、 劳动力的安排.......................153第十一章、 文明施工措施................. .155附图一、 现场施工平面布置图附图二、 施工进度计划网络图第一章 施工组织设计概述第一节 编制说明1 )本施工组织设计编制时着重对整个工程施工总体部署与施工组织建立、施工资源配置、现场平面布置、施工方案和施工进度质量安全控制等方面进行方法及措施的策划阐述,力求充分体现本公司的工程管理状况。如若有幸中标,本公司将根据合同约定条款和承诺,重新编制标后施工组织设计,做到施工前期精心策划、施工过程有效控制,保证向用户交付一个满意的优质精品工程。2 )由于本工程建设规模大,工作量大,因此应加强各项施工准备工作和各项施工资源的及时供应. 在施工方法上采纳流水作业、立体交叉施工方式,要求施工方加强与建设单位、工程监理和质量监督及检测单位的密切协调,及时做好施工中间验收,是确保工程按期竣工的重要因素。3)本施工组织设计是根据招标文件和答疑纪要的要求进行施工总进度部署,计划开工日期 2025 年 9 月 6 日,竣工日期为 2025 年 11 月 25日,总工期 810 日历天。4)工程各项奋斗指标1、工程质量:确保合格,争创市、省优质工程。2、工期:810 日历天内完成全部工程设计内容,并经验收后交付甲方使用。3 、安全生产:施工过程中严格按国家及陕西省有关安全施工法律规范、规程组织施工,“安全第一, 预防为主”杜绝死亡及重伤事故。4 、文明施工:我司进场后将对施工现场进行合理布置,对现...
