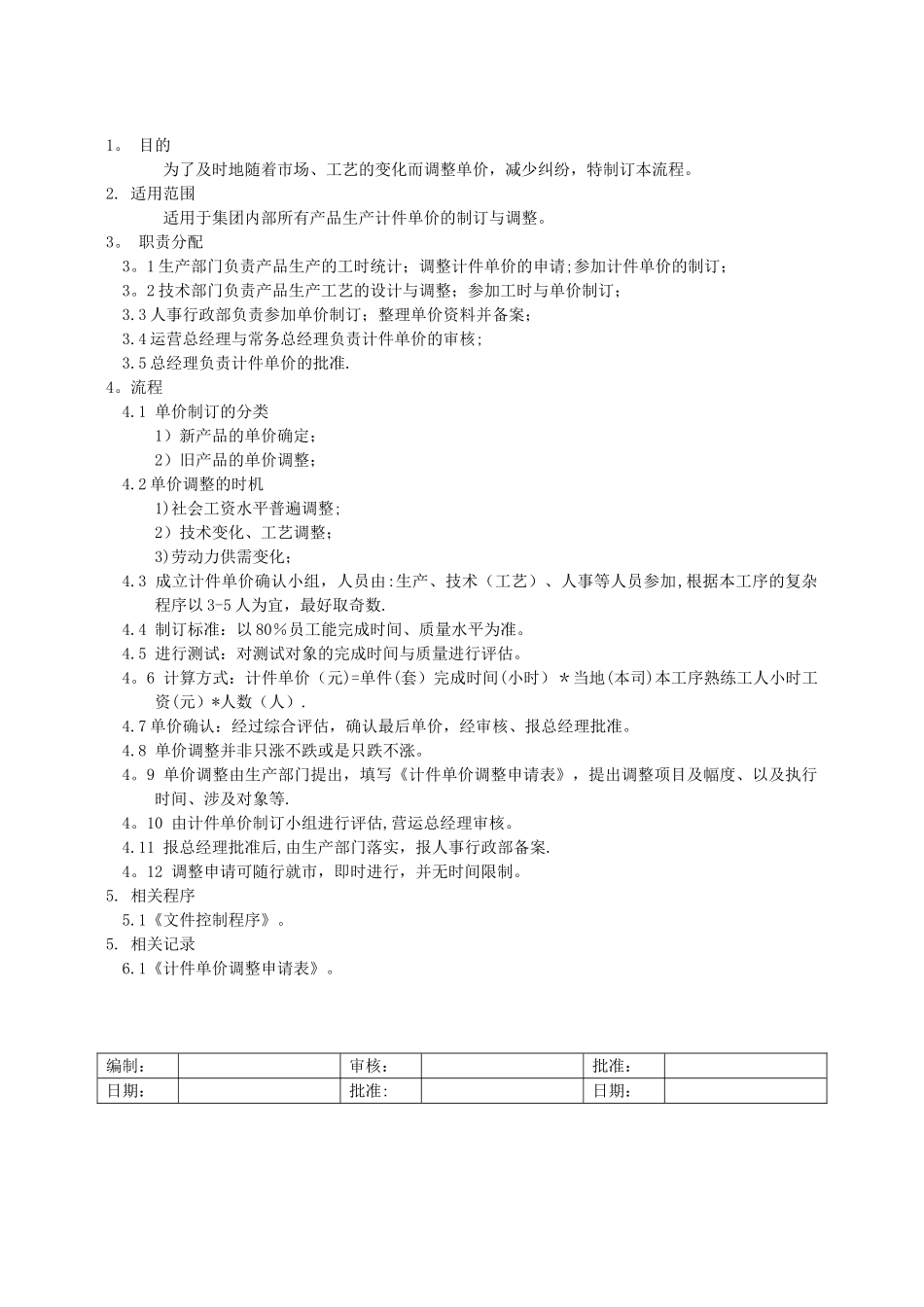

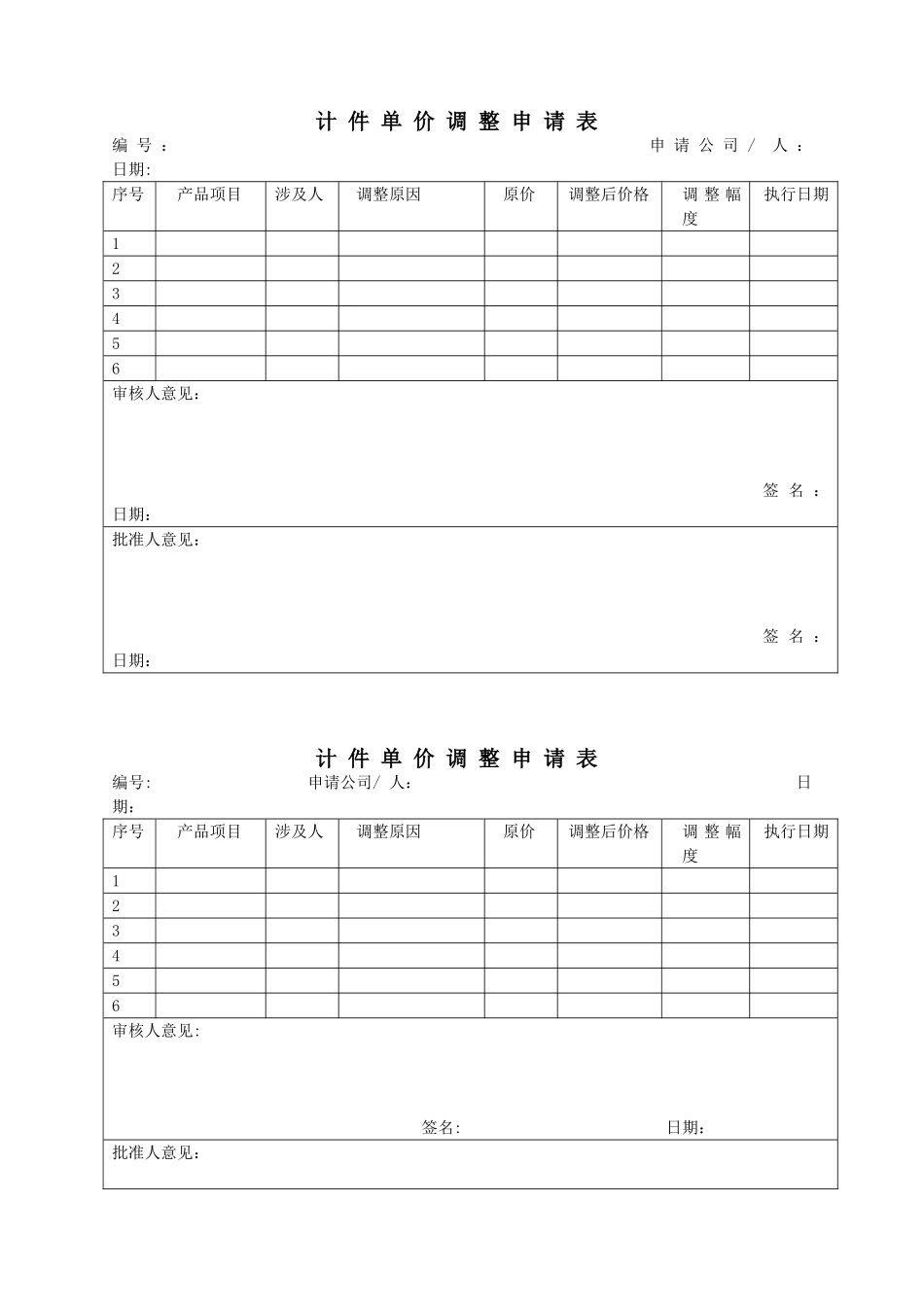

1。 目的 为了及时地随着市场、工艺的变化而调整单价,减少纠纷,特制订本流程。2. 适用范围适用于集团内部所有产品生产计件单价的制订与调整。 3。 职责分配3。1 生产部门负责产品生产的工时统计;调整计件单价的申请;参加计件单价的制订;3。2 技术部门负责产品生产工艺的设计与调整;参加工时与单价制订;3.3 人事行政部负责参加单价制订;整理单价资料并备案;3.4 运营总经理与常务总经理负责计件单价的审核;3.5 总经理负责计件单价的批准.4。流程4.1 单价制订的分类 1)新产品的单价确定; 2)旧产品的单价调整;4.2 单价调整的时机 1)社会工资水平普遍调整; 2)技术变化、工艺调整; 3)劳动力供需变化;4.3 成立计件单价确认小组,人员由:生产、技术(工艺)、人事等人员参加,根据本工序的复杂程序以 3-5 人为宜,最好取奇数.4.4 制订标准:以 80%员工能完成时间、质量水平为准。4.5 进行测试:对测试对象的完成时间与质量进行评估。4。6 计算方式:计件单价(元)=单件(套)完成时间(小时)*当地(本司)本工序熟练工人小时工资(元)*人数(人).4.7 单价确认:经过综合评估,确认最后单价,经审核、报总经理批准。4.8 单价调整并非只涨不跌或是只跌不涨。4。9 单价调整由生产部门提出,填写《计件单价调整申请表》,提出调整项目及幅度、以及执行时间、涉及对象等.4。10 由计件单价制订小组进行评估,营运总经理审核。4.11 报总经理批准后,由生产部门落实,报人事行政部备案.4。12 调整申请可随行就市,即时进行,并无时间限制。5. 相关程序5.1《文件控制程序》。5. 相关记录6.1《计件单价调整申请表》。编制:审核:批准:日期:批准:日期:计 件 单 价 调 整 申 请 表编 号 : 申 请 公 司 /人 : 日期:序号产品项目涉及人调整原因原价调整后价格调 整 幅度执行日期123456审核人意见: 签 名 : 日期:批准人意见: 签 名 : 日期:计 件 单 价 调 整 申 请 表编号: 申请公司/ 人: 日期:序号产品项目涉及人调整原因原价调整后价格调 整 幅度执行日期123456审核人意见: 签名: 日期:批准人意见: 签 名 : 日期:
