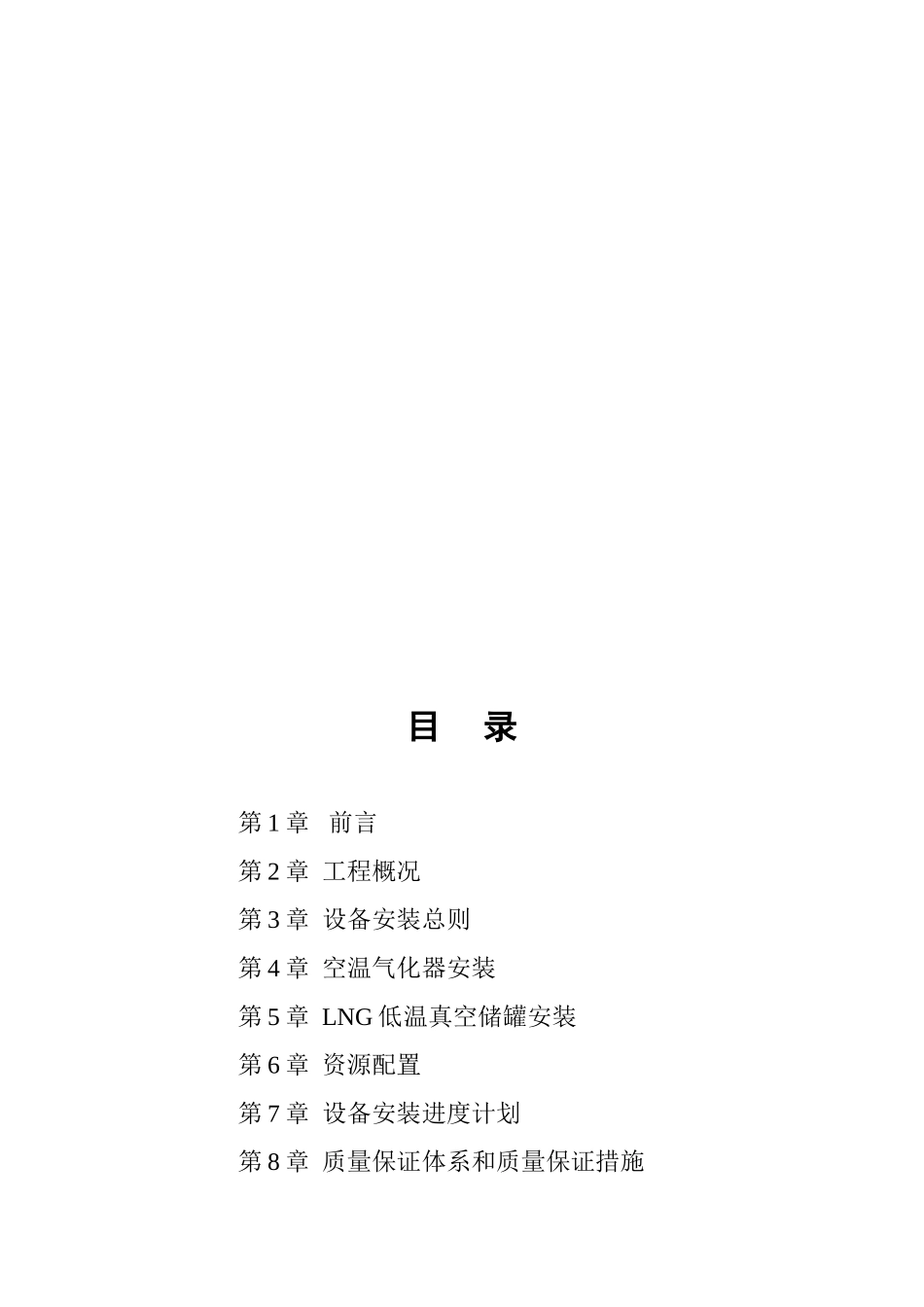

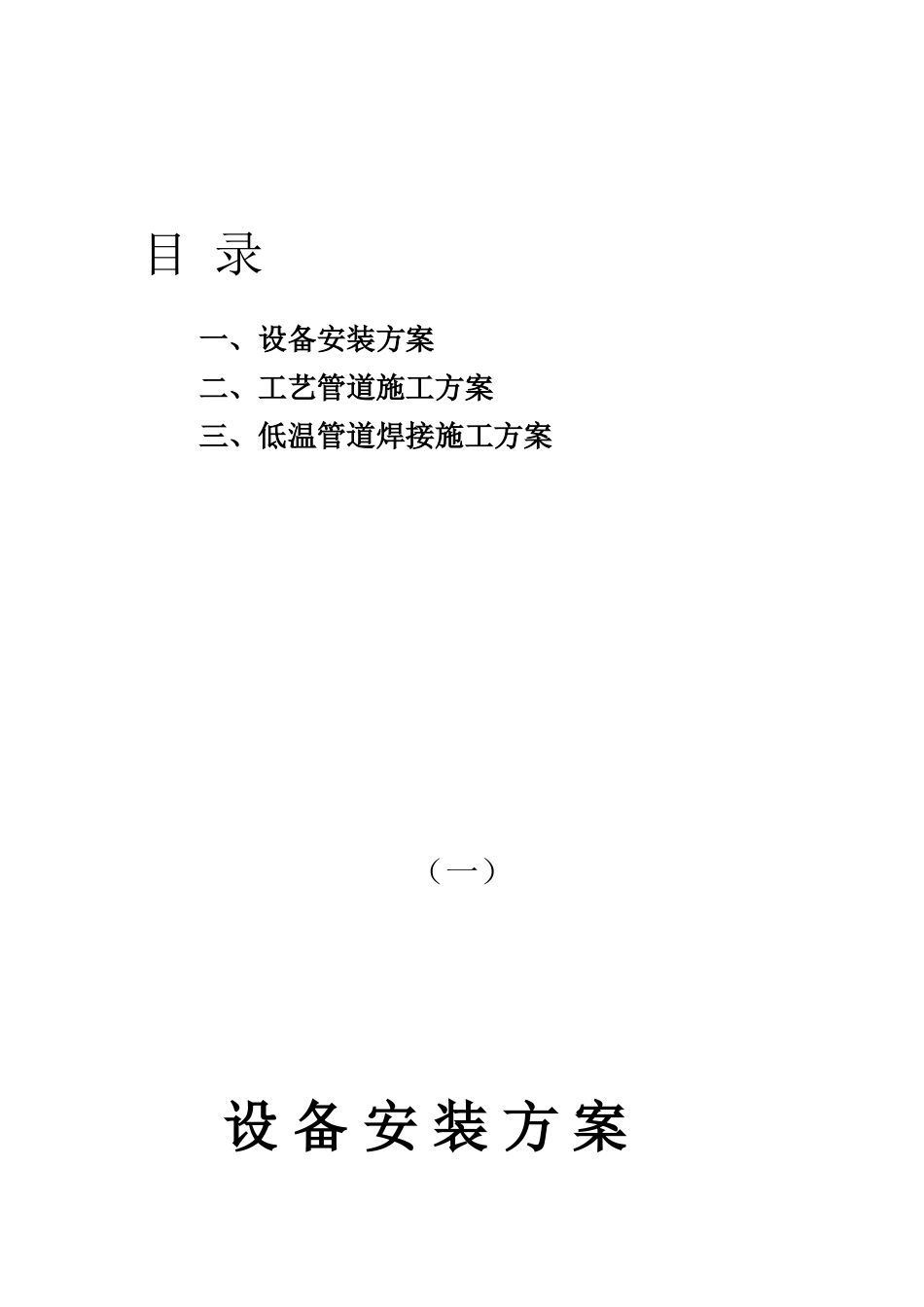

目 录一、设备安装方案二、工艺管道施工方案三、低温管道焊接施工方案(一)设 备 安 装 方 案目 录第 1 章 前言第 2 章 工程概况第 3 章 设备安装总则第 4 章 空温气化器安装第 5 章 LNG 低温真空储罐安装第 6 章 资源配置第 7 章 设备安装进度计划第 8 章 质量保证体系和质量保证措施第 9 章 安全保证措施第 1 章 前 言1
1 本方案为甘肃泰兴化工气改油天然气站设备安装指导作业书
2 编制依据:1
1 业主提供的液化天然气站项目安装招标文件
2 中国市政西北设计院设计的关于设备方面的图纸
3 我公司类似工程施工经验
4 《起重作业安全技术》

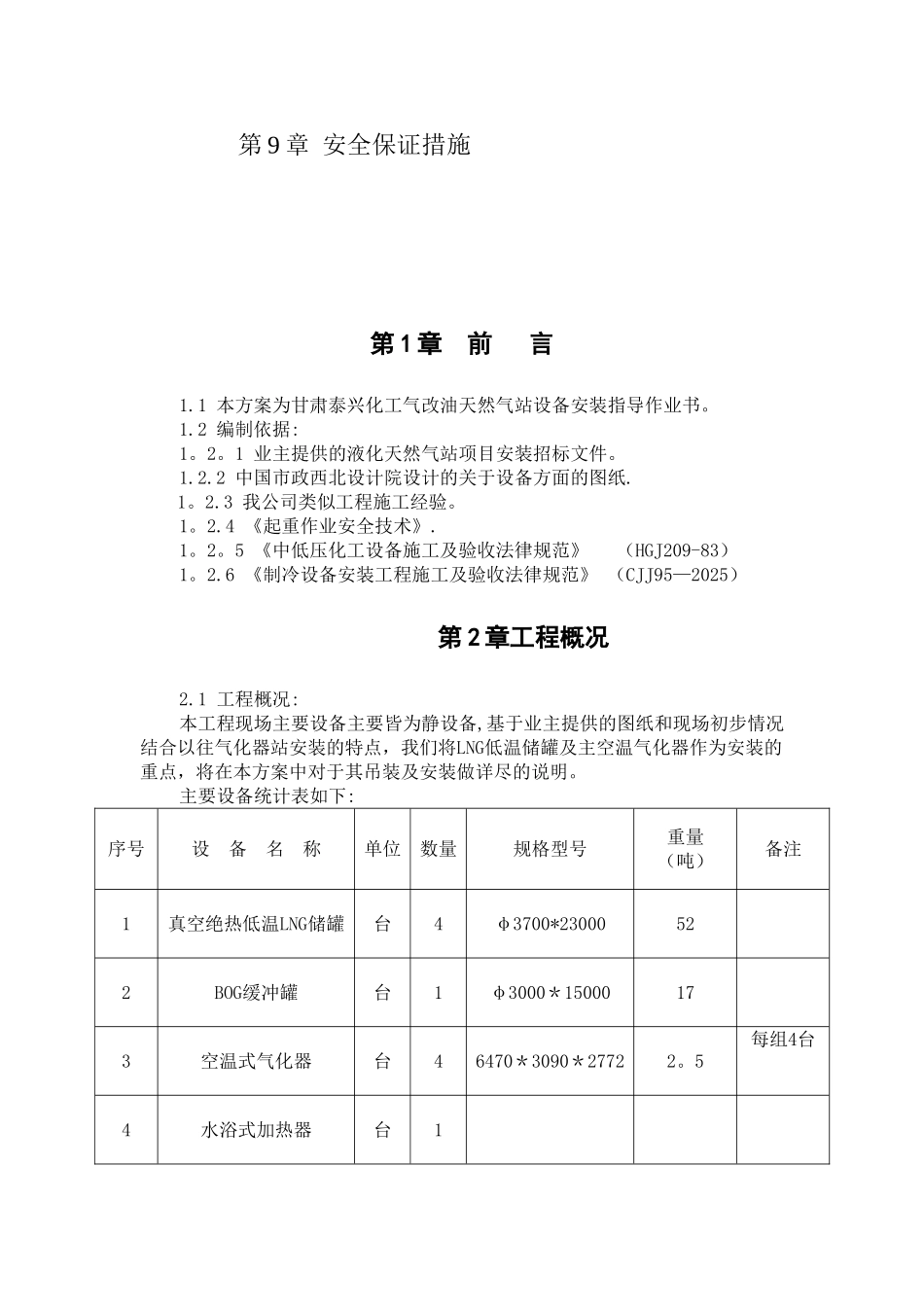

5 《中低压化工设备施工及验收法律规范》 (HGJ209-83)1
6 《制冷设备安装工程施工及验收法律规范》 (CJJ95—2025)第 2 章工程概况2
1 工程概况:本工程现场主要设备主要皆为静设备,基于业主提供的图纸和现场初步情况结合以往气化器站安装的特点,我们将LNG低温储罐及主空温气化器作为安装的重点,将在本方案中对于其吊装及安装做详尽的说明
主要设备统计表如下:序号设 备 名 称单位数量规格型号重量(吨)备注1真空绝热低温LNG储罐台4φ3700*23000522BOG缓冲罐台1φ3000*15000173空温式气化器台46470*3090*27722
5每组4台4水浴式加热器台15BOG加热器台13820*2120*19701
56EAG加热器台13520*1130*14600
57储罐增压器台21170*280*14500
48卸车增压器台29放散管台1H=250002
510总 计台11第 3 章设备安装总则3
1 简述在设备安装前,大部分准备工作都必须已完成,或按计划将要完成
设备就位前准备工作如下图所示:资料1
图纸、说明书2
