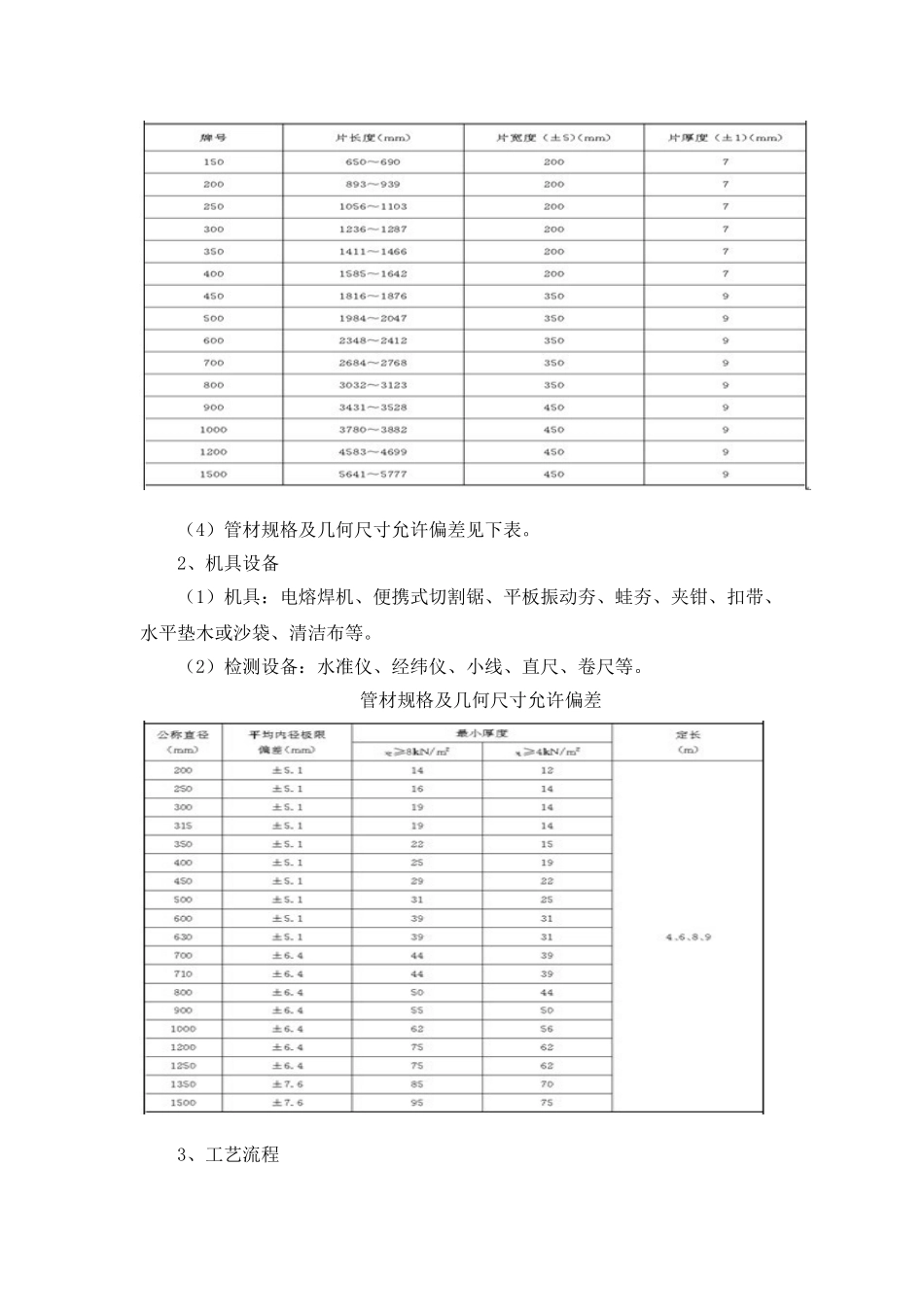

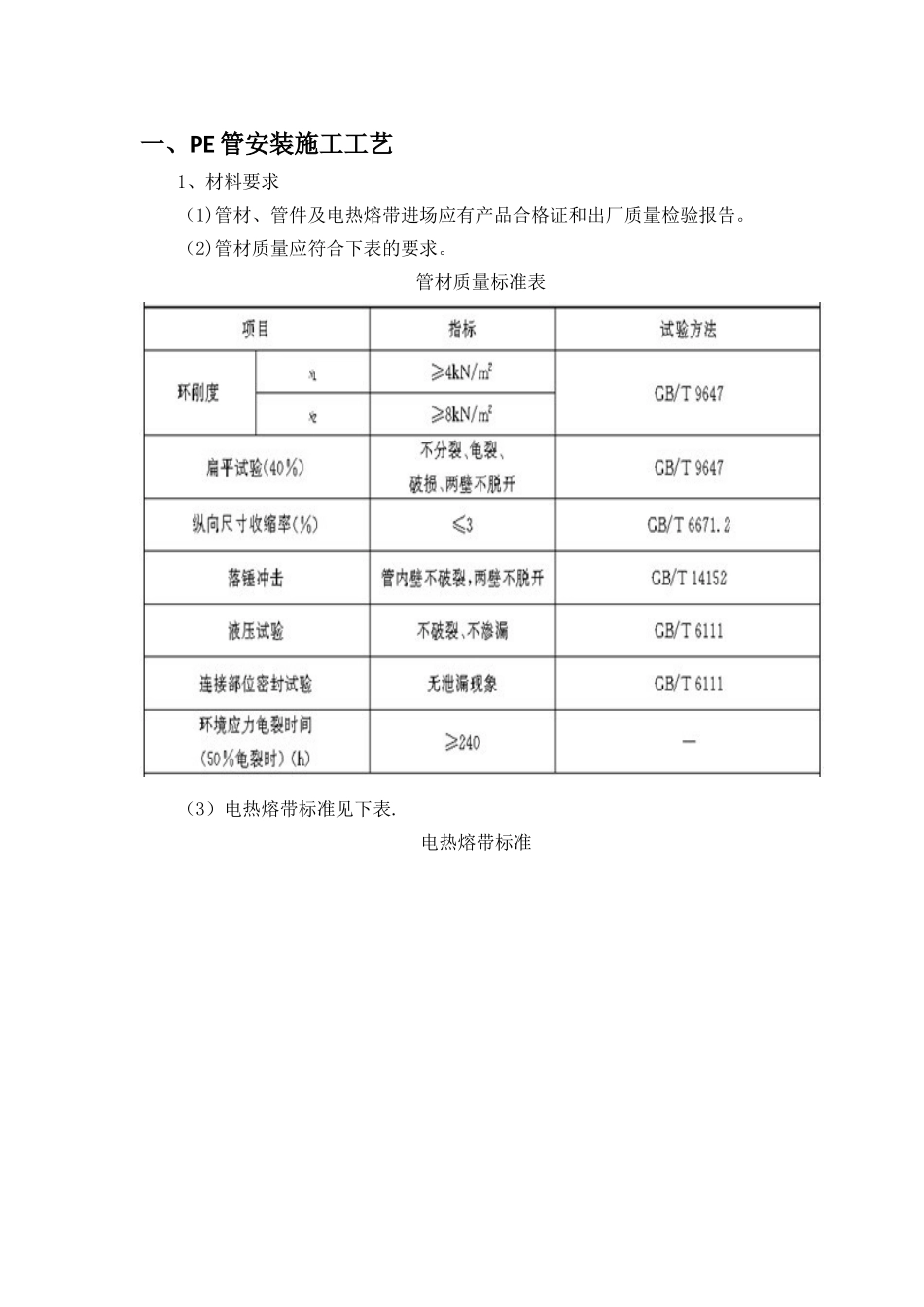

一、PE 管安装施工工艺1、材料要求(1)管材、管件及电热熔带进场应有产品合格证和出厂质量检验报告。(2)管材质量应符合下表的要求。管材质量标准表(3)电热熔带标准见下表.电热熔带标准(4)管材规格及几何尺寸允许偏差见下表。2、机具设备(1)机具:电熔焊机、便携式切割锯、平板振动夯、蛙夯、夹钳、扣带、水平垫木或沙袋、清洁布等。(2)检测设备:水准仪、经纬仪、小线、直尺、卷尺等。管材规格及几何尺寸允许偏差3、工艺流程测量放线→沟槽开挖→柔性基础→管道铺设与连接→密闭性检验→管道回填→管道变形检验4、操作工艺(1)测量放线施工测量放线参照由测量队制订的工程施工测量专项方案执行.(2)沟槽开挖1)沟槽开挖、边坡设置及沟槽支护等参照“管线基坑明挖土方”进行施工。2)沟槽开挖后,应将沟底的岩石、砾石等坚硬物体铲除至设计标高以下150mm~200mm,然后铺上砂土整平夯实。3)基底标高、轴线位置、基底土质应符合设计要求。管道每侧工作宽度若设计无要求时,可参照下表执行。管道每侧工作宽度(3)柔性基础1) 管道基础应根据设计要求铺设。设计无规定时,对一般土质,基底可铺设一层厚度为 350mm 的粗砂基础;对软土地基,且槽底处在地下水位以下时,铺筑厚度不小于 200mm 的柔性基础,分两层铺设,下层用粒径为 5mm~40mm 的碎石,上层铺砂,厚度不小于 50mm.2) 管道基础根据设计要求确定,一般分为三种形式,如下表。管道基础形式(4)管道铺设与连接1)电源或沟通发电机的准备见表 2-6.2)电热熔带的连接① 检查管道和电热熔带是否有损伤。② 对齐管道和清除杂物。a.通过水平杆或砂袋将要连接的管道放置在离地面 200mm~300mm 处(地基上挖有操作凹槽的可将管道直接放置在地基上),并水平对齐。b.用布彻底将管道的外表面和电热熔带内壁上的杂物清除洁净(包括水汽),油类污物可用甲醇擦拭。③ 用夹钳和扣带紧固焊接片a。用电热熔带将已水平对齐的管道的要连接部分紧紧包住,电热熔带接头应重叠 100mm~200mm。包的时候有连接线的一端在内圈。PE 棒也应插在此端,从两侧分别插入,紧靠此端头。D400 以下插入约 50mm,D450 以上插入约90mm~100mm。沟通发电机及电缆选择 包电热熔带 插入 PE 棒b。外面用钢扣带套住,钢扣带不带衬板的端头应与电热熔带内圈同向并在同一位置。用夹钳上紧,使电热熔带与管壁紧紧地靠在一起。钢扣带边缘要与焊接片的边缘对齐.④ 连接:将焊接器的输出线端的夹子与电热熔...
