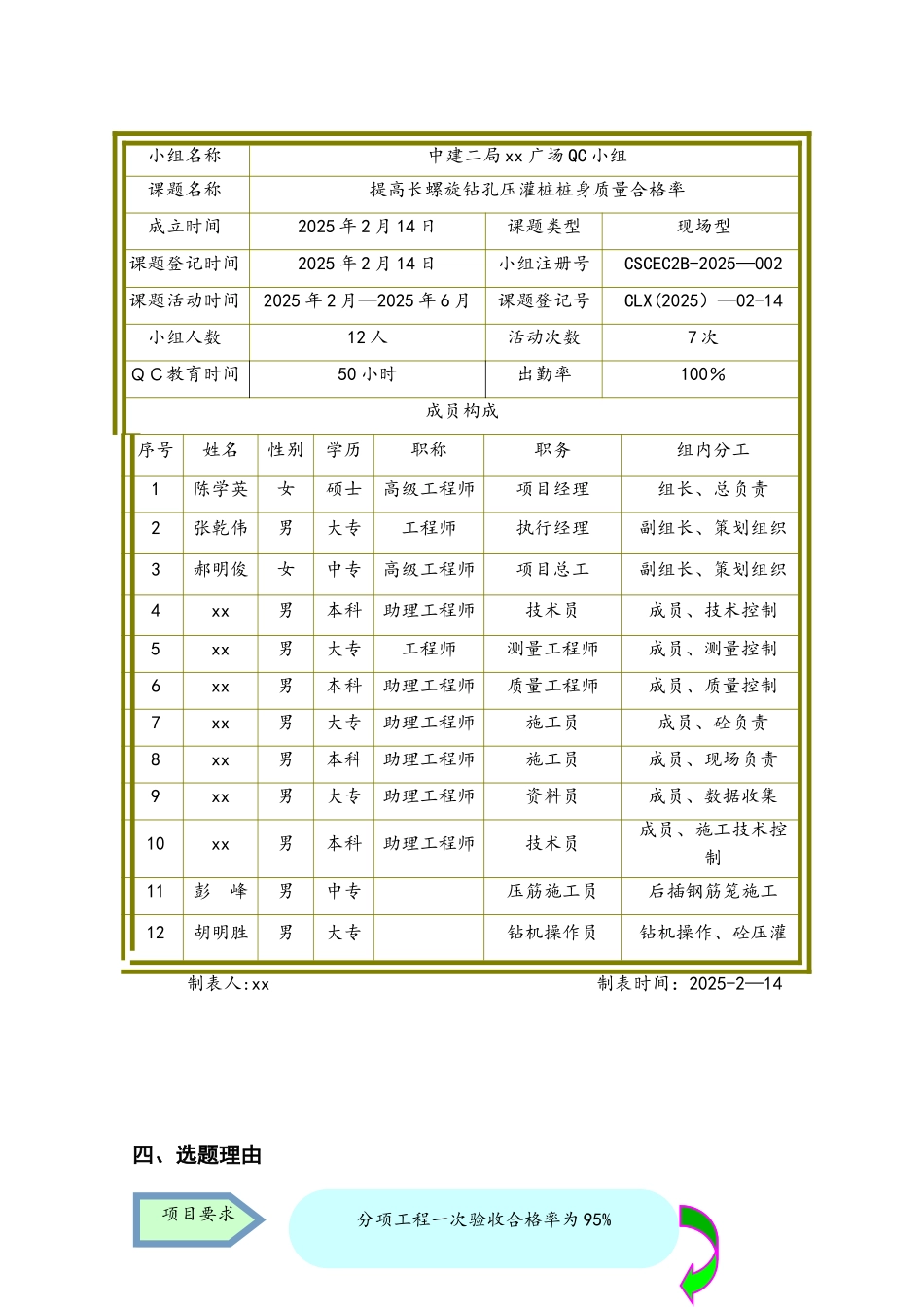

提高长螺旋钻孔压灌桩桩身质量合格率中建二局xxQC小组提高长螺旋钻孔压灌桩桩身质量合格率一、工程概况xx 东、西地块工程,该工程西地块由 3 栋 100m 公寓式写字楼及下部底商组成,东地块由 2 栋乙级写字楼、大商业及 4 栋住宅组成
建筑面积为 58
2 万 m2,1~6 栋塔楼总桩数为 1807 根桩
东西地块商业部分地基基础均采纳长螺旋压灌成桩技术
其中主楼部分桩基均以强风化泥岩层作为桩端持力层,桩型统一,较为典型,选取为本次 QC 小组的活动对象
设计要求桩身进入持力层≥3m(桩长≥20m),单桩抗压极限承载力标准值为 6000kN

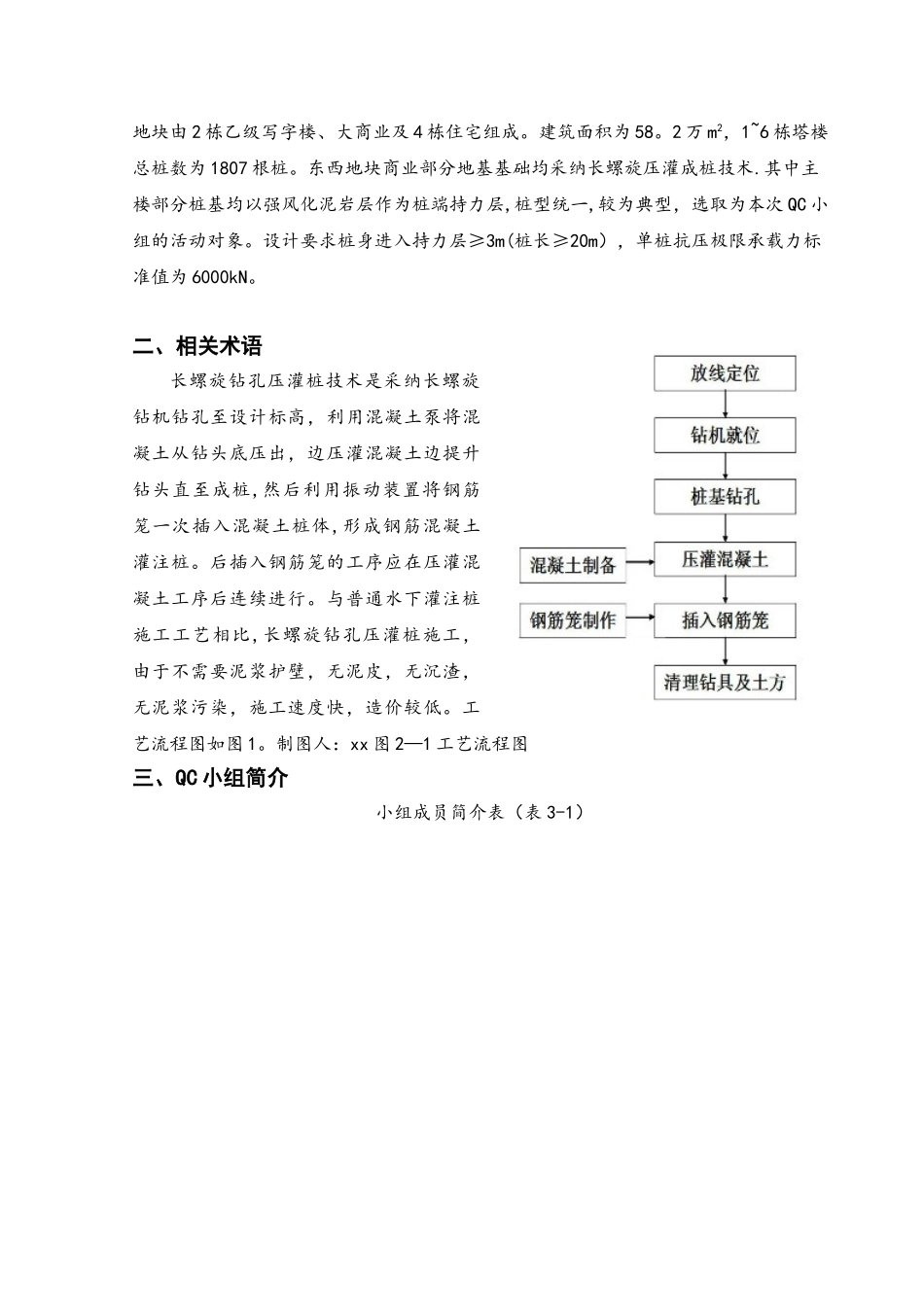

二、相关术语长螺旋钻孔压灌桩技术是采纳长螺旋钻机钻孔至设计标高,利用混凝土泵将混凝土从钻头底压出,边压灌混凝土边提升钻头直至成桩,然后利用振动装置将钢筋笼一次插入混凝土桩体,形成钢筋混凝土灌注桩
后插入钢筋笼的工序应在压灌混凝土工序后连续进行
与普通水下灌注桩施工工艺相比,长螺旋钻孔压灌桩施工,由于不需要泥浆护壁,无泥皮,无沉渣,无泥浆污染,施工速度快,造价较低
工艺流程图如图 1
制图人:xx 图 2—1 工艺流程图 三、QC 小组简介小组成员简介表(表 3-1)制表人:xx 制表时间:2025-2—14四、选题理由小组名称中建二局 xx 广场 QC 小组课题名称提高长螺旋钻孔压灌桩桩身质量合格率成立时间2025 年 2 月 14 日课题类型现场型课题登记时间2025 年 2 月 14 日小组注册号CSCEC2B-2025—002课题活动时间2025 年 2 月—2025 年 6 月课题登记号CLX(2025)—02-14小组人数12 人活动次数7 次QC教育时间50 小时出勤率100%成员构成序号姓名性别学历职称职务组内分工1陈学英女硕士高级工程师项目经理组长、总负责2张乾伟男大专工程师执行经理副组长、策划组织3郝明俊女中专高级工
