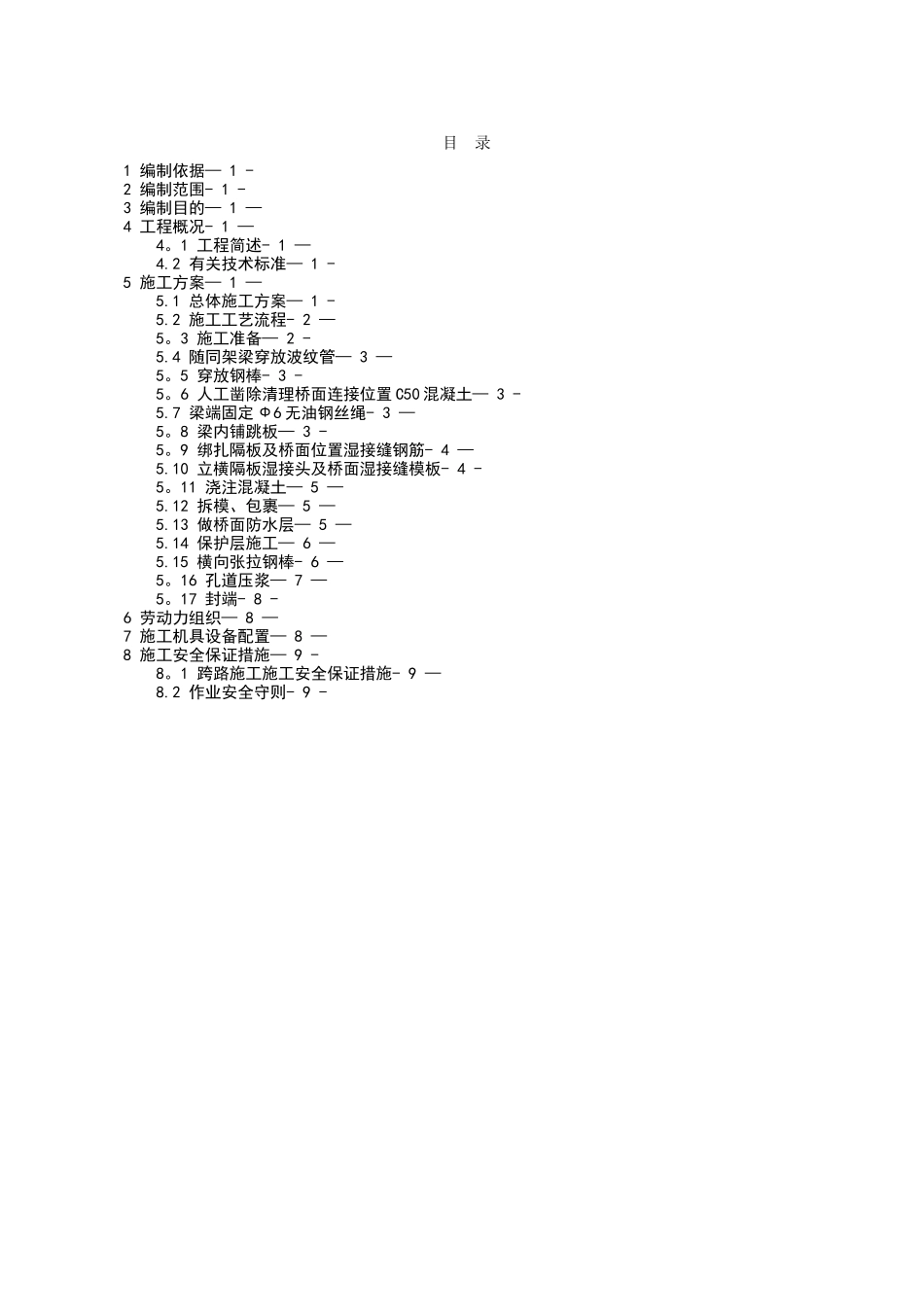

目 录1 编制依据— 1 -2 编制范围- 1 -3 编制目的— 1 —4 工程概况- 1 —4
1 工程简述- 1 —4
2 有关技术标准— 1 -5 施工方案— 1 —5
1 总体施工方案— 1 -5
2 施工工艺流程- 2 —5
3 施工准备— 2 -5
4 随同架梁穿放波纹管— 3 —5
5 穿放钢棒- 3 -5
6 人工凿除清理桥面连接位置 C50 混凝土— 3 -5
7 梁端固定 Ф6 无油钢丝绳- 3 —5
8 梁内铺跳板— 3 -5
9 绑扎隔板及桥面位置湿接缝钢筋- 4 —5
10 立横隔板湿接头及桥面湿接缝模板- 4 -5
11 浇注混凝土— 5 —5
12 拆模、包裹— 5 —5
13 做桥面防水层— 5 —5
14 保护层施工— 6 —5
15 横向张拉钢棒- 6 —5
16 孔道压浆— 7 —5
17 封端- 8 -6 劳动力组织— 8 —7 施工机具设备配置— 8 —8 施工安全保证措施— 9 -8
1 跨路施工施工安全保证措施- 9 —8

2 作业安全守则- 9 -预应力混凝土 T 梁湿接缝施工专项方案1 编制依据中南部铁路通道相关设计文件及相关技术标准
2 编制范围本方案适用于中铁十六局管段 DK950+350~DK1076+000(包含宁阳东站至磁窑站区间联络线)全部桥梁湿接缝及横向连接施工
3 编制目的为法律规范湿接缝施工工艺,采纳标准化作业,保证施工质量,结合现场实际情况,制定此作业指导书
4 工程概况4
1 工程简述本工程共涉及桥梁 40 座,跨越 126km 区间,站线长、工期紧、施工任务重
湿接缝施工是典型的散小工程,点多量小,混凝土标号高,属高空作业,周转材料多,施工困难,需根据每座桥现场实际情况,结合施工任务和工期要求,合理组织施工
2 有关技术标准⑴ 湿接缝混凝土标号为 C50;⑵ 压浆水泥应饱和密实,强度等级不低于 M
