T梁负弯矩施工方案

T梁负弯矩施工方案_第1页
1/6
T梁负弯矩施工方案_第2页
2/6
T梁负弯矩施工方案_第3页
3/6

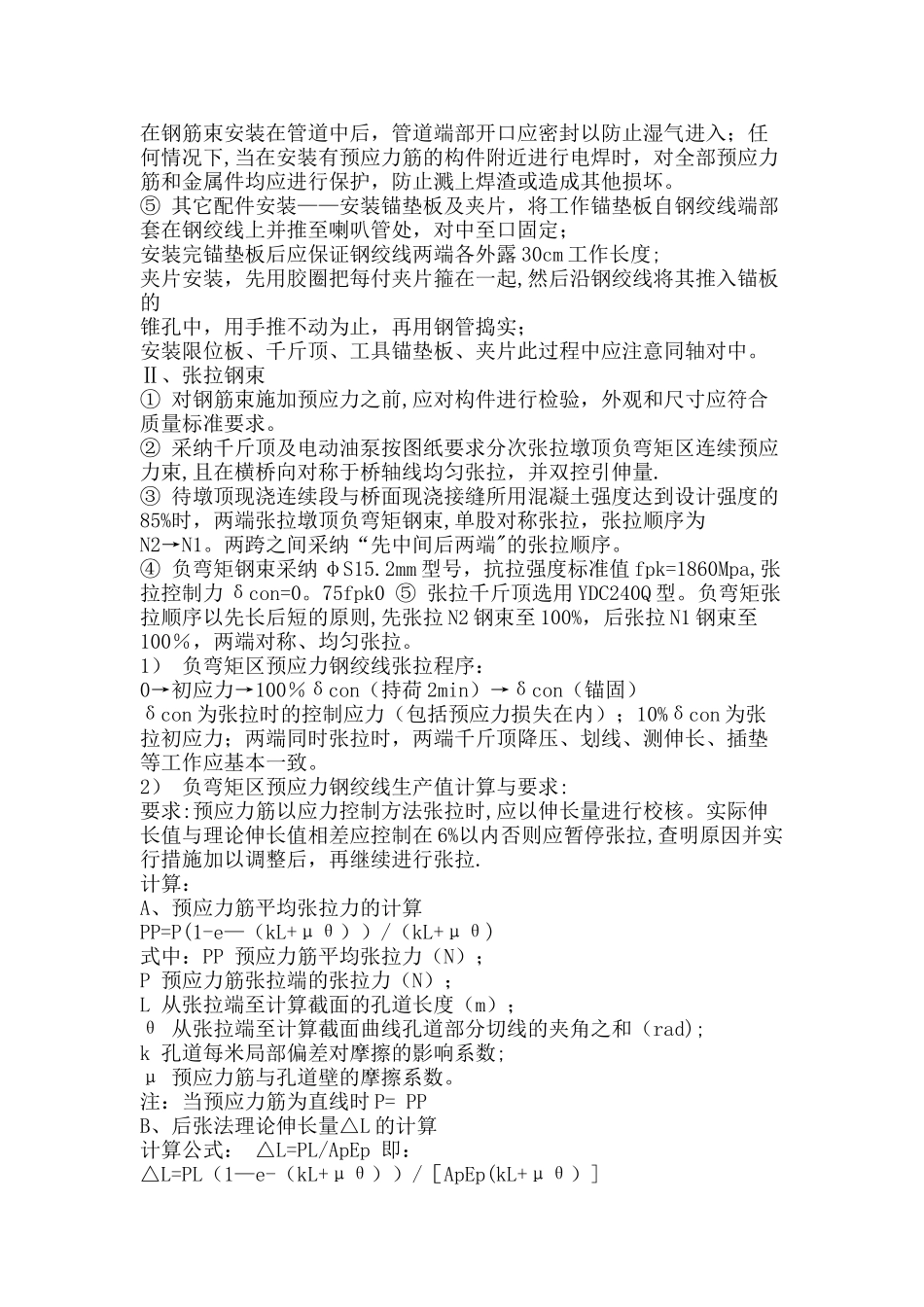

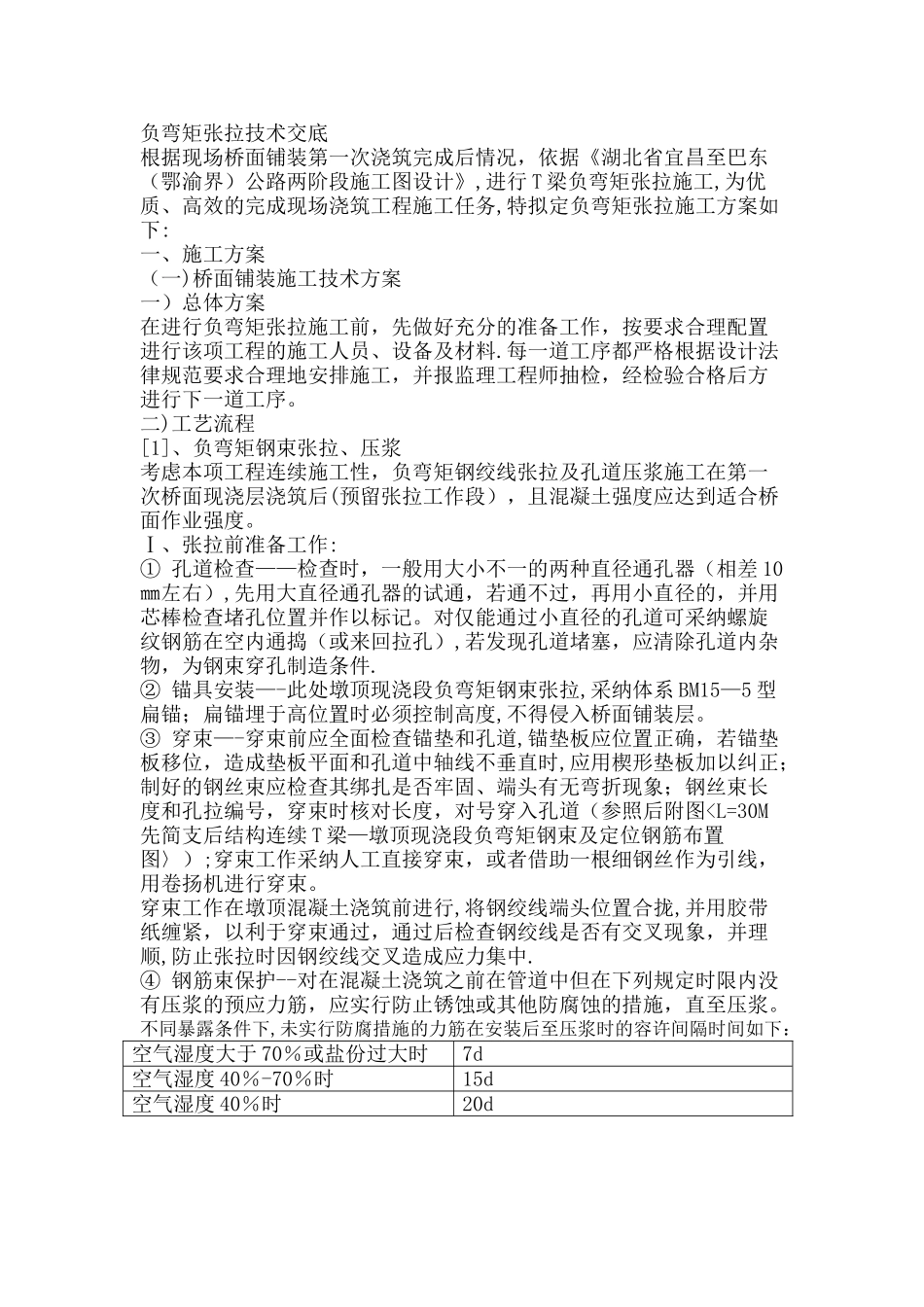

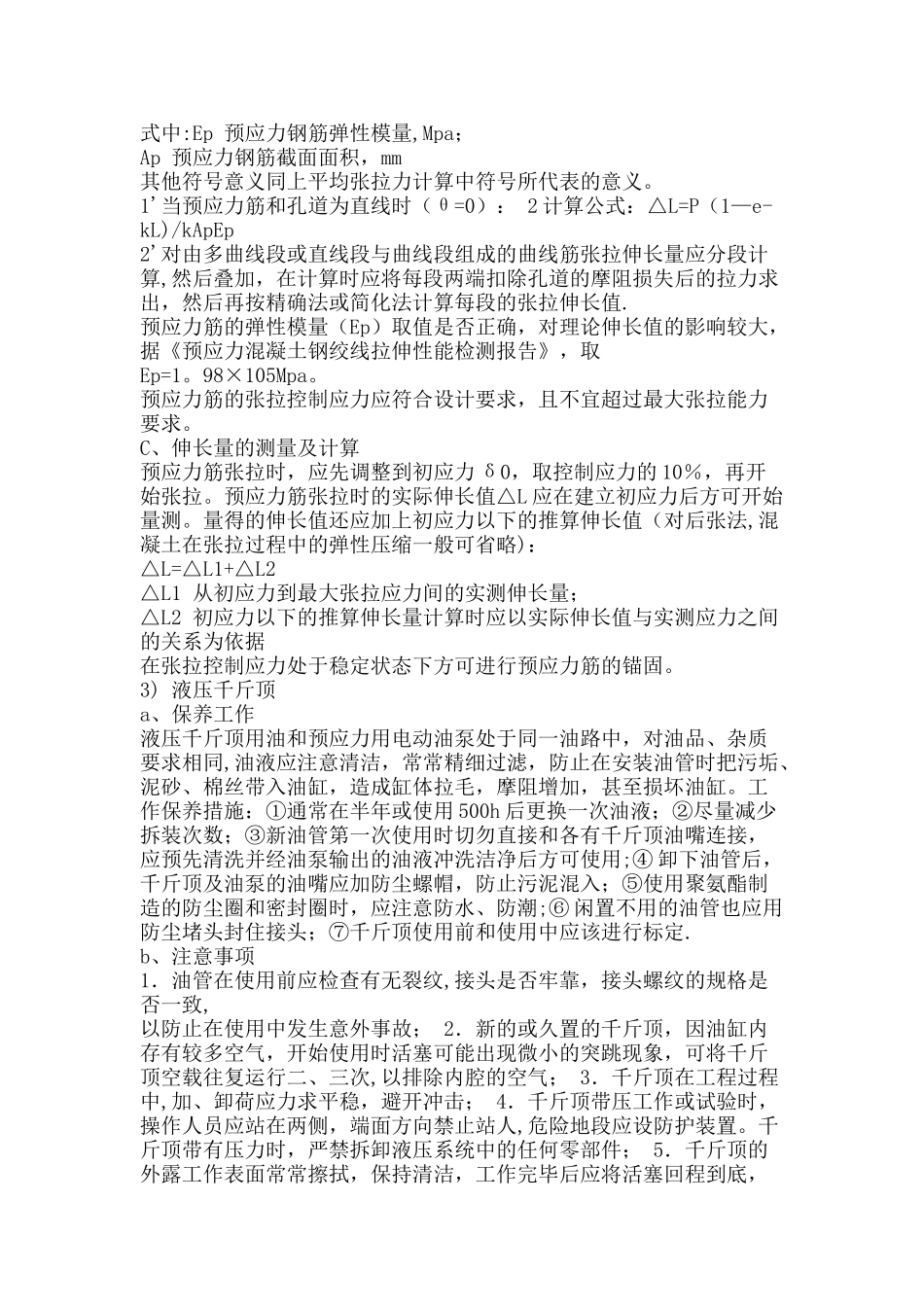

负弯矩张拉技术交底根据现场桥面铺装第一次浇筑完成后情况,依据《湖北省宜昌至巴东(鄂渝界)公路两阶段施工图设计》,进行 T 梁负弯矩张拉施工,为优质、高效的完成现场浇筑工程施工任务,特拟定负弯矩张拉施工方案如下:一、施工方案(一)桥面铺装施工技术方案一)总体方案在进行负弯矩张拉施工前,先做好充分的准备工作,按要求合理配置进行该项工程的施工人员、设备及材料.每一道工序都严格根据设计法律规范要求合理地安排施工,并报监理工程师抽检,经检验合格后方进行下一道工序。二)工艺流程[1]、负弯矩钢束张拉、压浆考虑本项工程连续施工性,负弯矩钢绞线张拉及孔道压浆施工在第一次桥面现浇层浇筑后(预留张拉工作段),且混凝土强度应达到适合桥面作业强度。Ⅰ、张拉前准备工作:① 孔道检查——检查时,一般用大小不一的两种直径通孔器(相差 10㎜左右),先用大直径通孔器的试通,若通不过,再用小直径的,并用芯棒检查堵孔位置并作以标记。对仅能通过小直径的孔道可采纳螺旋纹钢筋在空内通捣(或来回拉孔),若发现孔道堵塞,应清除孔道内杂物,为钢束穿孔制造条件.② 锚具安装—-此处墩顶现浇段负弯矩钢束张拉,采纳体系 BM15—5 型扁锚;扁锚埋于高位置时必须控制高度,不得侵入桥面铺装层。③ 穿束—-穿束前应全面检查锚垫和孔道,锚垫板应位置正确,若锚垫板移位,造成垫板平面和孔道中轴线不垂直时,应用楔形垫板加以纠正;制好的钢丝束应检查其绑扎是否牢固、端头有无弯折现象;钢丝束长度和孔拉编号,穿束时核对长度,对号穿入孔道(参照后附图
