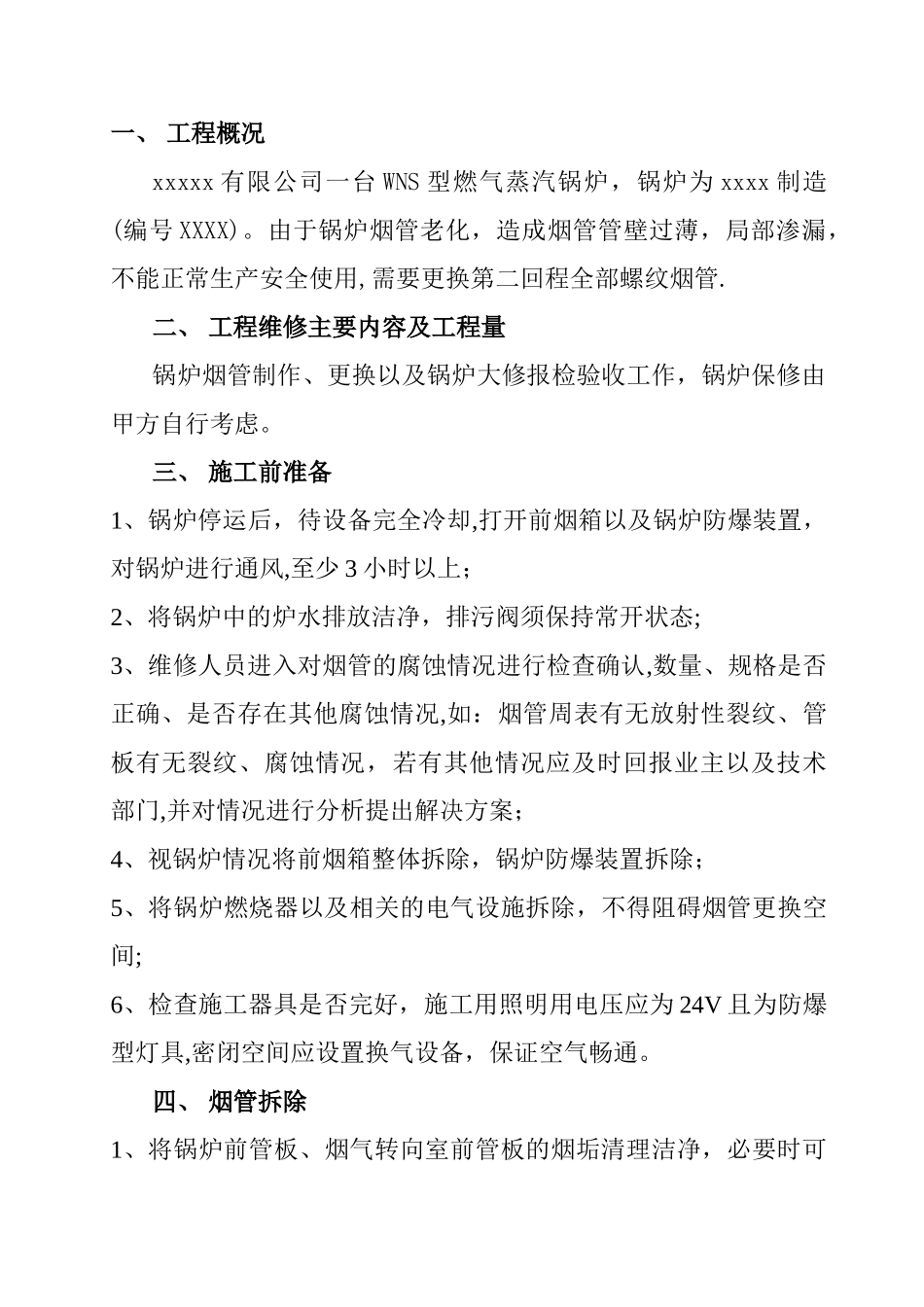

一、 工程概况xxxxx 有限公司一台 WNS 型燃气蒸汽锅炉,锅炉为 xxxx 制造(编号 XXXX)
由于锅炉烟管老化,造成烟管管壁过薄,局部渗漏,不能正常生产安全使用,需要更换第二回程全部螺纹烟管
二、 工程维修主要内容及工程量锅炉烟管制作、更换以及锅炉大修报检验收工作,锅炉保修由甲方自行考虑
三、 施工前准备1、锅炉停运后,待设备完全冷却,打开前烟箱以及锅炉防爆装置,对锅炉进行通风,至少 3 小时以上;2、将锅炉中的炉水排放洁净,排污阀须保持常开状态;3、维修人员进入对烟管的腐蚀情况进行检查确认,数量、规格是否正确、是否存在其他腐蚀情况,如:烟管周表有无放射性裂纹、管板有无裂纹、腐蚀情况,若有其他情况应及时回报业主以及技术部门,并对情况进行分析提出解决方案;4、视锅炉情况将前烟箱整体拆除,锅炉防爆装置拆除;5、将锅炉燃烧器以及相关的电气设施拆除,不得阻碍烟管更换空间;6、检查施工器具是否完好,施工用照明用电压应为 24V 且为防爆型灯具,密闭空间应设置换气设备,保证空气畅通

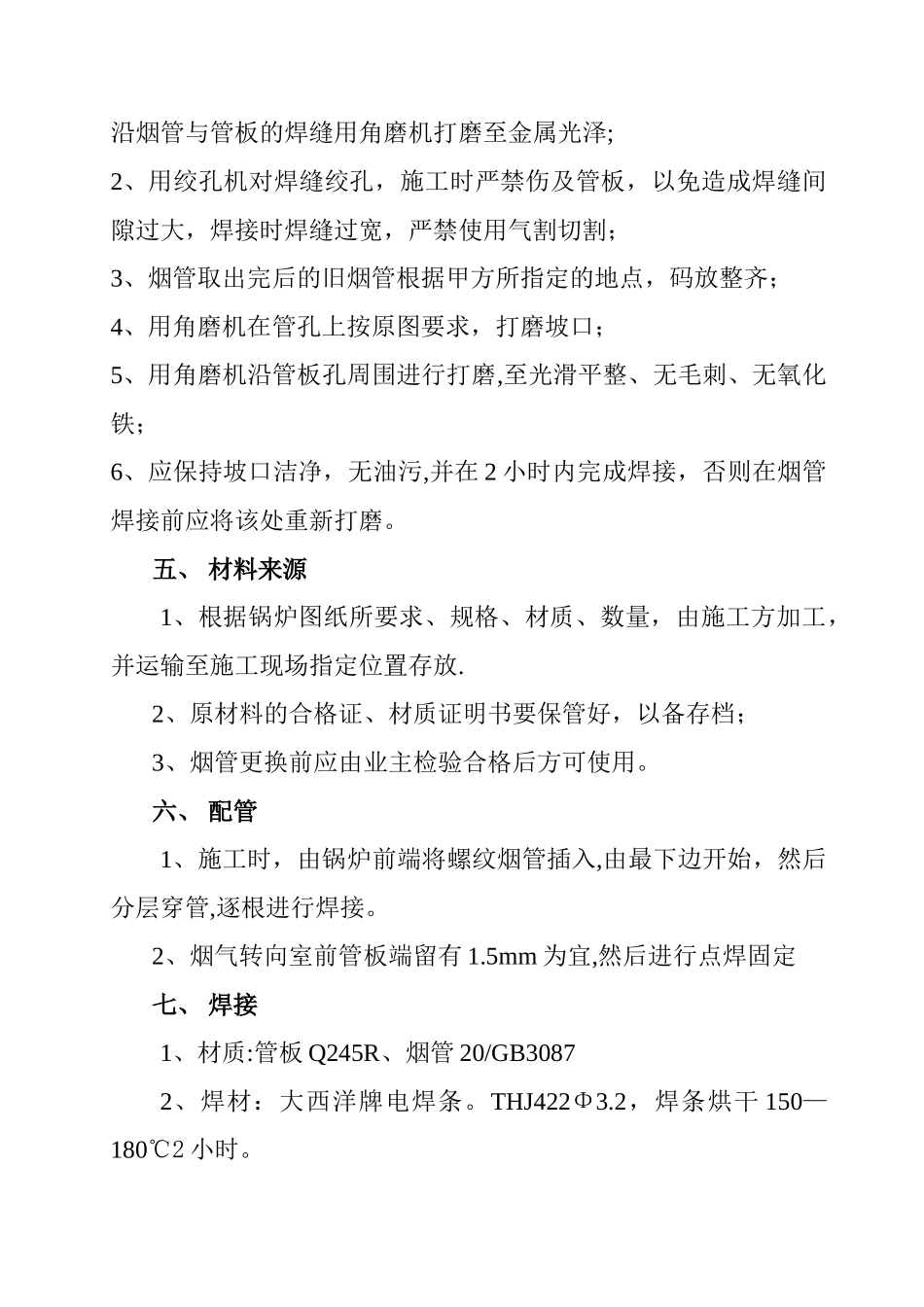

四、 烟管拆除1、将锅炉前管板、烟气转向室前管板的烟垢清理洁净,必要时可沿烟管与管板的焊缝用角磨机打磨至金属光泽;2、用绞孔机对焊缝绞孔,施工时严禁伤及管板,以免造成焊缝间隙过大,焊接时焊缝过宽,严禁使用气割切割;3、烟管取出完后的旧烟管根据甲方所指定的地点,码放整齐;4、用角磨机在管孔上按原图要求,打磨坡口;5、用角磨机沿管板孔周围进行打磨,至光滑平整、无毛刺、无氧化铁;6、应保持坡口洁净,无油污,并在 2 小时内完成焊接,否则在烟管焊接前应将该处重新打磨
五、 材料来源1、根据锅炉图纸所要求、规格、材质、数量,由施工方加工,并运输至施工现场指定位置存放
2、原材料的合格证、材质证明书要保管好,以备存档;3、烟管更换前应由业主检验合格后方可使用

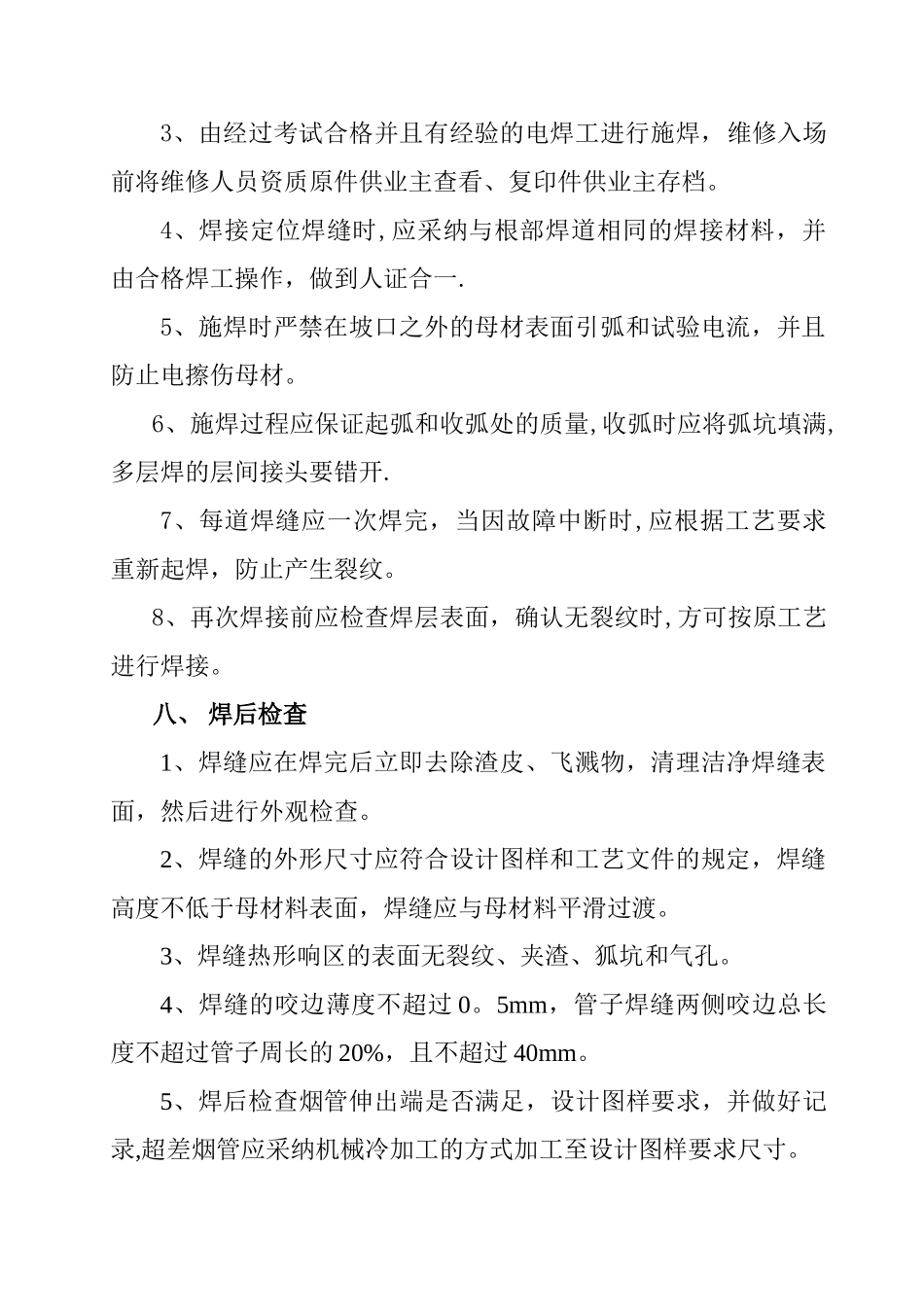

六、 配管1、施工时,由锅炉前端将螺纹烟管插入,
