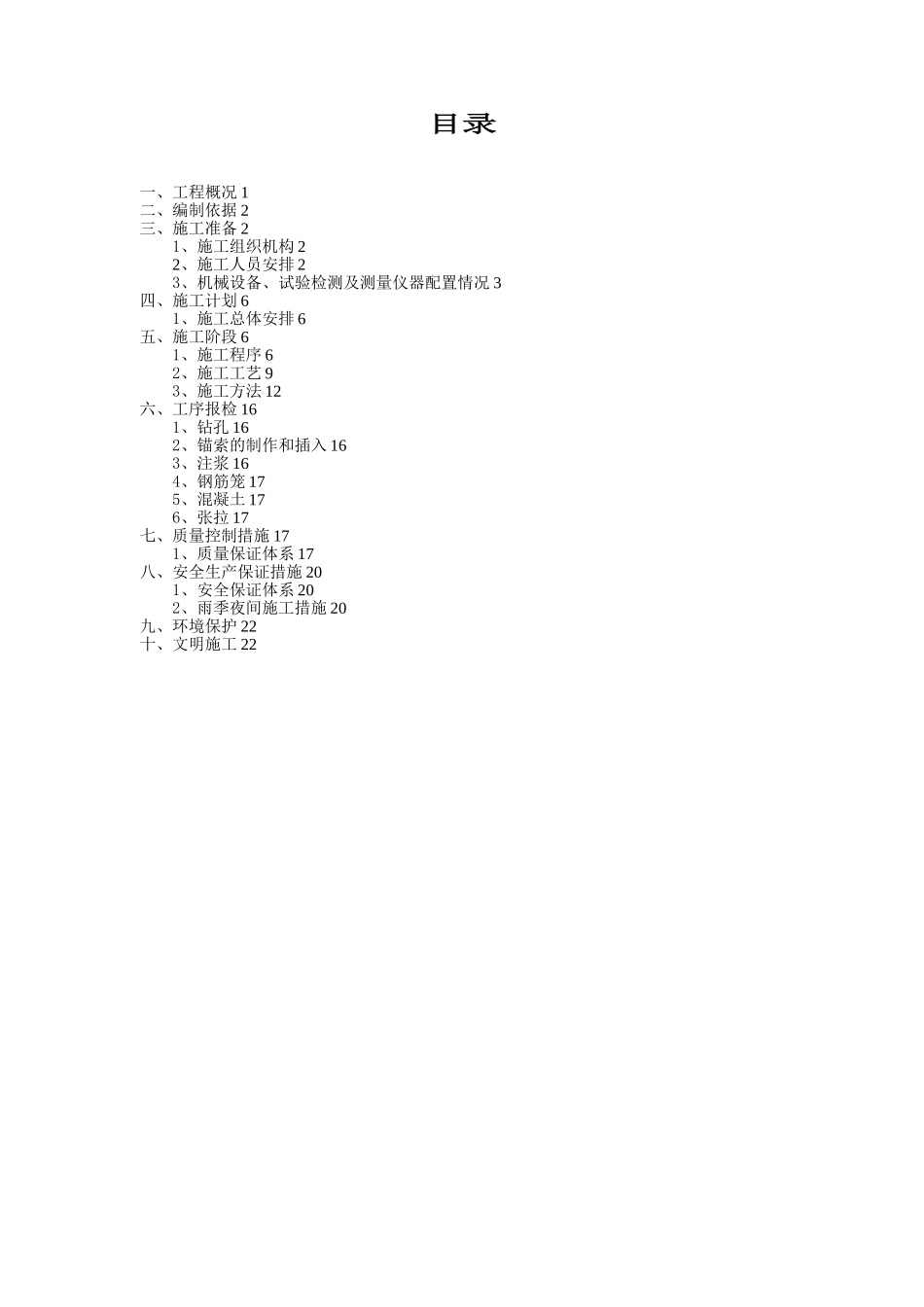

XXXX 不稳定边坡防治工程专项施工方案目录一、工程概况 1二、编制依据 2三、施工准备 21、施工组织机构 22、施工人员安排 23、机械设备、试验检测及测量仪器配置情况 3四、施工计划 61、施工总体安排 6五、施工阶段 61、施工程序 62、施工工艺 93、施工方法 12六、工序报检 161、钻孔 162、锚索的制作和插入 163、注浆 164、钢筋笼 175、混凝土 176、张拉 17七、质量控制措施 171、质量保证体系 17八、安全生产保证措施 201、安全保证体系 202、雨季夜间施工措施 20九、环境保护 22十、文明施工 22XXXX 不稳定边坡防治工程锚固施工技术方案一、工程概况1、设计情况XXXX 不稳定边坡防治工程位于 XXXX,共有 A、B、C 三个区域

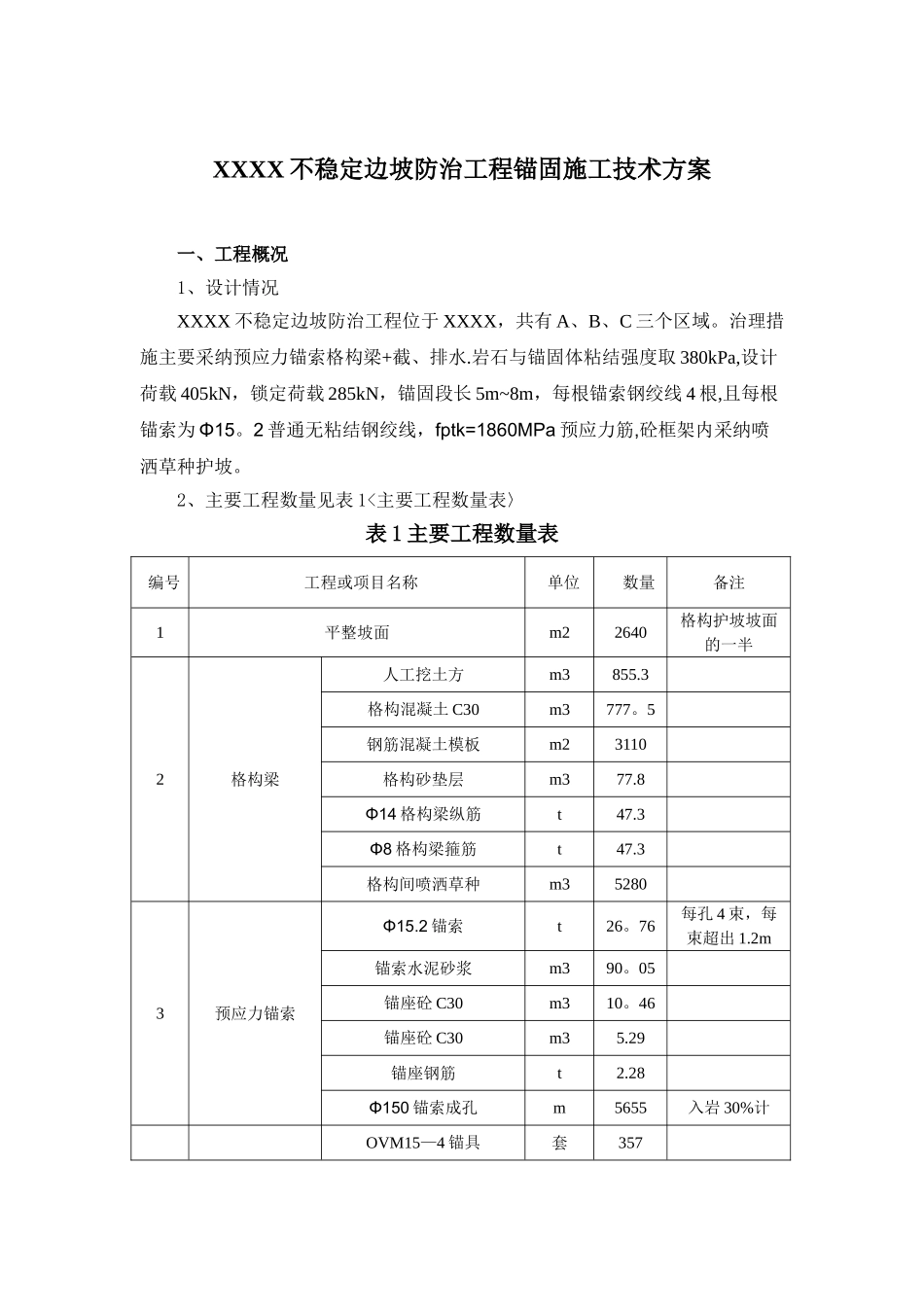

治理措施主要采纳预应力锚索格构梁+截、排水
岩石与锚固体粘结强度取 380kPa,设计荷载 405kN,锁定荷载 285kN,锚固段长 5m~8m,每根锚索钢绞线 4 根,且每根锚索为 Φ15
2 普通无粘结钢绞线,fptk=1860MPa 预应力筋,砼框架内采纳喷洒草种护坡
2、主要工程数量见表 1
