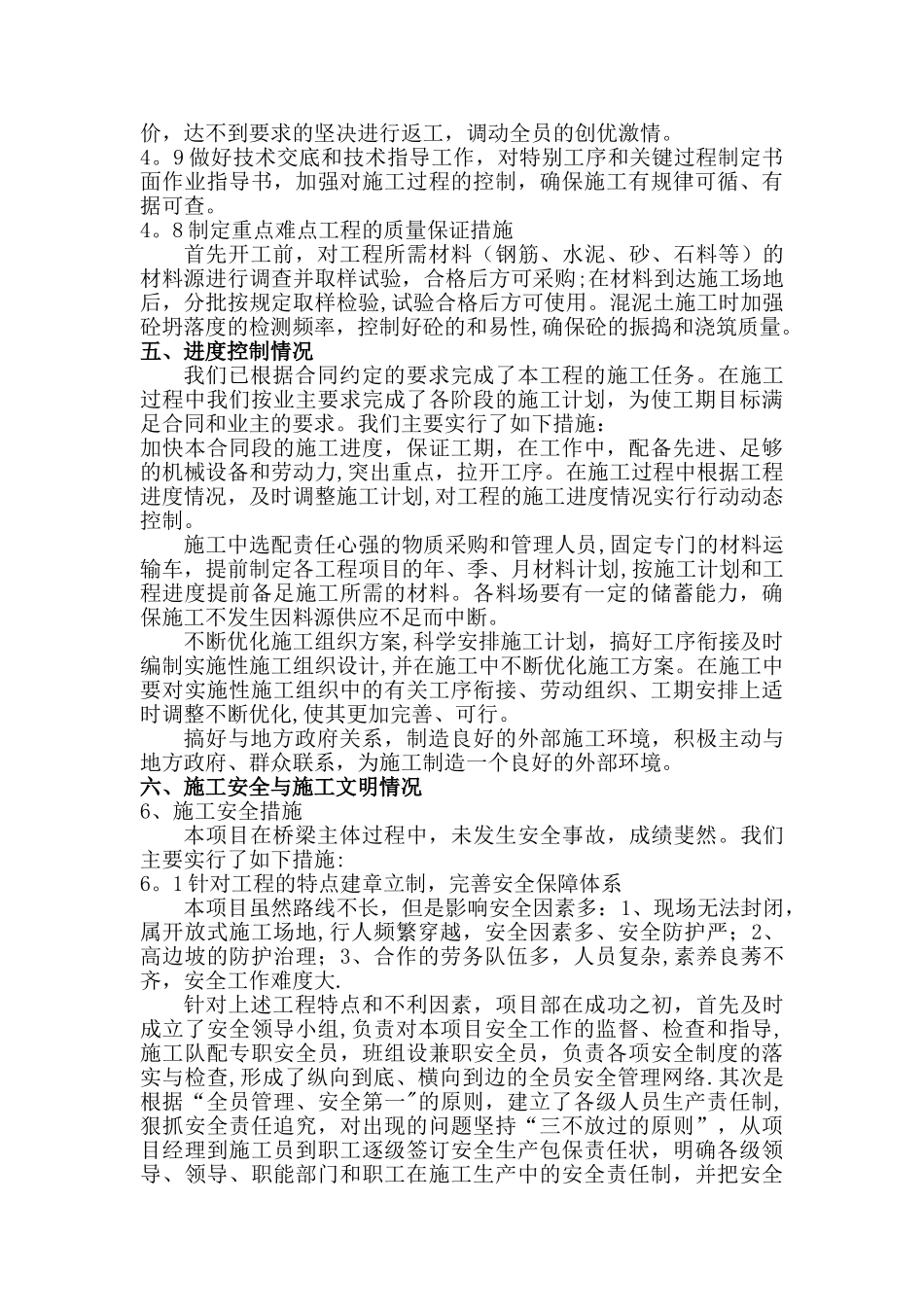

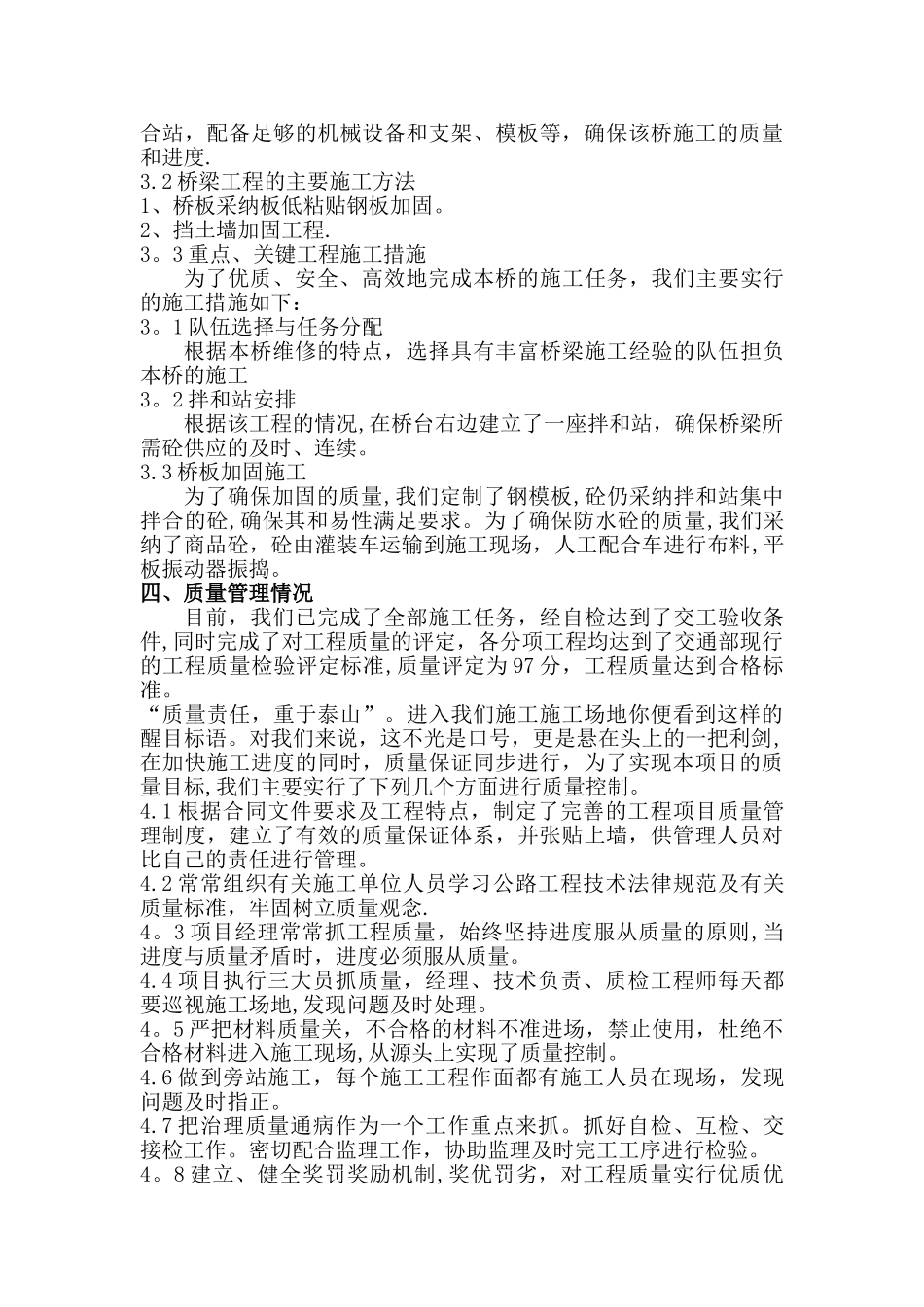

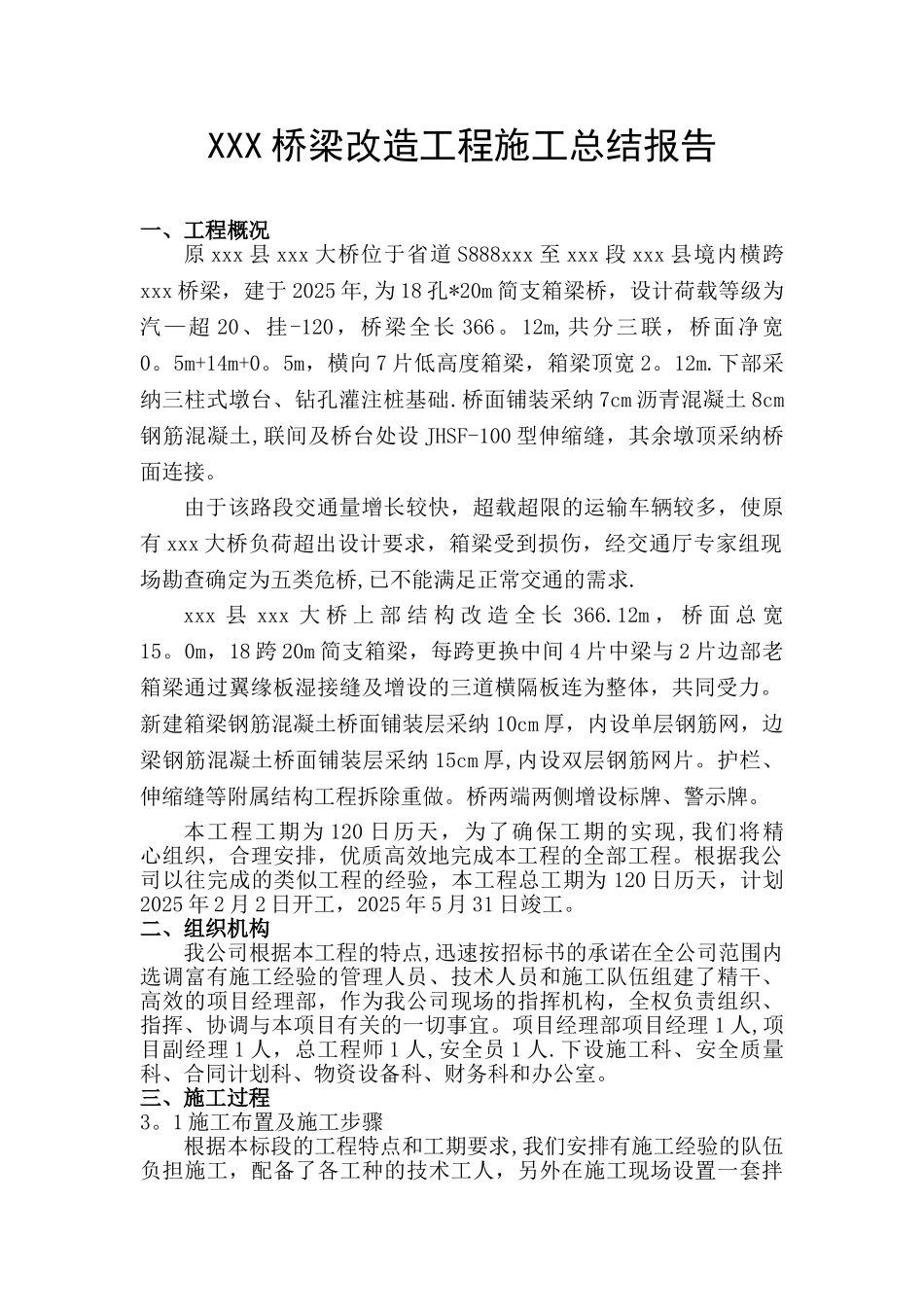

XXX 桥梁改造工程施工总结报告一、工程概况原 xxx 县 xxx 大桥位于省道 S888xxx 至 xxx 段 xxx 县境内横跨xxx 桥梁,建于 2025 年,为 18 孔*20m 简支箱梁桥,设计荷载等级为汽—超 20、挂-120,桥梁全长 366。12m,共分三联,桥面净宽0。5m+14m+0。5m,横向 7 片低高度箱梁,箱梁顶宽 2。12m.下部采纳三柱式墩台、钻孔灌注桩基础.桥面铺装采纳 7cm 沥青混凝土 8cm钢筋混凝土,联间及桥台处设 JHSF-100 型伸缩缝,其余墩顶采纳桥面连接。由于该路段交通量增长较快,超载超限的运输车辆较多,使原有 xxx 大桥负荷超出设计要求,箱梁受到损伤,经交通厅专家组现场勘查确定为五类危桥,已不能满足正常交通的需求.xxx 县 xxx 大 桥 上 部 结 构 改 造 全 长 366.12m , 桥 面 总 宽15。0m,18 跨 20m 简支箱梁,每跨更换中间 4 片中梁与 2 片边部老箱梁通过翼缘板湿接缝及增设的三道横隔板连为整体,共同受力。新建箱梁钢筋混凝土桥面铺装层采纳 10cm 厚,内设单层钢筋网,边梁钢筋混凝土桥面铺装层采纳 15cm 厚,内设双层钢筋网片。护栏、伸缩缝等附属结构工程拆除重做。桥两端两侧增设标牌、警示牌。本工程工期为 120 日历天,为了确保工期的实现,我们将精 心组织,合理安排,优质高效地完成本工程的全部工程。根据我公司以往完成的类似工程的经验,本工程总工期为 120 日历天,计划2025 年 2 月 2 日开工,2025 年 5 月 31 日竣工。二、组织机构我公司根据本工程的特点,迅速按招标书的承诺在全公司范围内选调富有施工经验的管理人员、技术人员和施工队伍组建了精干、高效的项目经理部,作为我公司现场的指挥机构,全权负责组织、指挥、协调与本项目有关的一切事宜。项目经理部项目经理 1 人,项目副经理 1 人,总工程师 1 人,安全员 1 人.下设施工科、安全质量科、合同计划科、物资设备科、财务科和办公室。三、施工过程3。1 施工布置及施工步骤根据本标段的工程特点和工期要求,我们安排有施工经验的队伍负担施工,配备了各工种的技术工人,另外在施工现场设置一套拌合站,配备足够的机械设备和支架、模板等,确保该桥施工的质量和进度.3.2 桥梁工程的主要施工方法1、桥板采纳板低粘贴钢板加固。2、挡土墙加固工程.3。3 重点、关键工程施工措施为了优质、安全、高效地完成本桥的施工任务,我们主要实行的施工措施如下:3。1 队伍选择与任务分配根据本桥维修的特点...
