1、编制依据 《电气装置安装工程 电力变压器、油浸电抗器、互感器施工及验收法律规范》 GB50148—2025 《设备安装、调整说明书和技术资料》 电气安装施工图纸 电力建设安全工作规程 DL 5009
3—2025 输变电工程施工建设标准强制性条文实施指南(2025 版) 中华人民共和国工程建设强制性条文(电力工程部分)2025 年版 国家电网公司输变电工程标准工艺(三)工艺标准库(2025 年版)2、工程简介变电站工程 220kV 远期规划 8 回出线,本期建设 7 回出线,采纳双母线单分段接线,采纳户外悬吊管母线 HGIS 双列布置,本期主要一次设备安装隔离开关 3 组、接地开关 4组、避雷器 21 台、电压互感器 9 台
110kV 远期建设 14 回出线,本期建设 2 回电缆出线,采纳双母线接线,采纳户外悬吊管母线 HGIS 双列布置,本期主要一次设备安装隔离开关 2 组、母线接地开关 4 组、电压互感器 6 台、避雷器 6 台
3、组织机构项目部组织机构:4、施工准备(1)技术准备组织项目部相关人员仔细学习图纸,并进行自审、会审工作,以便正确无误地施工
通过学习,熟悉图纸内容,了解设计要求施工达到的技术标准,明确工艺流程
进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,熟悉和掌握图纸中细节
组织各专业施工队伍共同学习施工图纸
组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计图纸中的细节

项目经理郭广元项目总工王志勇施工员高学宏安全员刘保军技术员寻广旭质检员郭静材料员乔鲲电气安装施工队做好施工技术交底,确保每个工序按法律规范和技术措施组织施工
仔细执行质量检验制度,做好质量、安全检查工作,消除质量、安全隐患

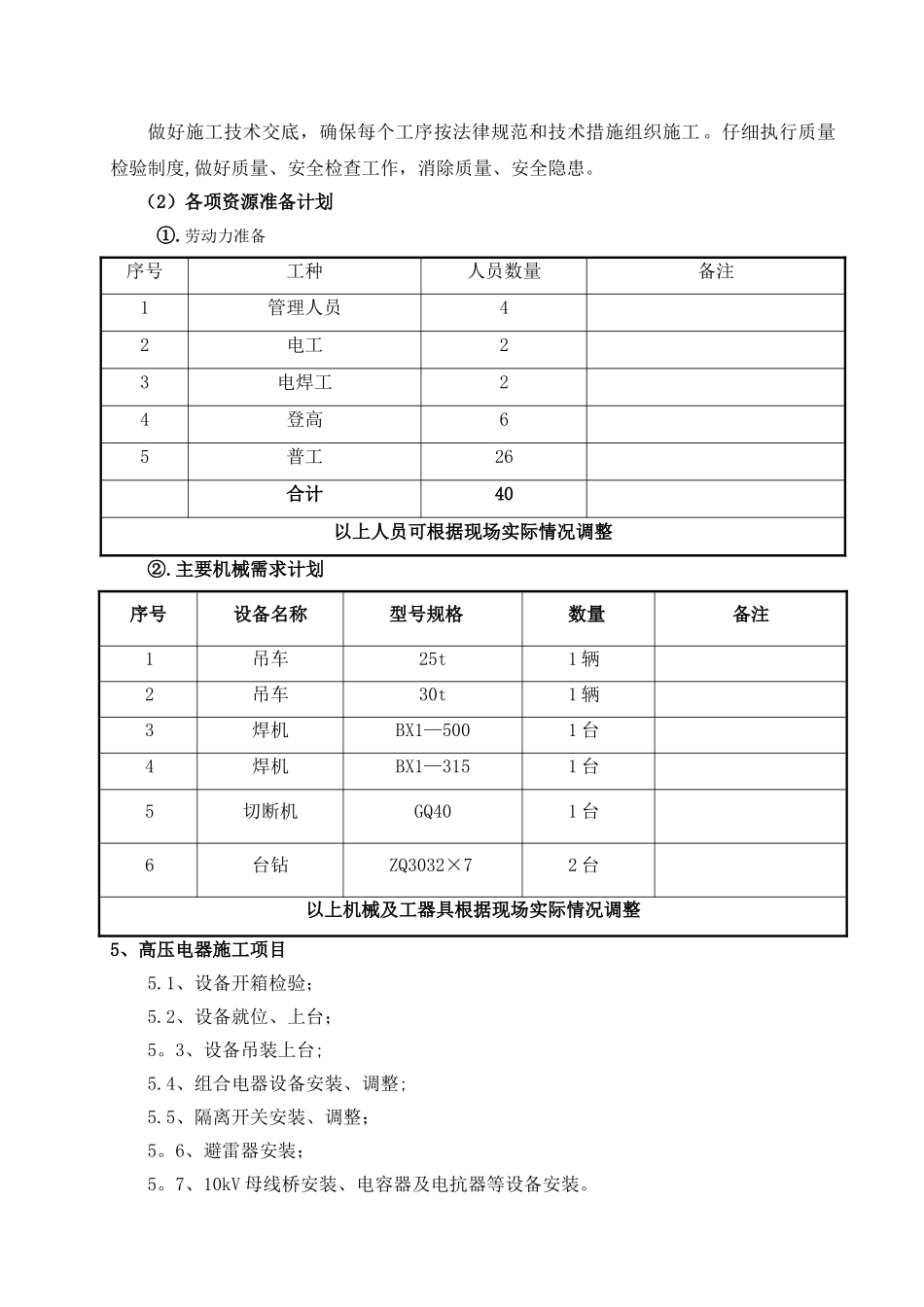

(2)各项资源准备计划 ①
劳动力准备序号工种人员数量备注1管理人员42电工23电焊工24登高65普工26合计40以上
