目录一、工程概况 11
项目概况 12
设计概况 2二、编制依据 41
编制依据 42
依据国家和行业法律规范、标准 4三、施工部署 51
施工部署 52
施工准备 53
施工机械和材料计划 64
施工进度计划安排 7四、三管高压旋喷桩施工 71
三管旋喷桩设计概况 72
三管旋喷止水帷幕工艺 8五、质量控制 10六、施工中的常见问题及处理方法 111
施工中常见问题和处理方法 112
漏水补救措施 11七、安全消防保证措施 121
安全管理方针目标 122
安全施工技术措施 123
消防保卫管理措施 13八、文明施工及环境保护措施 14九、应急措施 151
组织机构 152
管理职责 163
预测与预警机制的建立 164
急救 17一、 工程概况1

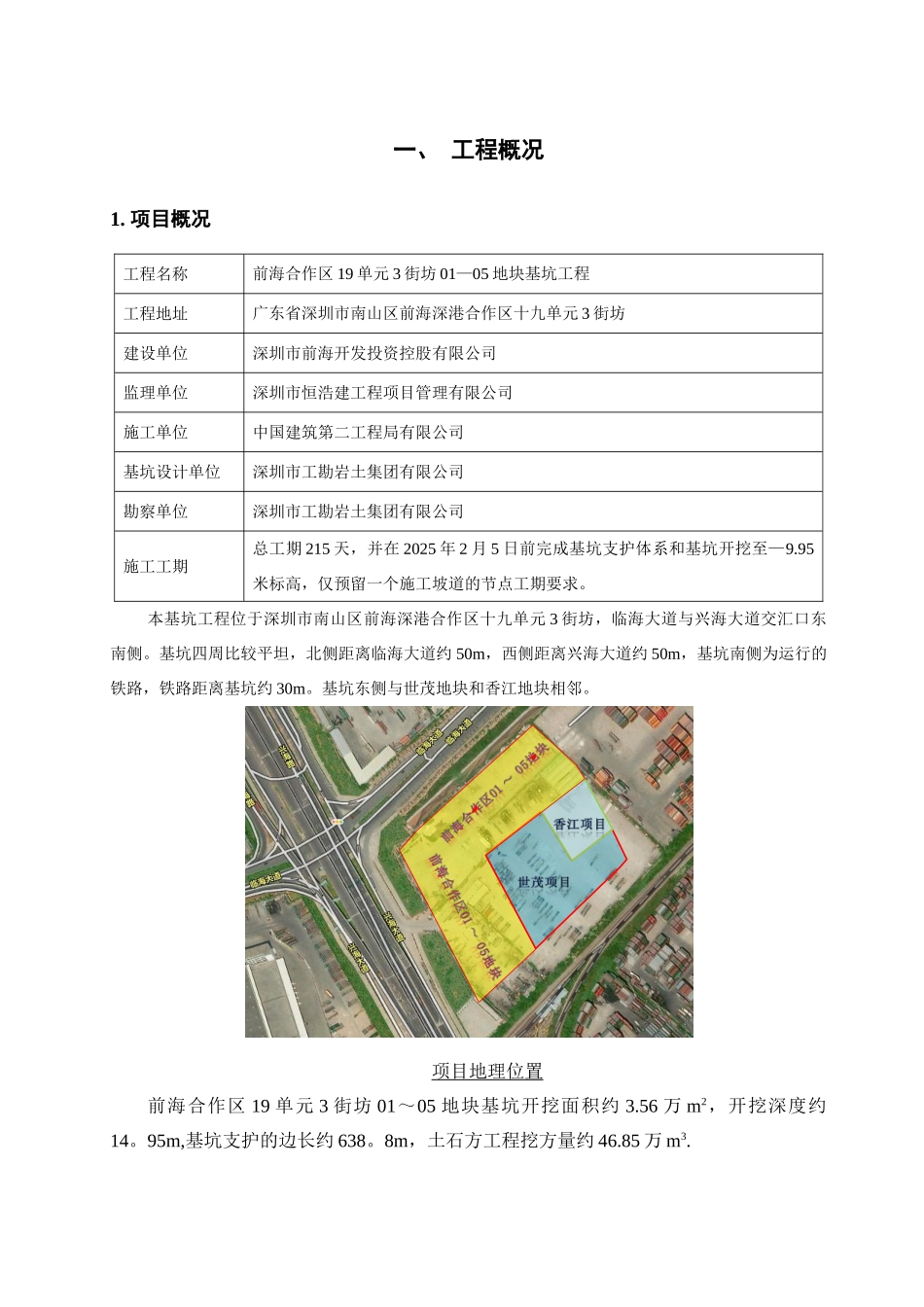

项目概况工程名称前海合作区 19 单元 3 街坊 01—05 地块基坑工程工程地址广东省深圳市南山区前海深港合作区十九单元 3 街坊建设单位深圳市前海开发投资控股有限公司监理单位深圳市恒浩建工程项目管理有限公司施工单位中国建筑第二工程局有限公司基坑设计单位深圳市工勘岩土集团有限公司勘察单位深圳市工勘岩土集团有限公司施工工期总工期 215 天,并在 2025 年 2 月 5 日前完成基坑支护体系和基坑开挖至—9
95米标高,仅预留一个施工坡道的节点工期要求
本基坑工程位于深圳市南山区前海深港合作区十九单元 3 街坊,临海大道与兴海大道交汇口东南侧
基坑四周比较平坦,北侧距离临海大道约 50m,西侧距离兴海大道约 50m,基坑南侧为运行的铁路,铁路距离基坑约 30m
基坑东侧与世茂地块和香江地块相邻
项目地理位置前海合作区 19 单元 3 街坊 01~05 地块基坑开挖面积约 3
56 万 m2,开挖深度约14
95m,基坑支护的边长约 638
8m,土石方工程挖方量约 46
85 万 m3

设计概况本工程旋喷桩为三管高
