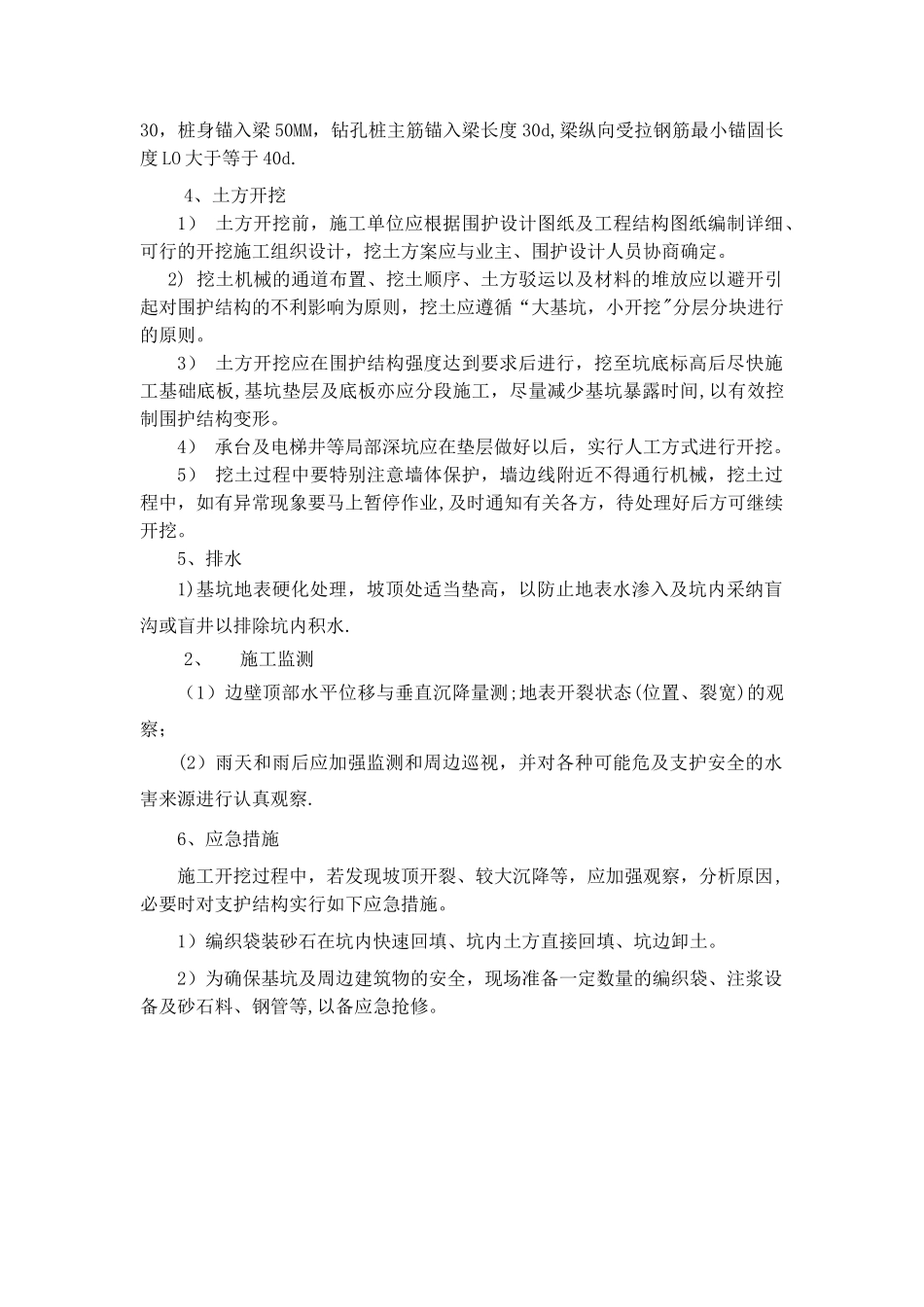

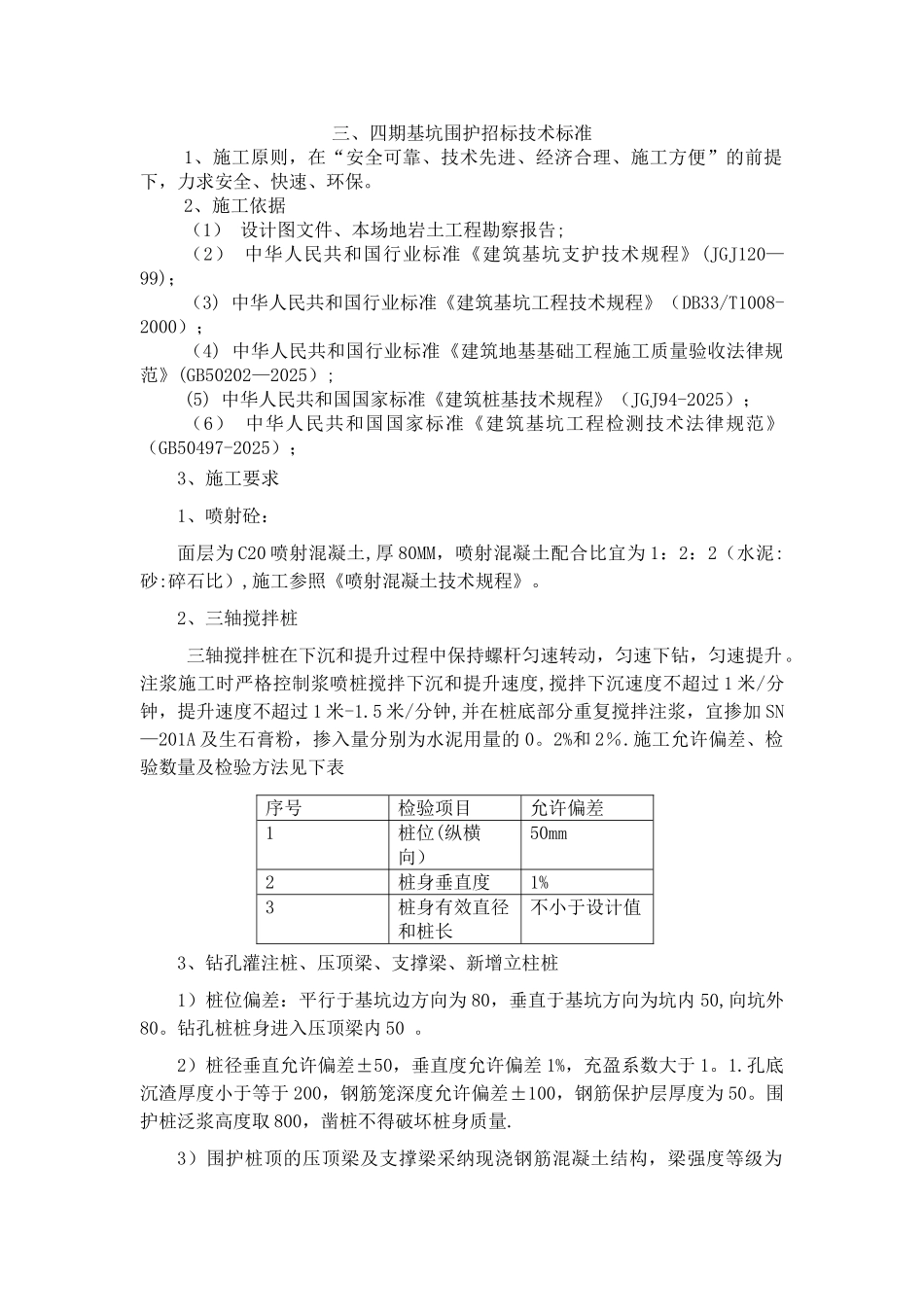

三、四期基坑围护招标技术标准1、施工原则,在“安全可靠、技术先进、经济合理、施工方便”的前提下,力求安全、快速、环保。2、施工依据(1) 设计图文件、本场地岩土工程勘察报告;(2) 中华人民共和国行业标准《建筑基坑支护技术规程》(JGJ120—99);(3) 中华人民共和国行业标准《建筑基坑工程技术规程》(DB33/T1008-2000);(4) 中华人民共和国行业标准《建筑地基基础工程施工质量验收法律规范》(GB50202—2025);(5) 中华人民共和国国家标准《建筑桩基技术规程》(JGJ94-2025);(6) 中华人民共和国国家标准《建筑基坑工程检测技术法律规范》(GB50497-2025);3、施工要求1、喷射砼:面层为 C20 喷射混凝土,厚 80MM,喷射混凝土配合比宜为 1:2:2(水泥:砂:碎石比),施工参照《喷射混凝土技术规程》。2、三轴搅拌桩三轴搅拌桩在下沉和提升过程中保持螺杆匀速转动,匀速下钻,匀速提升。注浆施工时严格控制浆喷桩搅拌下沉和提升速度,搅拌下沉速度不超过 1 米/分钟,提升速度不超过 1 米-1.5 米/分钟,并在桩底部分重复搅拌注浆,宜掺加 SN—201A 及生石膏粉,掺入量分别为水泥用量的 0。2%和 2%.施工允许偏差、检验数量及检验方法见下表序号检验项目允许偏差1桩位(纵横向)50mm2桩身垂直度1%3桩身有效直径和桩长不小于设计值3、钻孔灌注桩、压顶梁、支撑梁、新增立柱桩1)桩位偏差:平行于基坑边方向为 80,垂直于基坑方向为坑内 50,向坑外80。钻孔桩桩身进入压顶梁内 50 。2)桩径垂直允许偏差±50,垂直度允许偏差 1%,充盈系数大于 1。1.孔底沉渣厚度小于等于 200,钢筋笼深度允许偏差±100,钢筋保护层厚度为 50。围护桩泛浆高度取 800,凿桩不得破坏桩身质量.3)围护桩顶的压顶梁及支撑梁采纳现浇钢筋混凝土结构,梁强度等级为30,桩身锚入梁 50MM,钻孔桩主筋锚入梁长度 30d,梁纵向受拉钢筋最小锚固长度 LO 大于等于 40d.4、土方开挖1) 土方开挖前,施工单位应根据围护设计图纸及工程结构图纸编制详细、可行的开挖施工组织设计,挖土方案应与业主、围护设计人员协商确定。2) 挖土机械的通道布置、挖土顺序、土方驳运以及材料的堆放应以避开引起对围护结构的不利影响为原则,挖土应遵循“大基坑,小开挖"分层分块进行的原则。3) 土方开挖应在围护结构强度达到要求后进行,挖至坑底标高后尽快施工基础底板,基坑垫层及底板亦应分段施工,尽量减少基坑暴露时间,以有效控制围护结构变形。4) ...
