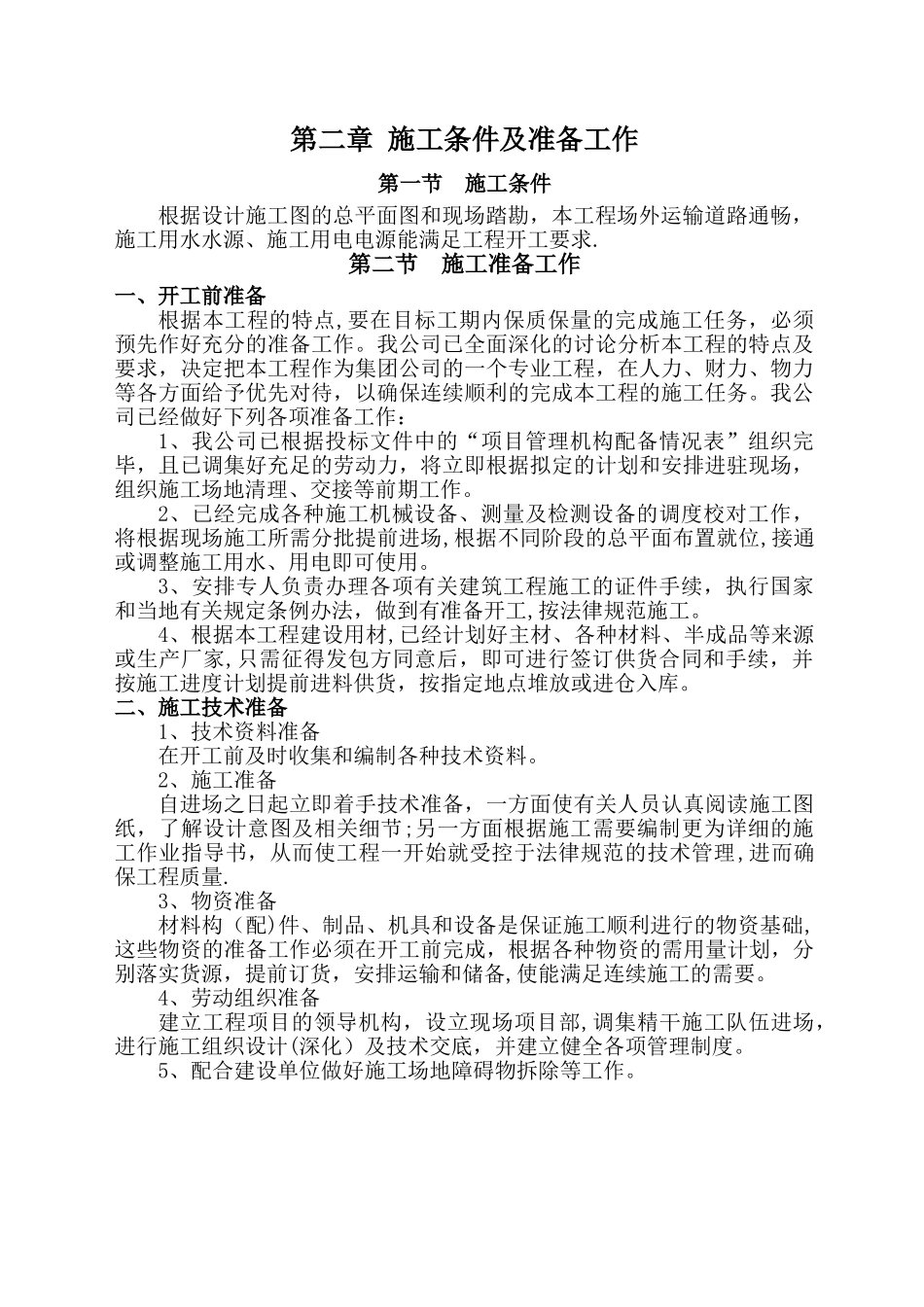

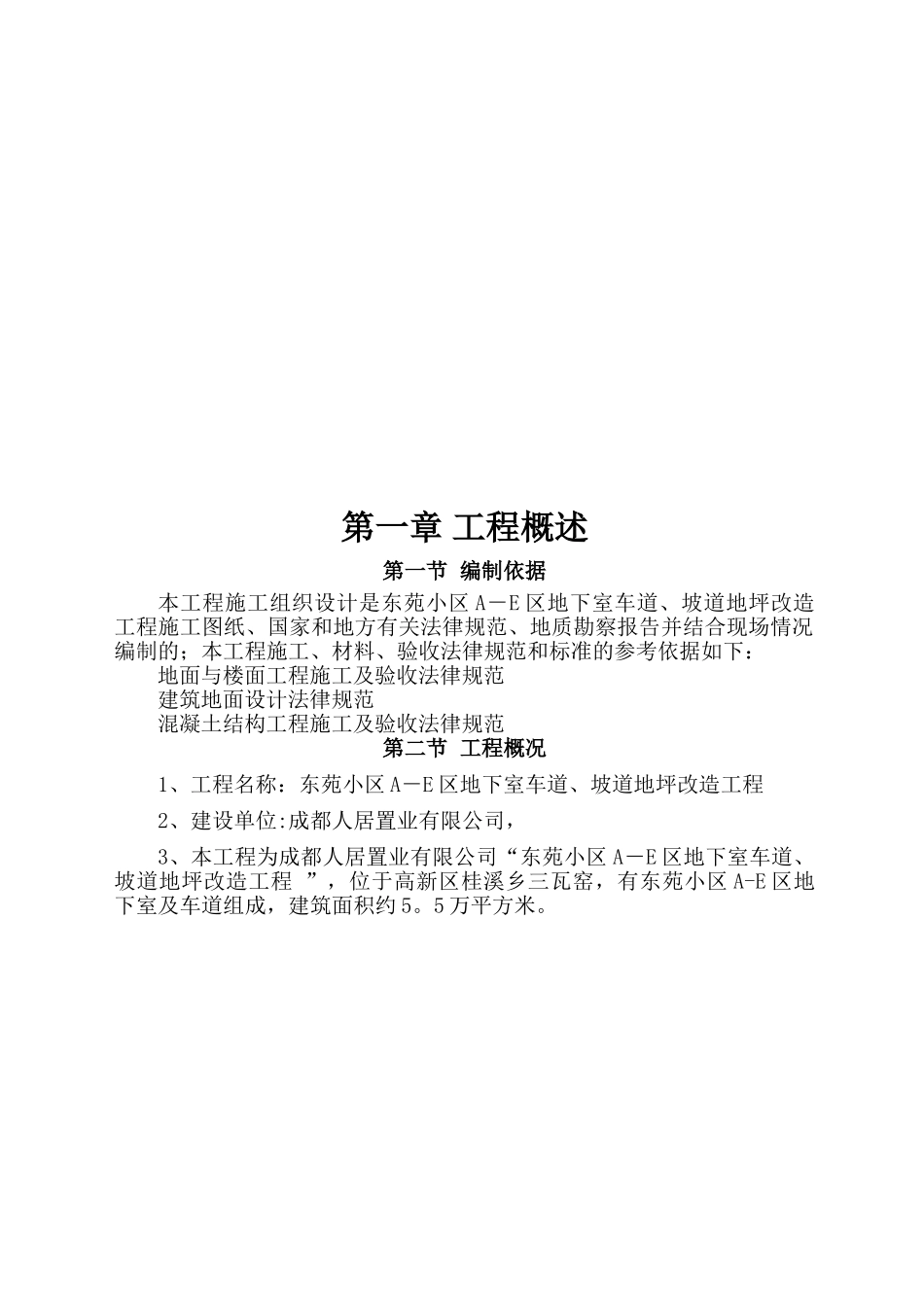

目录第一章 工程概述第一节 编制依据第二节 工程概况第二章 施工条件及准备工作第一节 施工条件第二节 施工准备工作第三章 施工总体部署第一节 工程目标第二节 项目管理结构模式第三节 本工程总体施工安排第四节 班组劳力配置第五节 拟投入的主要施工机械仪器设备第四章 施工总平面布置第一节 施工总平面布置原则第二节 施工机械布置第三节 交通道路布置第五章 施工总进度计划及确保工期的技术组织措施第一节 施工进度计划第二节 确保工期的具体措施第三节 施工进度计划管理第六章 主要分项工程施工方法第七章 工程施工保证措施第一节 冬、雨季施工措施第二节 安全文明施工保护措施第八章 确保工程质量的技术组织措施第一节 质量承诺目标第二节 工程回访和维修服务措施附表一 拟投入本工程的主要施工设备表附表二 拟配备本工程的试验和检测仪器设备表附表三 劳动力计划表附表四 计划开、竣工日期和施工进度网络图第一章 工程概述第一节 编制依据本工程施工组织设计是东苑小区 A-E 区地下室车道、坡道地坪改造工程施工图纸、国家和地方有关法律规范、地质勘察报告并结合现场情况编制的;本工程施工、材料、验收法律规范和标准的参考依据如下:地面与楼面工程施工及验收法律规范建筑地面设计法律规范混凝土结构工程施工及验收法律规范第二节 工程概况1、工程名称:东苑小区 A-E 区地下室车道、坡道地坪改造工程2、建设单位:成都人居置业有限公司,3、本工程为成都人居置业有限公司“东苑小区 A-E 区地下室车道、坡道地坪改造工程 ”,位于高新区桂溪乡三瓦窑,有东苑小区 A-E 区地下室及车道组成,建筑面积约 5。5 万平方米。第二章 施工条件及准备工作第一节 施工条件根据设计施工图的总平面图和现场踏勘,本工程场外运输道路通畅,施工用水水源、施工用电电源能满足工程开工要求.第二节 施工准备工作一、开工前准备根据本工程的特点,要在目标工期内保质保量的完成施工任务,必须预先作好充分的准备工作。我公司已全面深化的讨论分析本工程的特点及要求,决定把本工程作为集团公司的一个专业工程,在人力、财力、物力等各方面给予优先对待,以确保连续顺利的完成本工程的施工任务。我公司已经做好下列各项准备工作:1、我公司已根据投标文件中的“项目管理机构配备情况表”组织完毕,且已调集好充足的劳动力,将立即根据拟定的计划和安排进驻现场,组织施工场地清理、交接等前期工作。2、已经完...
