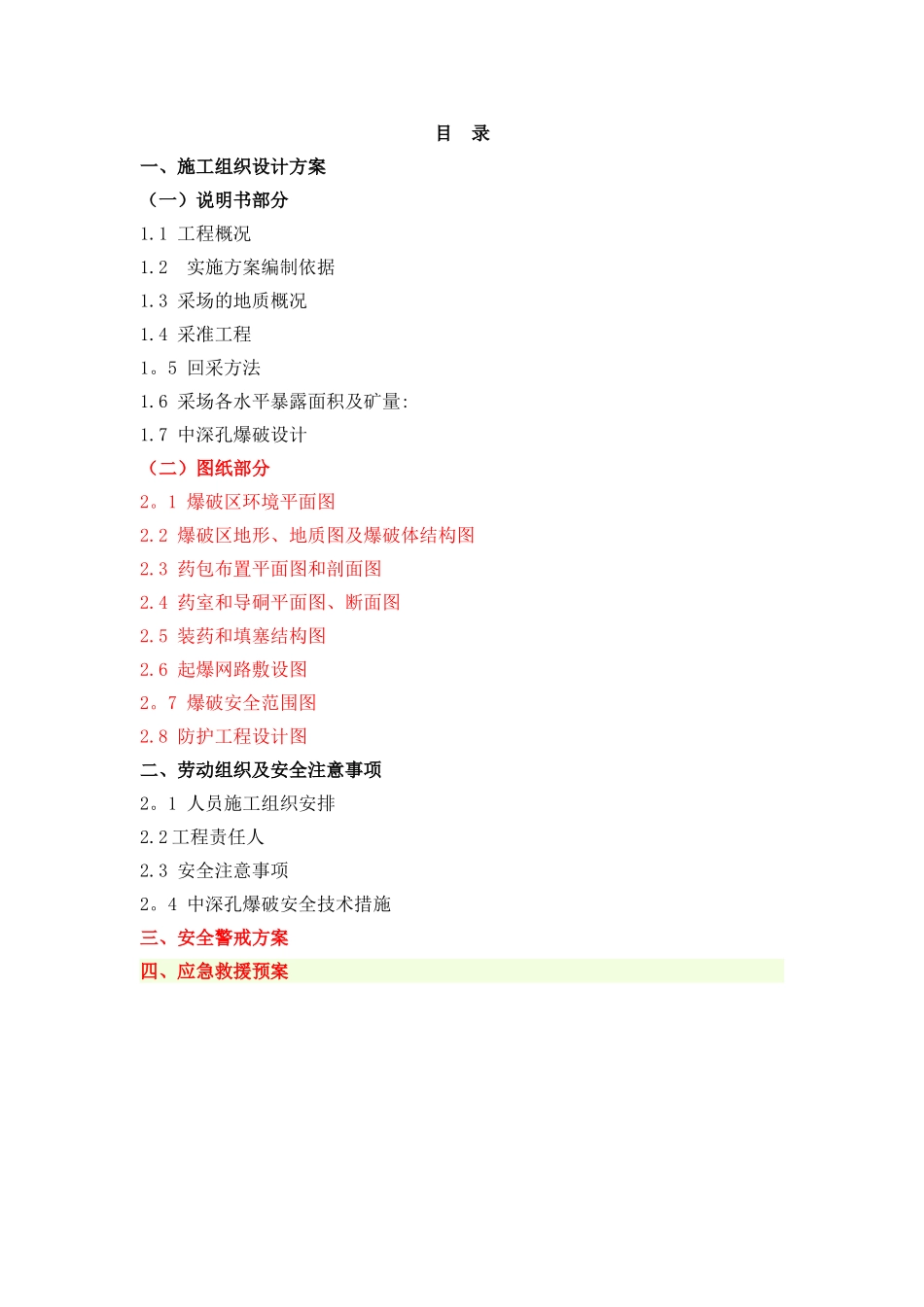

目 录一、施工组织设计方案(一)说明书部分1
1 工程概况1
2 实施方案编制依据1
3 采场的地质概况1
4 采准工程1
5 回采方法1
6 采场各水平暴露面积及矿量:1
7 中深孔爆破设计(二)图纸部分2
1 爆破区环境平面图2
2 爆破区地形、地质图及爆破体结构图2
3 药包布置平面图和剖面图2
4 药室和导硐平面图、断面图2
5 装药和填塞结构图2
6 起爆网路敷设图2
7 爆破安全范围图2
8 防护工程设计图二、劳动组织及安全注意事项2
1 人员施工组织安排2
2 工程责任人2
3 安全注意事项2

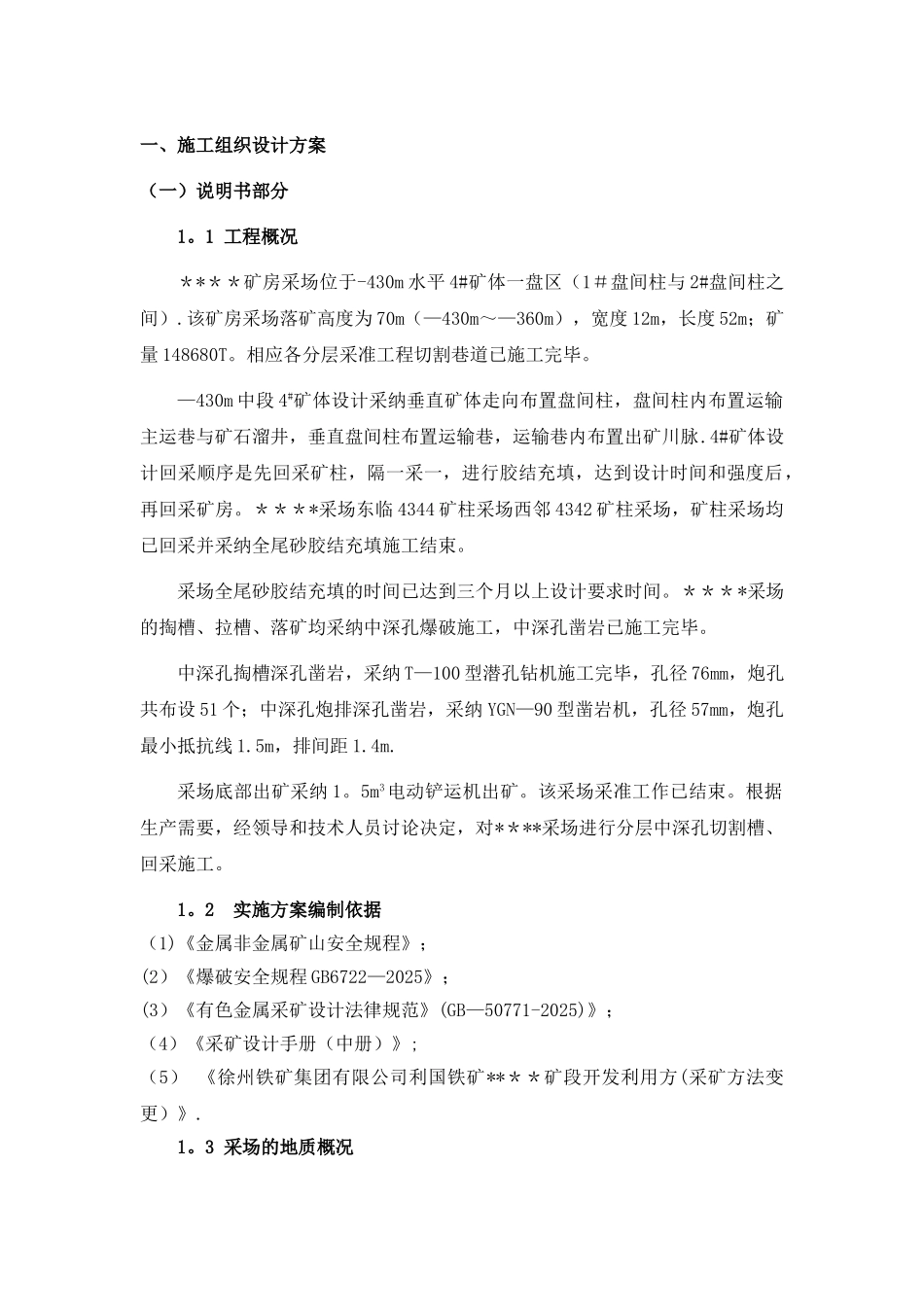

4 中深孔爆破安全技术措施三、安全警戒方案四、应急救援预案一、施工组织设计方案(一)说明书部分1

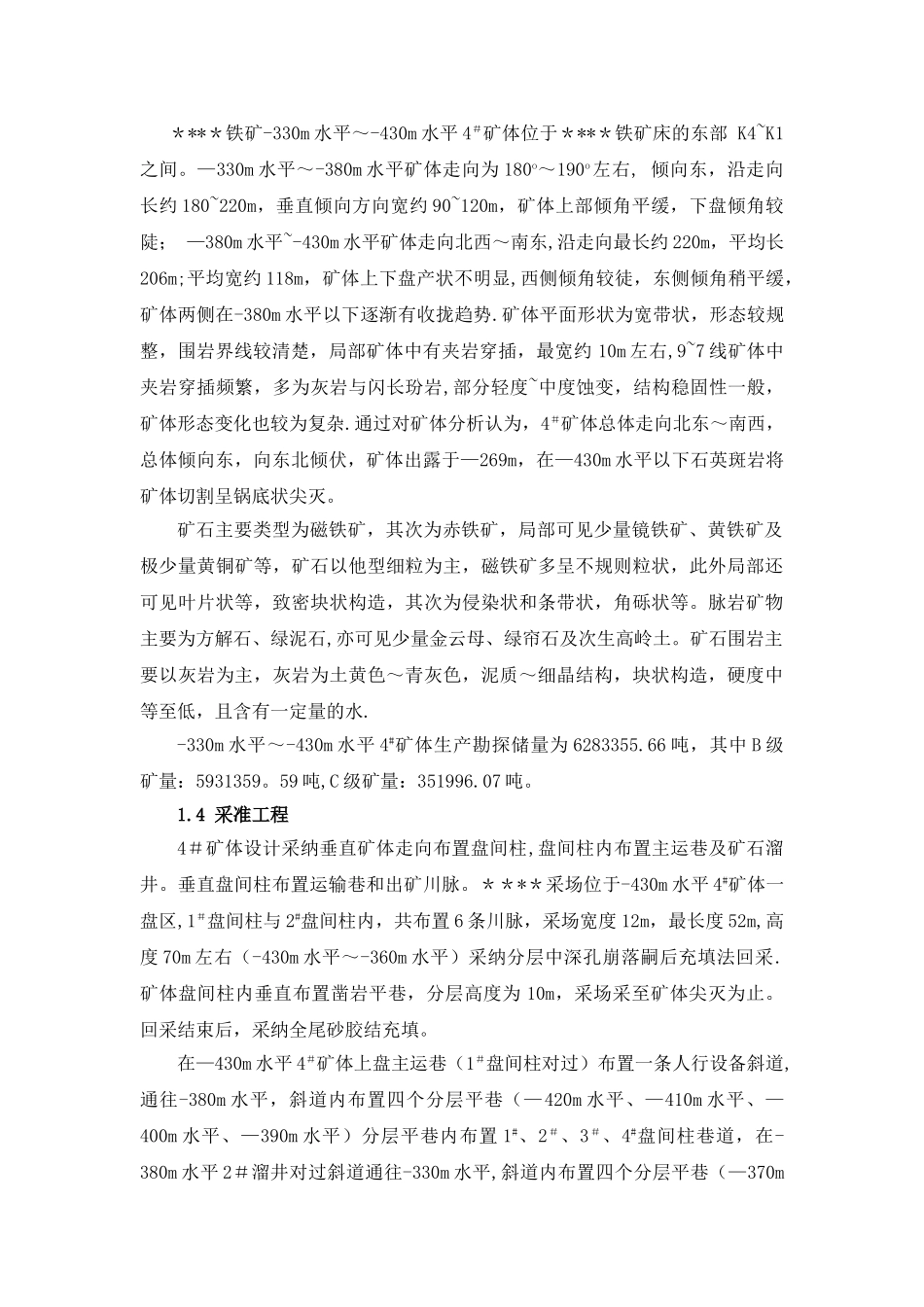

1 工程概况****矿房采场位于-430m 水平 4#矿体一盘区(1#盘间柱与 2#盘间柱之间)
该矿房采场落矿高度为 70m(—430m~—360m),宽度 12m,长度 52m;矿量 148680T
相应各分层采准工程切割巷道已施工完毕
—430m 中段 4#矿体设计采纳垂直矿体走向布置盘间柱,盘间柱内布置运输主运巷与矿石溜井,垂直盘间柱布置运输巷,运输巷内布置出矿川脉
4#矿体设计回采顺序是先回采矿柱,隔一采一,进行胶结充填,达到设计时间和强度后,再回采矿房
****采场东临 4344 矿柱采场西邻 4342 矿柱采场,矿柱采场均已回采并采纳全尾砂胶结充填施工结束
采场全尾砂胶结充填的时间已达到三个月以上设计要求时间
****采场的掏槽、拉槽、落矿均采纳中深孔爆破施工,中深孔凿岩已施工完毕
中深孔掏槽深孔凿岩,采纳 T—100 型潜孔钻机施工完毕,孔径 76mm,炮孔共布设 51 个;中深孔炮排深孔凿岩,采纳 YGN—90 型凿岩机,孔径 57mm,炮孔最小抵抗线 1
5m,排间距 1
采场底部出矿采纳 1
5m3电动铲运机出矿
该采场采准工作已结束
