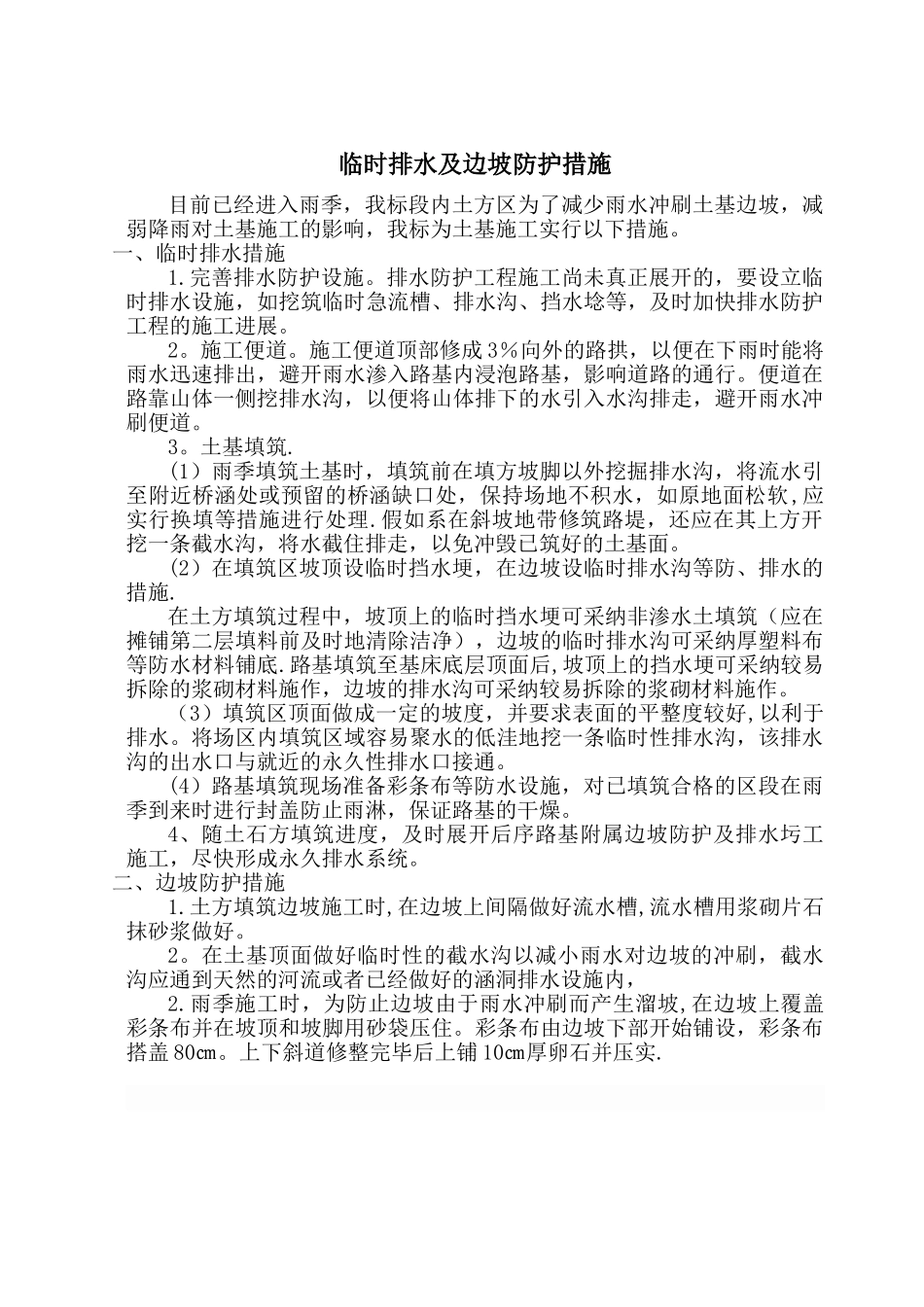

临时排水及边坡防护措施目前已经进入雨季,我标段内土方区为了减少雨水冲刷土基边坡,减弱降雨对土基施工的影响,我标为土基施工实行以下措施
一、临时排水措施1
完善排水防护设施
排水防护工程施工尚未真正展开的,要设立临时排水设施,如挖筑临时急流槽、排水沟、挡水埝等,及时加快排水防护工程的施工进展
施工便道顶部修成 3%向外的路拱,以便在下雨时能将雨水迅速排出,避开雨水渗入路基内浸泡路基,影响道路的通行
便道在路靠山体一侧挖排水沟,以便将山体排下的水引入水沟排走,避开雨水冲刷便道
(1)雨季填筑土基时,填筑前在填方坡脚以外挖掘排水沟,将流水引至附近桥涵处或预留的桥涵缺口处,保持场地不积水,如原地面松软,应实行换填等措施进行处理
假如系在斜坡地带修筑路堤,还应在其上方开挖一条截水沟,将水截住排走,以免冲毁已筑好的土基面
(2)在填筑区坡顶设临时挡水埂,在边坡设临时排水沟等防、排水的措施
在土方填筑过程中,坡顶上的临时挡水埂可采纳非渗水土填筑(应在摊铺第二层填料前及时地清除洁净),边坡的临时排水沟可采纳厚塑料布等防水材料铺底
路基填筑至基床底层顶面后,坡顶上的挡水埂可采纳较易拆除的浆砌材料施作,边坡的排水沟可采纳较易拆除的浆砌材料施作
(3)填筑区顶面做成一定的坡度,并要求表面的平整度较好,以利于排水
将场区内填筑区域容易聚水的低洼地挖一条临时性排水沟,该排水沟的出水口与就近的永久性排水口接通
(4)路基填筑现场准备彩条布等防水设施,对已填筑合格的区段在雨季到来时进行封盖防止雨淋,保证路基的干燥
4、随土石方填筑进度,及时展开后序路基附属边坡防护及排水圬工施工,尽快形成永久排水系统
二、边坡防护措施1
土方填筑边坡施工时,在边坡上间隔做好流水槽,流水槽用浆砌片石抹砂浆做好
在土基顶面做好临时性的截水沟以减小雨水对边坡的冲刷,截水沟应通到天然的河流或者已经
