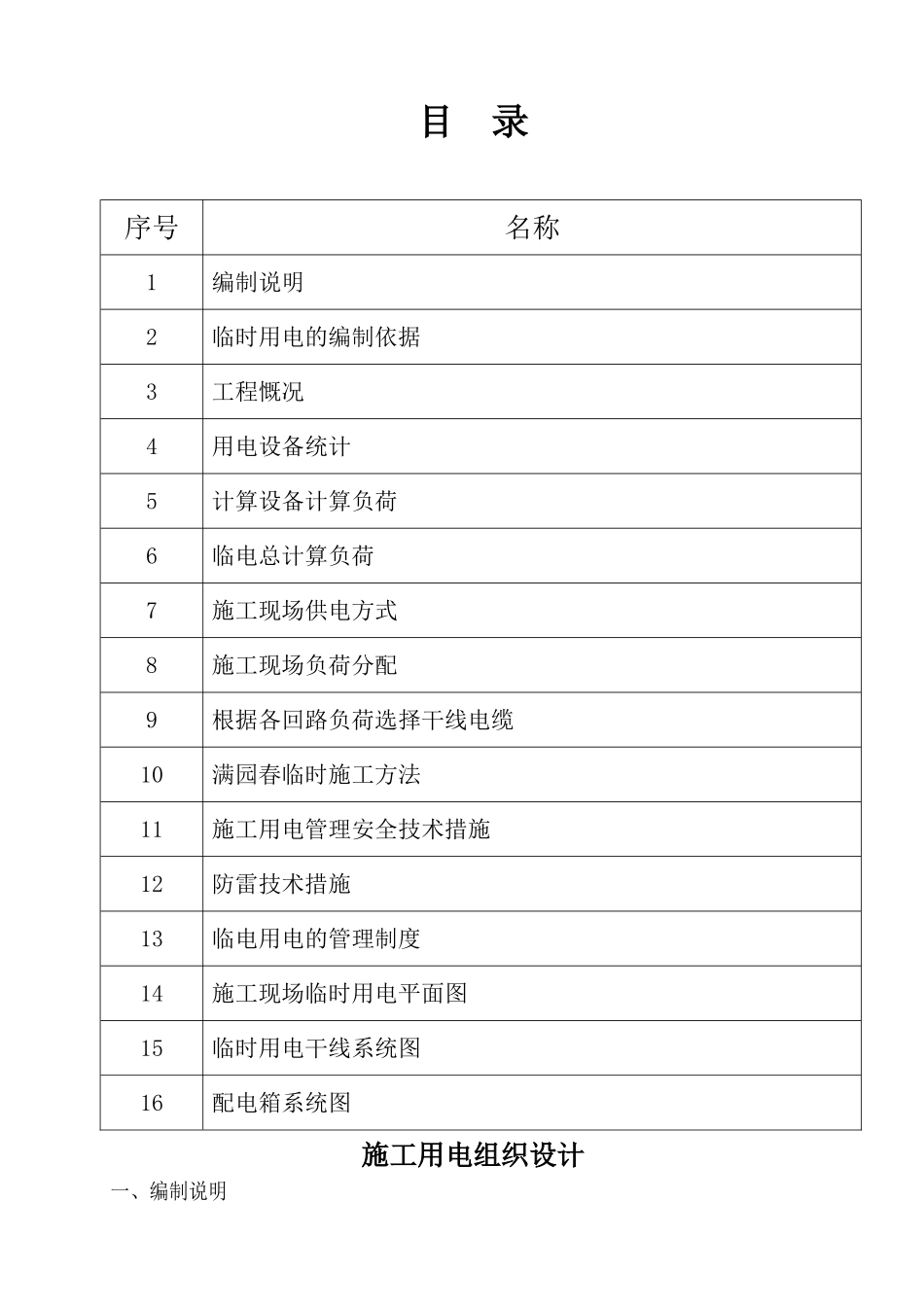

目 录序号名称1编制说明2临时用电的编制依据3工程慨况4用电设备统计5计算设备计算负荷6临电总计算负荷7施工现场供电方式8施工现场负荷分配9根据各回路负荷选择干线电缆10满园春临时施工方法11施工用电管理安全技术措施12防雷技术措施13临电用电的管理制度14施工现场临时用电平面图15临时用电干线系统图16配电箱系统图施工用电组织设计一、编制说明 特制订本施工用电组织设计
二、临时用电的编制依据1、除执行《建设工程安全生产管理条例》外,尚执行现行的国家有关法律、法规、技术标准和法律规范的规定;2、JGJ46—2025《施工现场临时用电安全技术法律规范》;3、JGJ59—99《建设施工安全检查标准》;4、满园春项目的全套设计图纸;三、工程概况:现场施工用电为建设单位提供 800KVA 的箱式变压器一台,现场总需用电量1096KVA
根据现场的实际情况导线的敷设采纳 PVC 导管沿墙敷设,通道应预埋钢管进行保护,配电箱均采纳防雨型配电箱安装于墙上,保护系统采纳 TN-S,接于总箱接地装置干线上,并在每个二级箱做重复接地
现场用电主要为施工用电,除施工用电为三相用电外,其余为单相用电,施工用电从变压器旁配电房及总柜内引出

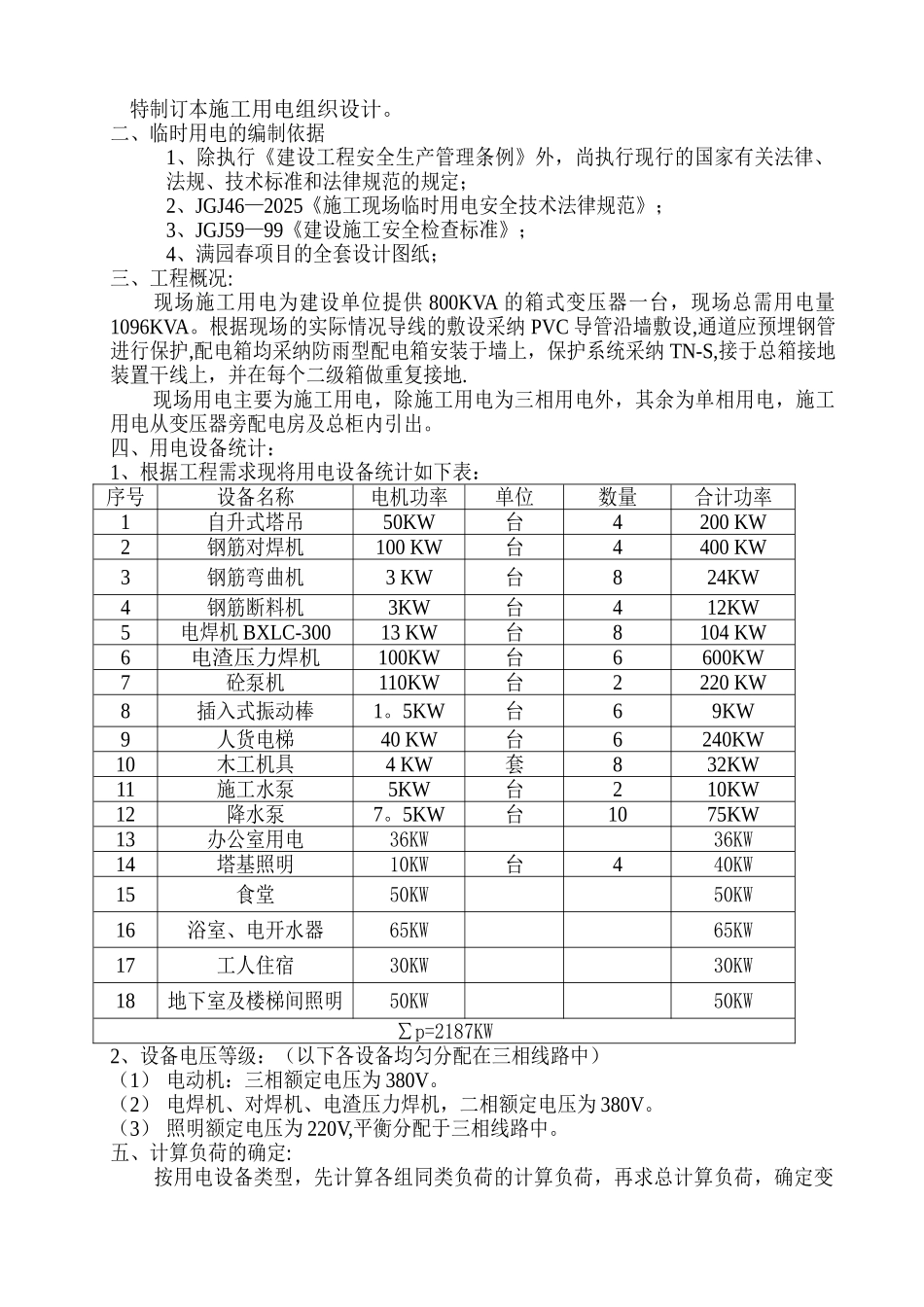

四、用电设备统计:1、根据工程需求现将用电设备统计如下表:序号设备名称电机功率单位数量合计功率1自升式塔吊50KW台4200 KW2钢筋对焊机100 KW台4400 KW3钢筋弯曲机3 KW台824KW4钢筋断料机3KW台412KW5电焊机 BXLC-30013 KW台8104 KW6电渣压力焊机100KW台6600KW7砼泵机110KW台2220 KW8插入式振动棒1
5KW台69KW9人货电梯40 KW台6240KW10木工机具4 KW套832KW11施工水泵5KW台210KW12降水泵7
5KW台1075KW13办公室用电36KW36KW14塔基照明10KW
