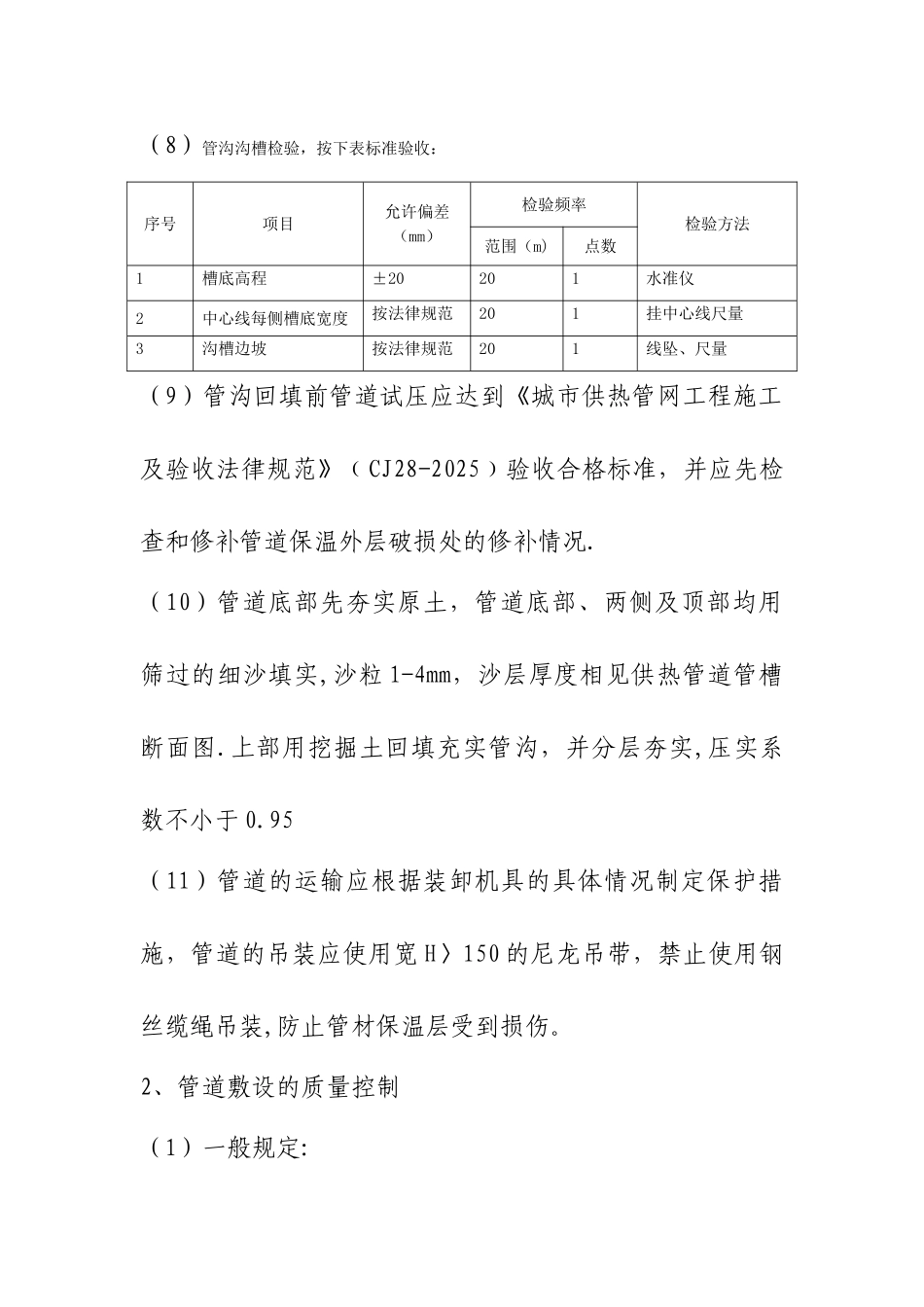

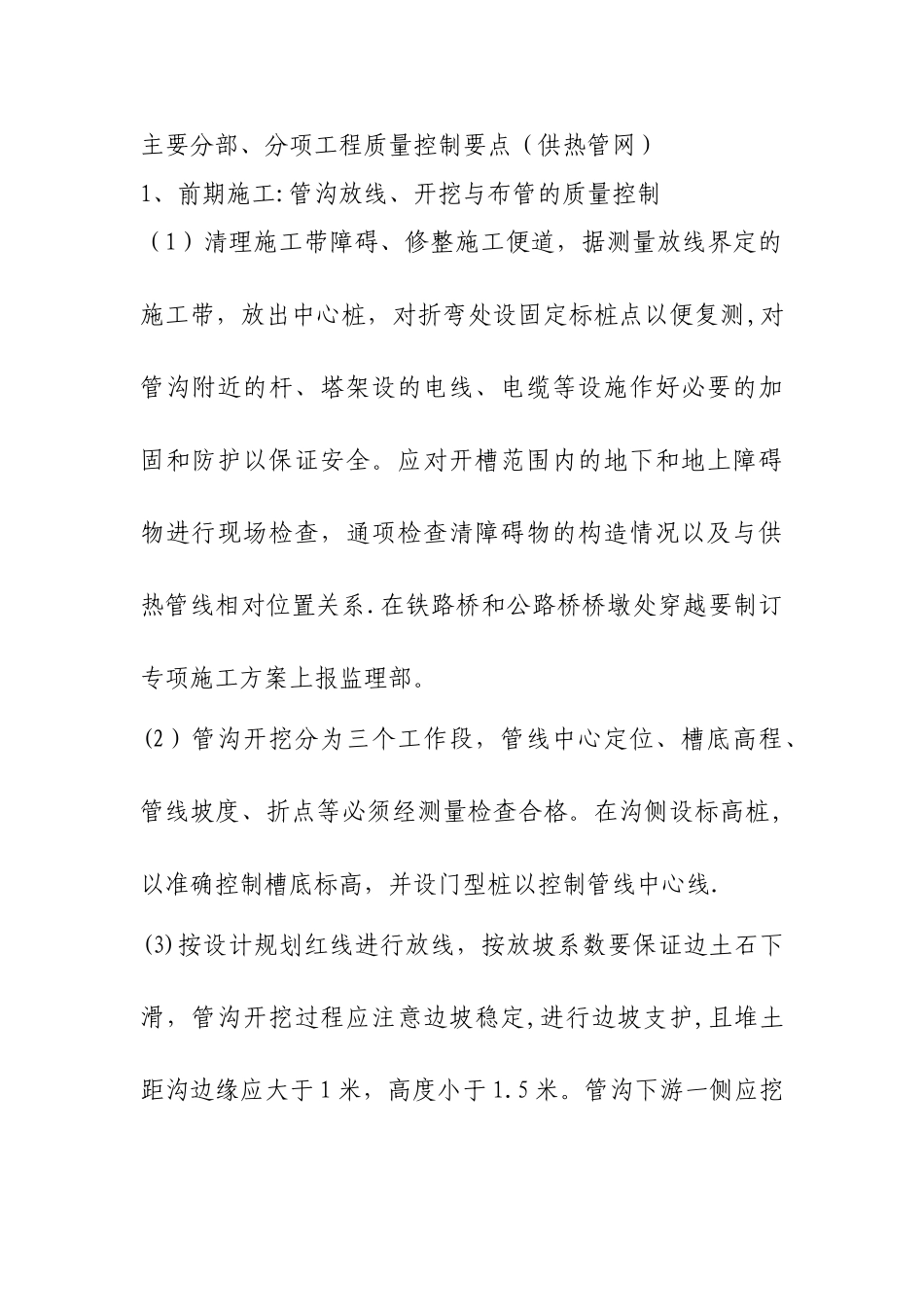

主要分部、分项工程质量控制要点(供热管网)1、前期施工:管沟放线、开挖与布管的质量控制(1)清理施工带障碍、修整施工便道,据测量放线界定的施工带,放出中心桩,对折弯处设固定标桩点以便复测,对管沟附近的杆、塔架设的电线、电缆等设施作好必要的加固和防护以保证安全。应对开槽范围内的地下和地上障碍物进行现场检查,通项检查清障碍物的构造情况以及与供热管线相对位置关系.在铁路桥和公路桥桥墩处穿越要制订专项施工方案上报监理部。(2)管沟开挖分为三个工作段,管线中心定位、槽底高程、管线坡度、折点等必须经测量检查合格。在沟侧设标高桩,以准确控制槽底标高,并设门型桩以控制管线中心线.(3)按设计规划红线进行放线,按放坡系数要保证边土石下滑,管沟开挖过程应注意边坡稳定,进行边坡支护,且堆土距沟边缘应大于 1 米,高度小于 1.5 米。管沟下游一侧应挖积水坑道和排水坑。(4)供热管道管槽开挖前,应沿管线方向采纳人工挖探坑的方式对地下障碍作进一步排查,挖探坑深度不小于管道埋深。(5)管沟开挖时应将标高桩移到沟侧,以便随时检查和控制,施工技术负责人应对施工人员进行技术交底,把管沟断面,堆土位置、地下隐蔽工程分布情况及施工要求交待清楚,并指派专人管理监督检查。在管接头处,开挖操作宽度不小于 1m,深度不小于 350mm 的工作坑.(6)材料检查,对比施工图检查施工用管材、管件,焊接材料等,其规格、型号应符合要求且具有生产厂家质量证明文件。(7)运输、布管按施工图规定的管材种类、规格型号、由工长绘制“管线布管图”,将所需的管材进行编号,运到施工带,按施工图规定顺序呈锯齿布放。(8)管沟沟槽检验,按下表标准验收:序号项目允许偏差(mm)检验频率检验方法范围(m)点数1槽底高程±20201水准仪2中心线每侧槽底宽度按法律规范201挂中心线尺量3沟槽边坡按法律规范201线坠、尺量(9)管沟回填前管道试压应达到《城市供热管网工程施工及验收法律规范》﹙CJ28-2025﹚验收合格标准,并应先检查和修补管道保温外层破损处的修补情况.(10)管道底部先夯实原土,管道底部、两侧及顶部均用筛过的细沙填实,沙粒 1-4mm,沙层厚度相见供热管道管槽断面图.上部用挖掘土回填充实管沟,并分层夯实,压实系数不小于 0.95(11)管道的运输应根据装卸机具的具体情况制定保护措施,管道的吊装应使用宽 H〉150 的尼龙吊带,禁止使用钢丝缆绳吊装,防止管材保温层受到损伤。2、管道敷设的质量控制(1)一般规定:1) 预...
