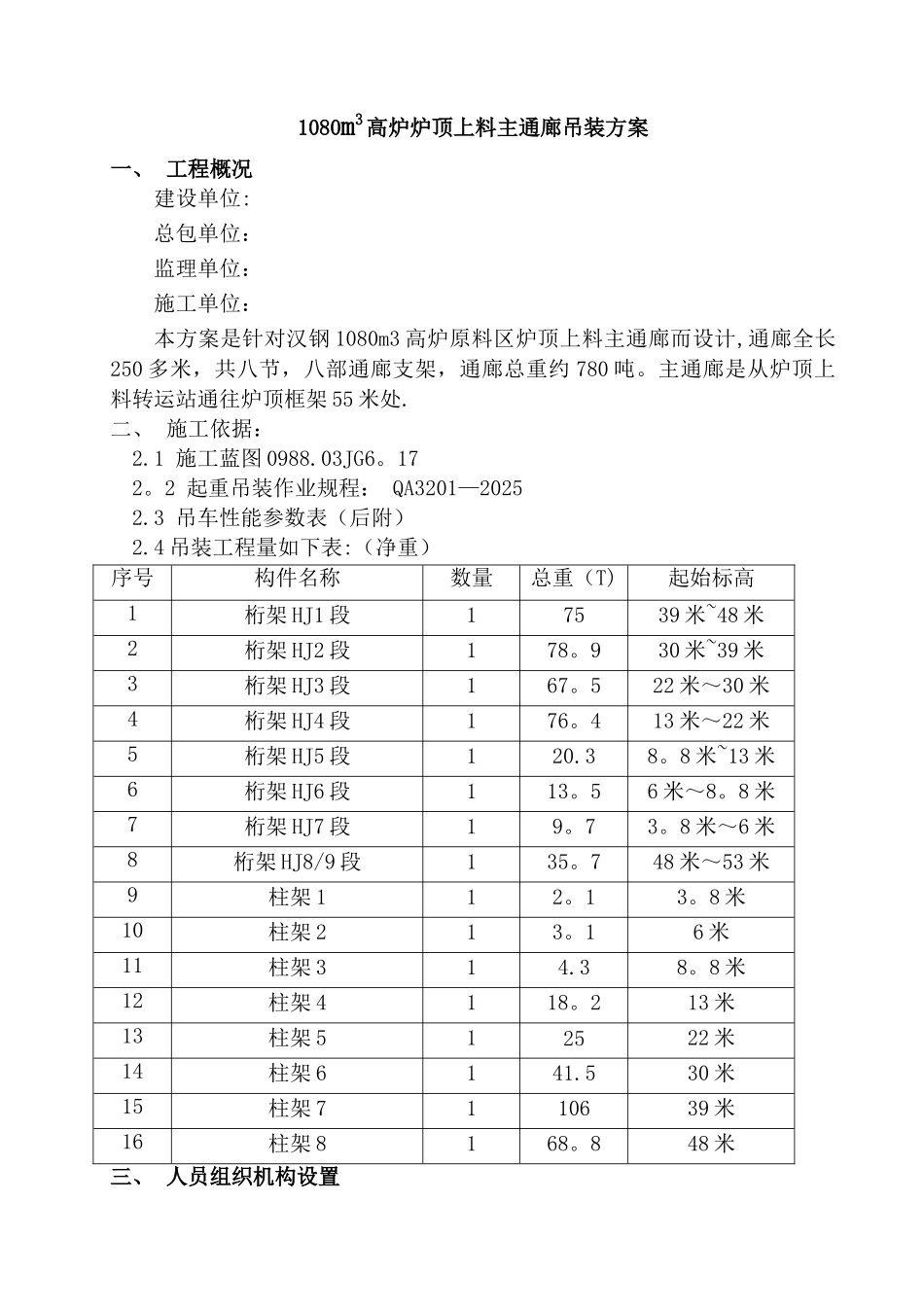

1080m3高炉炉顶上料主通廊吊装方案一、 工程概况建设单位:总包单位:监理单位:施工单位:本方案是针对汉钢 1080m3 高炉原料区炉顶上料主通廊而设计,通廊全长250 多米,共八节,八部通廊支架,通廊总重约 780 吨
主通廊是从炉顶上料转运站通往炉顶框架 55 米处
二、 施工依据: 2
1 施工蓝图 0988
2 起重吊装作业规程: QA3201—2025 2
3 吊车性能参数表(后附)2
4 吊装工程量如下表:(净重)序号构件名称数量总重(T)起始标高1桁架 HJ1 段17539 米~48 米2桁架 HJ2 段178
930 米~39 米3桁架 HJ3 段167
522 米~30 米4桁架 HJ4 段176
413 米~22 米5桁架 HJ5 段120
8 米~13 米6桁架 HJ6 段113
56 米~8
8 米7桁架 HJ7 段19
8 米~6 米8桁架 HJ8/9 段135
748 米~53 米9柱架 112
8 米10柱架 213
16 米11柱架 314
8 米12柱架 4118
213 米13柱架 512522 米14柱架 6141
530 米15柱架 7110639 米16柱架 8168

848 米三、 人员组织机构设置三、主要机械设备 设备名称型号单位数量履带吊150T台1履带吊50T台1汽车吊250T台2汽车吊130T台1汽车吊50T台1汽车吊25T米1钢丝绳φ58米100卸扣20T个6手拉葫芦10T个24橇棍1
5M根8橇棍0
5M根8水平仪DS3台1经纬仪J2台2水平尺400把2吊篮个4设备名称型号单位数量油顶20 吨个4揽风绳米300四、吊装流程钢结构吊装总顺序为:先柱架吊装固定,随后通廊桁架主体吊装
具体安装流程如下:基础验收→构件运输→柱架组拼→柱架吊装→通廊桁架组拼→通廊桁架吊装→檩条吊装
