二次结构工程及砌体工程技术交底一、导墙工程1、设置部位:卫生间、设备平台、厨房、外墙等部位设置导墙
2、导墙混凝土强度:C20 现浇素混凝土
3、导墙高度:高度不小于 200mm(具体按砌块排版决定);4、导墙支模要求:4
导墙支模前应对旧混凝土面进行凿毛处理(凿毛可采纳点状或条状凿毛,当实行条状凿毛时需沿墙方向凿毛,严禁横向凿毛防止形成渗水带)及垃圾清理并浇水清理洁净
厨房、卫生间部位导墙内采纳冲击钻钻孔,插入定位钢筋,防止导墙移位
导墙支模:导墙支模时应先根据施工员所放的控制线打好定位筋再进行支模
导墙高度≤300mm 采纳卡箍加固间距≤500mm,侧模上下用方木固定
导墙高度〉300mm 采纳对穿螺杆加固间距≤500mm
导墙施工过程中严禁使用铁丝加固

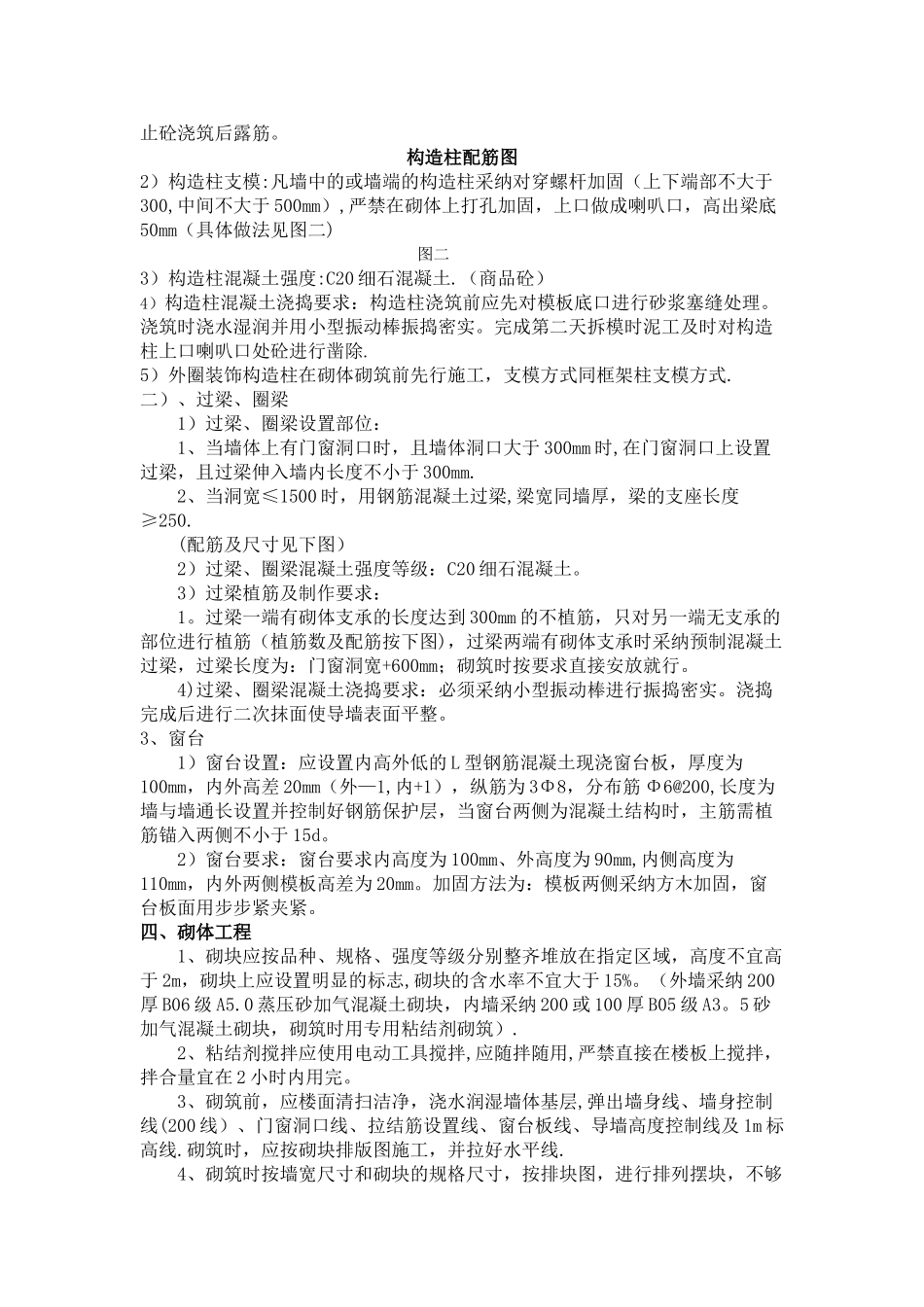

(具体做法见图一)图一5、导墙混凝土浇筑要求:5
导墙支模完成后必须对导墙两侧模板进行塞缝处理
导墙混凝土浇筑前必须先进行扫浆方可浇砼,浇砼时必须采纳小型振动棒进行振捣密实
浇捣完成后进行二次收面使导墙表面平整并控制好导墙高度,满足砌块皮数
表面收光效果图二、构造柱、过梁、窗台工程一)构造柱1)构造柱设置部位:1
墙体长度大于 5m 或超过层高 2 倍时的中间或门窗洞口边
填充墙自由端的端部(端部无框架柱约束)3
门窗洞口宽度大于 2m 时洞口两边
屋顶女儿墙高度>0
6m 时每隔 4m 位置或每开间处洞口两边(间隔取小值)
两种不同墙体材料交接处
电梯井道、设备井道四角无框架柱及剪力墙时
门、窗、配电箱、消火栓等洞口边形成独立砖柱宽度小于等于 240mm、混凝土柱或剪力墙边垛小于 240mm、窗间墙小于 360mm 时,砖柱改用钢筋混凝土构造柱

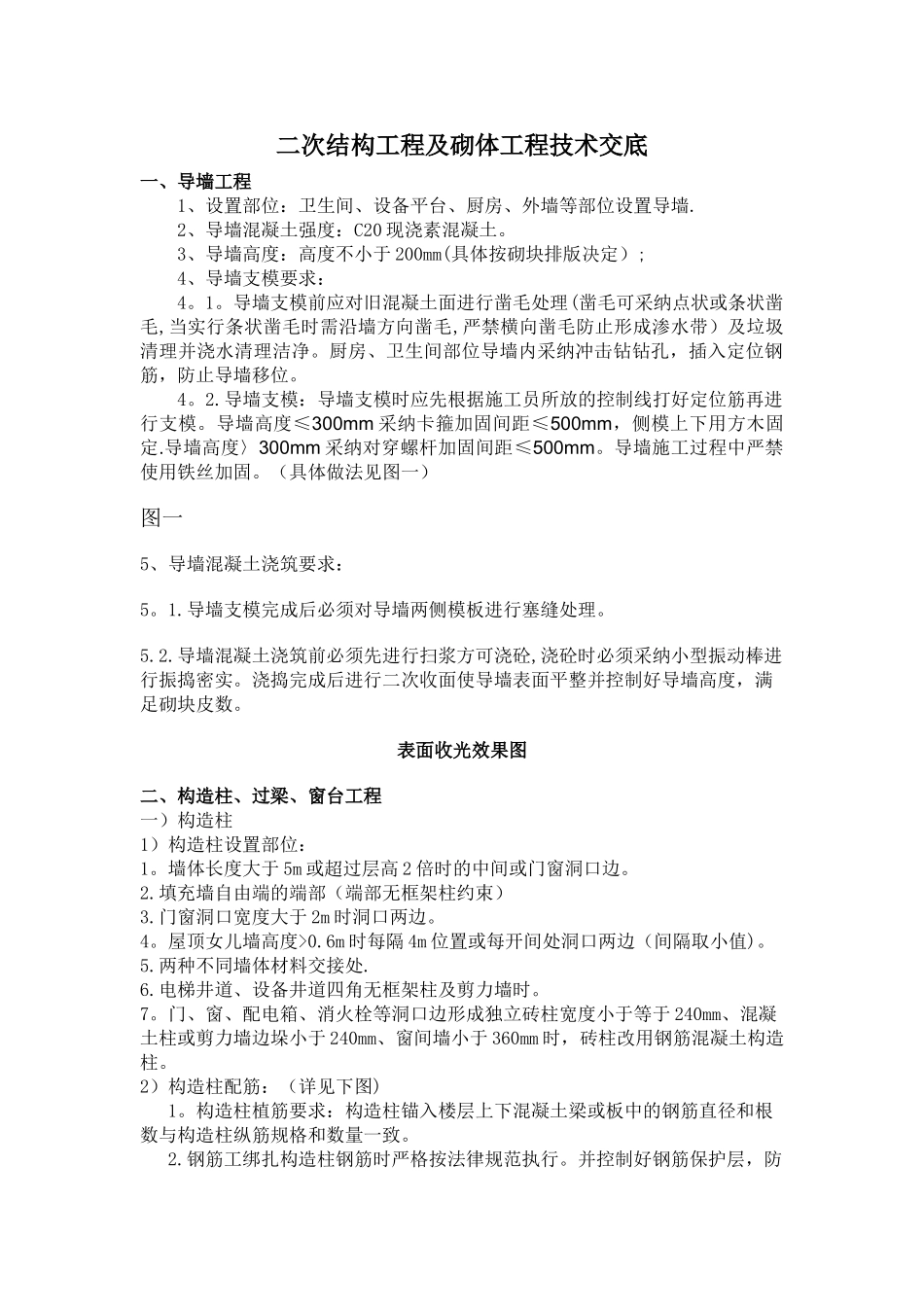

2)构造柱配筋:(详见下图) 1
构造柱植筋要求:构造柱锚入楼层上下混凝土梁或板中的钢筋直径和根数与构造柱纵筋规格和数量一致
