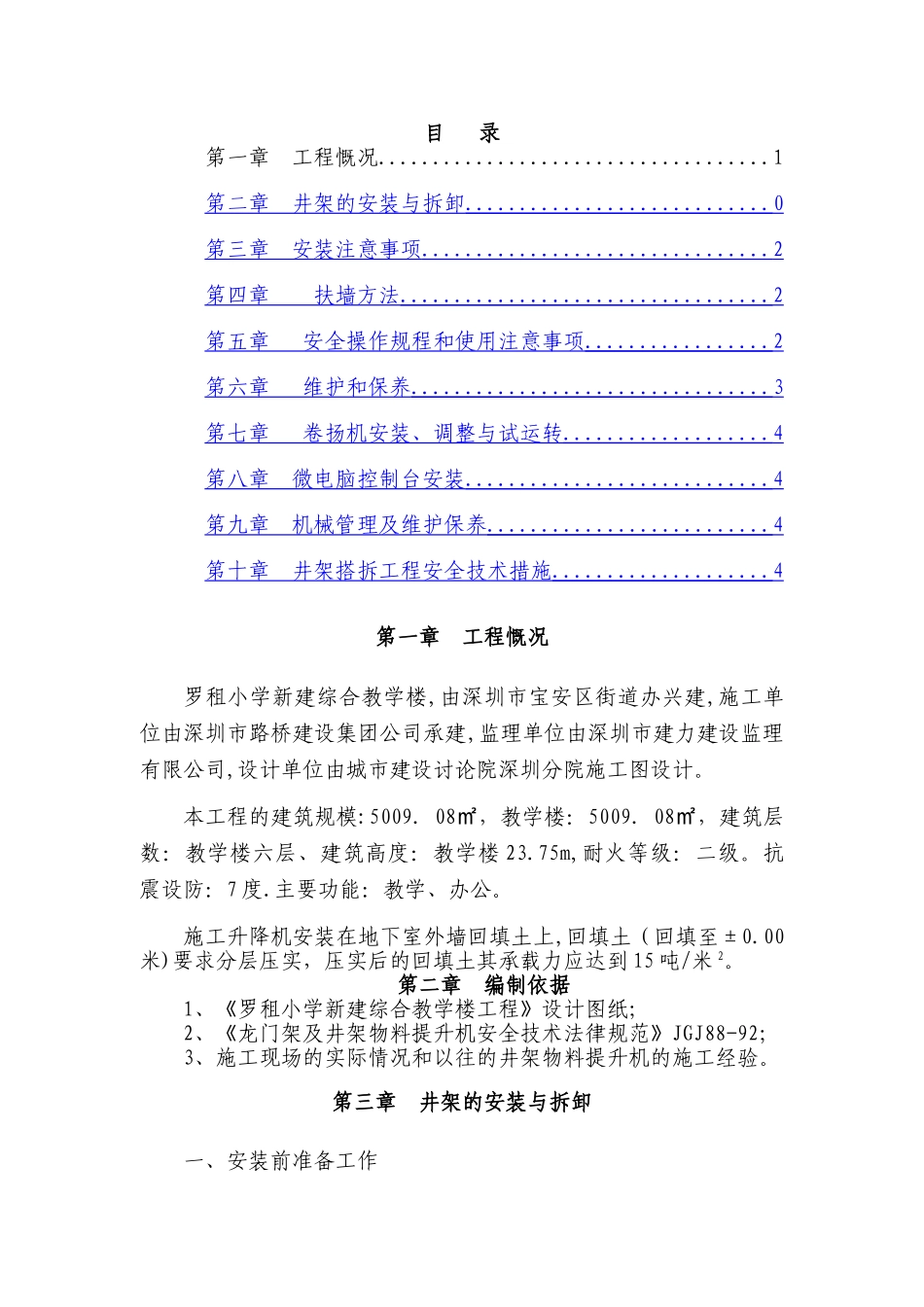

目 录第一章 工程慨况
1第二章 井架的安装与拆卸
0 第三章 安装注意事项
2 第四章 扶墙方法
2 第五章 安全操作规程和使用注意事项
2 第六章 维护和保养
3 第七章 卷扬机安装、调整与试运转
4 第八章 微电脑控制台安装
4 第九章 机械管理及维护保养
4 第十章 井架搭拆工程安全技术措施
4 第一章 工程慨况罗租小学新建综合教学楼,由深圳市宝安区街道办兴建,施工单位由深圳市路桥建设集团公司承建,监理单位由深圳市建力建设监理有限公司,设计单位由城市建设讨论院深圳分院施工图设计
本工程的建筑规模:5009.08㎡,教学楼:5009.08㎡,建筑层数:教学楼六层、建筑高度:教学楼 23
75m,耐火等级:二级
抗震设防:7 度
主要功能:教学、办公
施工升降机安装在地下室外墙回填土上,回填土(回填至±0
00米)要求分层压实,压实后的回填土其承载力应达到 15 吨/米 2
第二章 编制依据1、《罗租小学新建综合教学楼工程》设计图纸;2、《龙门架及井架物料提升机安全技术法律规范》JGJ88-92;3、施工现场的实际情况和以往的井架物料提升机的施工经验

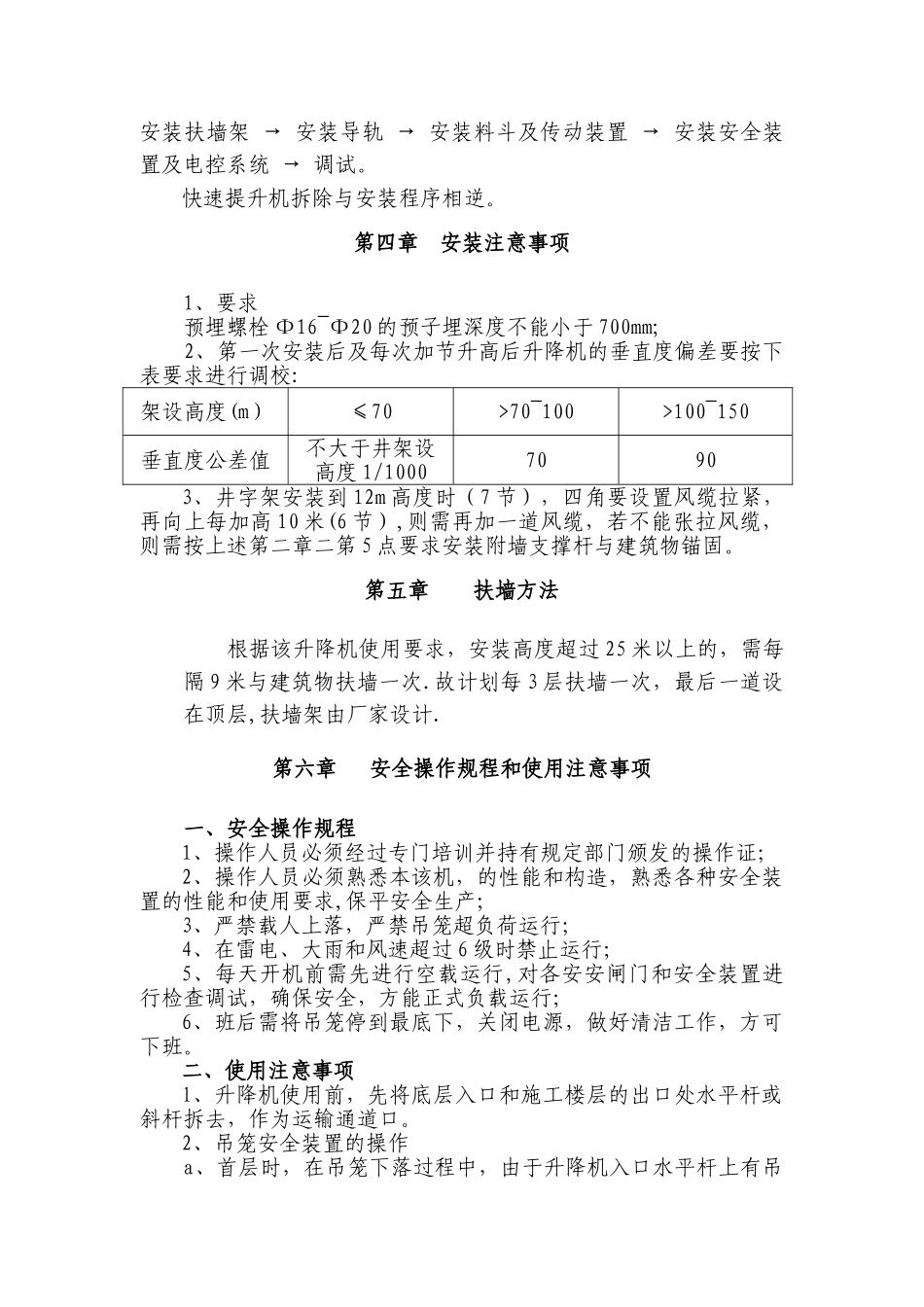

第三章 井架的安装与拆卸一、安装前准备工作基础满足以下要求:1、已按
