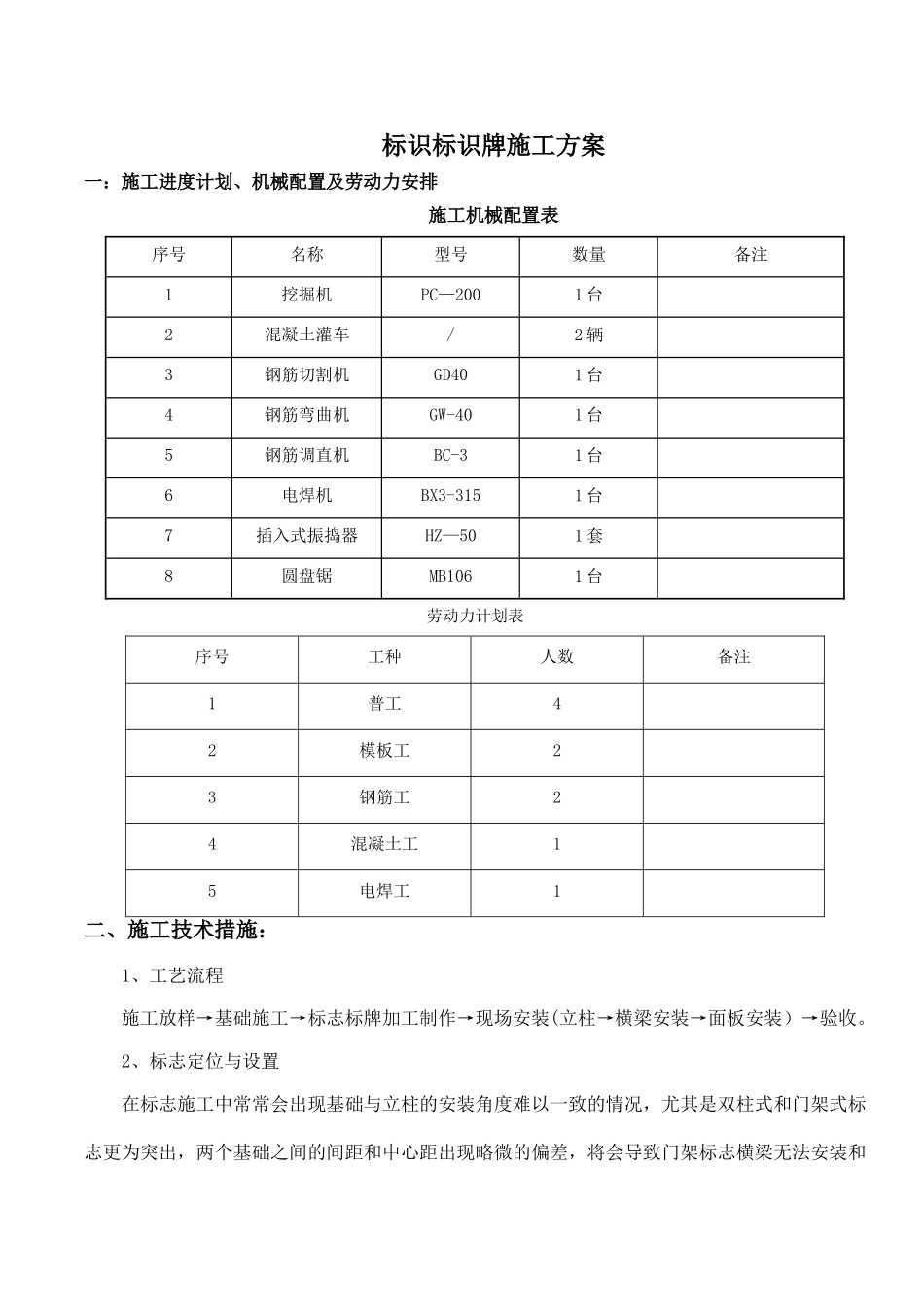

标识标识牌施工方案一:施工进度计划、机械配置及劳动力安排施工机械配置表序号名称型号数量备注1挖掘机PC—2001 台2混凝土灌车/2 辆3钢筋切割机GD401 台4钢筋弯曲机GW-401 台5钢筋调直机BC-31 台6电焊机BX3-3151 台7插入式振捣器HZ—501 套8圆盘锯MB1061 台劳动力计划表序号工种人数备注1普工42模板工23钢筋工24混凝土工15电焊工1二、施工技术措施:1、工艺流程施工放样→基础施工→标志标牌加工制作→现场安装(立柱→横梁安装→面板安装)→验收
2、标志定位与设置在标志施工中常常会出现基础与立柱的安装角度难以一致的情况,尤其是双柱式和门架式标志更为突出,两个基础之间的间距和中心距出现略微的偏差,将会导致门架标志横梁无法安装和双柱式标志安装角度偏微等严重后果,针对这些影响总体质量的关键之处 ,我们也实行了如下的预防措施
(1)对双柱式标志着重控制两个基础的中心线,特别是两个基础高度不一致时,必须采纳垂线直尺交叉测量,以确保基础中心线重合精度偏差不超过 2mm
(2)在制作门架标志基础时要重点控制基础之间的间距和中心轴线,应先将门架横梁的实际规格尺寸数据进行准确测量,根据此数据为依据确定基础间距,必须将标志基础的间距偏差控制在 5mm 以内,将两基础的中心轴线偏差控制在 4mm 以内
(3)根据施工图纸要求定位和设置,安装的标志与交通流向成直角,在曲线路段,标志的设置角度由交通流的行进方向来确定
悬臂、门架标志沿垂直轴向后倾斜 2°
对于路侧标志,标志板内缘距路缘石边缘不得小于 250mm
3、基础施工(1)根据设计图纸用全站仪定位放样,定出基坑位置
(2)按设计图纸放出基坑大样,开挖后应达到图纸所示的大小和深度,如有扰动的开挖面,加大开挖量,达到设计规定要求
双柱基础不能同时施工

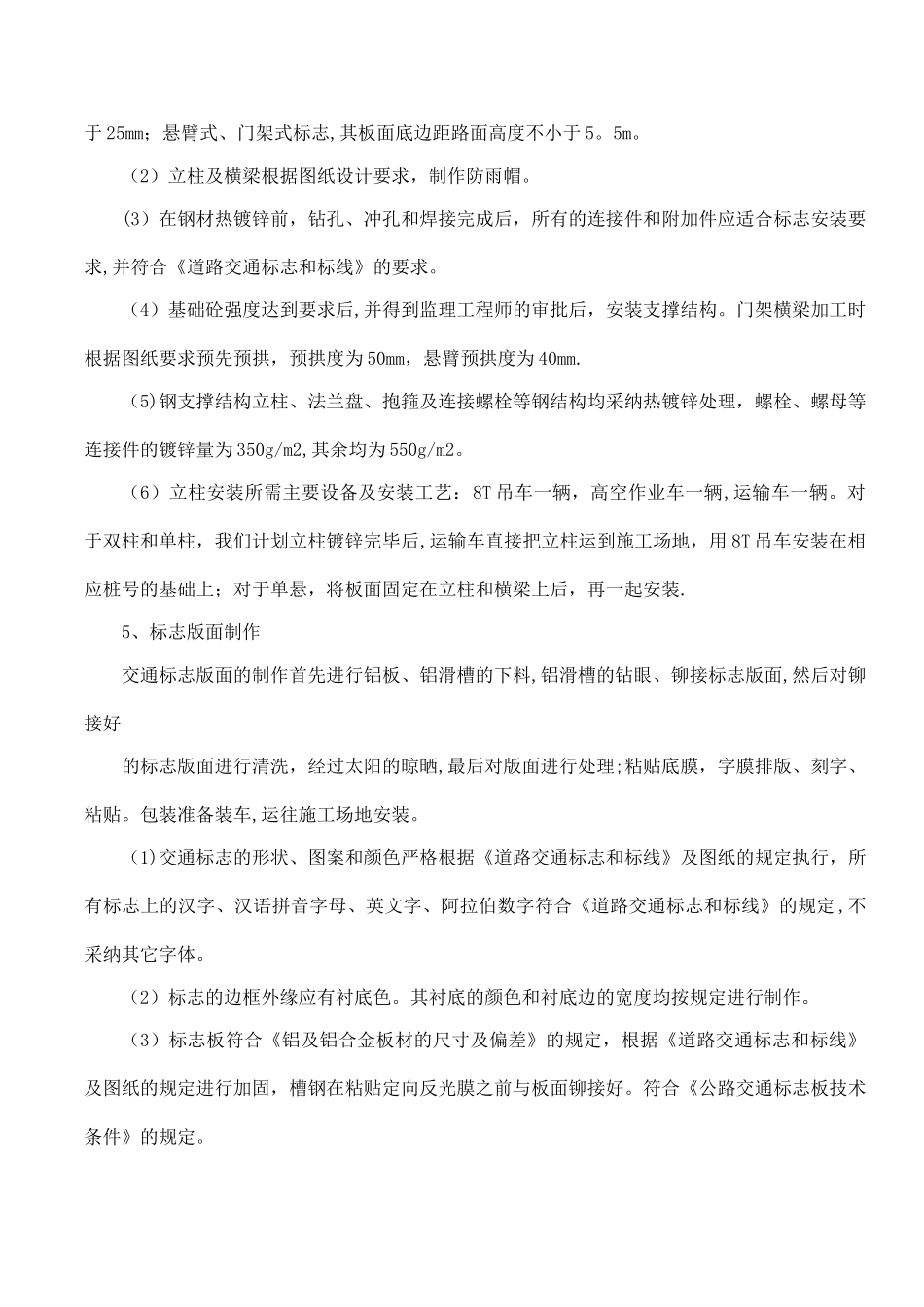

(3)基坑验收合格后,开始浇筑相应标号和厚度的砼垫层,然后
