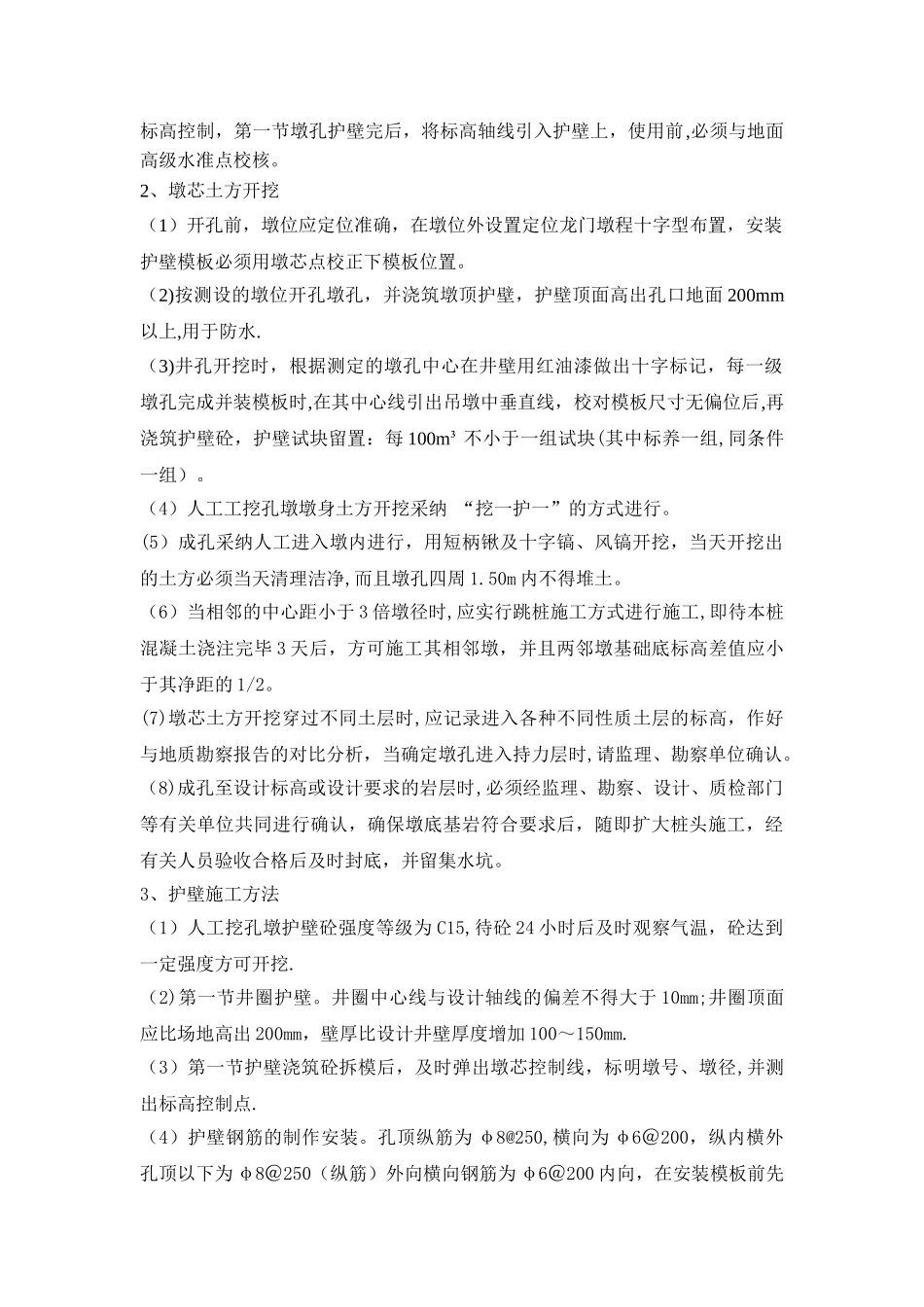

一、编制依据和原则1、 编制依据(1) 根据国家行使建筑安装施工及有关验收法律规范、规程、广西工程预算定额及建筑施工手册以及地基与基础验收法律规范。(2) 建设、设计单位提供的设计施工图纸.2、 编制原则(1) 严格执行基建程序,精心施工,科学管理,计划流水施工。(2) 科学安排施工顺序,采纳流水作业,组织施工。保证施工的连续性,均衡性,充分发挥人力,物力作用,减轻劳动强度,加快施工进度。二、工程概况1、 工程名称:聚丰苑 5#楼2、 建设单位:南宁市国田房地产开发有限责任公司3、 设计单位:广西综合设计讨论院4、 勘察单位:广西建业勘察工程有限责任公司5、 监理单位:广西南宁鸿业城工程建设监理有限责任公司6、 施工单位:广西老区建筑工程有限责任公司7、 建设地点:南宁市大沙田开发区 26 小区三、施工方法1、测量控制 基础墩孔施工中,测量控制的主要内容包括基础墩轴线控制、基础墩细部放样,基础墩标高控制。 测量仪器及工具:FDP2G-1 电子经纬仪、50m 大钢尺、AL332 型水准仪等测量仪器,经政府专门检验机构检验合格。(1) 基础墩轴线测量首先根据甲方提供的坐标点轴作为原始控制依据,引出本工程的主控制轴线,坚持先高精度后果低精度的测量原则,定出主控制轴线。通过主控制轴线再适当加密,测出各轴线。(2) 基础墩细部放样对没有开挖的墩孔,细部放样以测量控制轴线为准,用钢尺丈量定位,则用经纬仪和钢尺辅助测量作高精度测量。(3)基础墩标高控制首先根据甲方提供的水准点,在现场四周足够量的高精度水准点,基础标高控制,第一节墩孔护壁完后,将标高轴线引入护壁上,使用前,必须与地面高级水准点校核。2、墩芯土方开挖(1)开孔前,墩位应定位准确,在墩位外设置定位龙门墩程十字型布置,安装护壁模板必须用墩芯点校正下模板位置。(2)按测设的墩位开孔墩孔,并浇筑墩顶护壁,护壁顶面高出孔口地面 200mm以上,用于防水.(3)井孔开挖时,根据测定的墩孔中心在井壁用红油漆做出十字标记,每一级墩孔完成并装模板时,在其中心线引出吊墩中垂直线,校对模板尺寸无偏位后,再浇筑护壁砼,护壁试块留置:每 100m³ 不小于一组试块(其中标养一组,同条件一组)。(4)人工工挖孔墩墩身土方开挖采纳 “挖一护一”的方式进行。(5)成孔采纳人工进入墩内进行,用短柄锹及十字镐、风镐开挖,当天开挖出的土方必须当天清理洁净,而且墩孔四周 1.50m 内不得堆土。(6)当相邻的中心距小于 3 倍...
