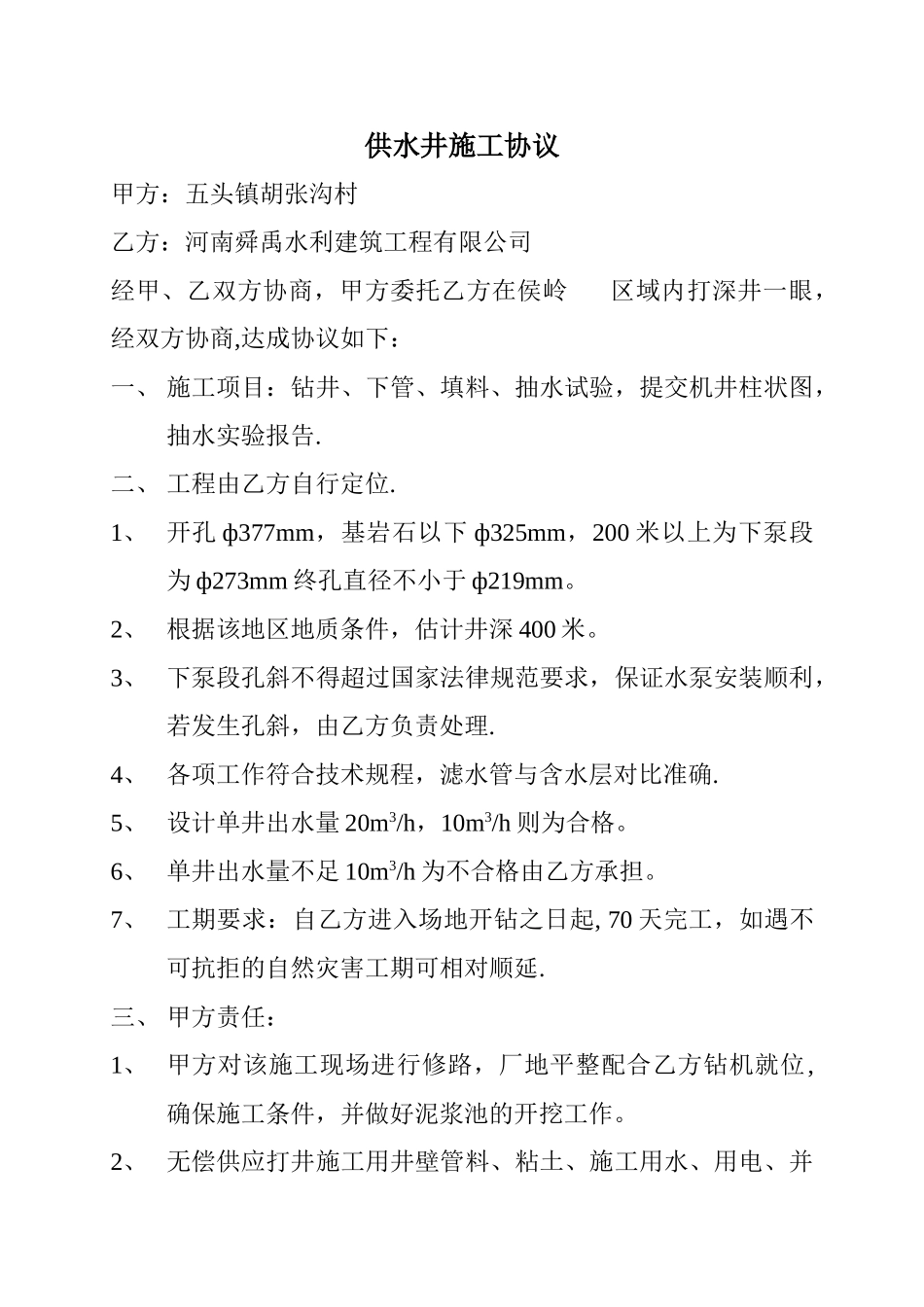

供水井施工协议甲方:五头镇胡张沟村乙方:河南舜禹水利建筑工程有限公司经甲、乙双方协商,甲方委托乙方在侯岭 区域内打深井一眼,经双方协商,达成协议如下:一、 施工项目:钻井、下管、填料、抽水试验,提交机井柱状图,抽水实验报告
二、 工程由乙方自行定位
1、 开孔 ф377mm,基岩石以下 ф325mm,200 米以上为下泵段为 ф273mm 终孔直径不小于 ф219mm
2、 根据该地区地质条件,估计井深 400 米
3、 下泵段孔斜不得超过国家法律规范要求,保证水泵安装顺利,若发生孔斜,由乙方负责处理
4、 各项工作符合技术规程,滤水管与含水层对比准确
5、 设计单井出水量 20m3/h,10m3/h 则为合格
6、 单井出水量不足 10m3/h 为不合格由乙方承担
7、 工期要求:自乙方进入场地开钻之日起, 70 天完工,如遇不可抗拒的自然灾害工期可相对顺延
三、 甲方责任:1、 甲方对该施工现场进行修路,厂地平整配合乙方钻机就位,确保施工条件,并做好泥浆池的开挖工作
2、 无偿供应打井施工用井壁管料、粘土、施工用水、用电、并将水电接至施工现场
3、 购置抽水设备潜水电泵,运至施工场地,并承担费用
4、 协助乙方处理当地民事纠纷,承担占地、青苗赔偿费用,以及当地该征收的费用
5、 工程完工后甲方负责乙方钻机安全撤出施工现场
四、 乙方责任:1、 按质按量如期完成各项施工任务
2、 安全施工,施工中发生的一切机械及人员伤亡事故均由乙方自负
3、 承担水泵安装、洗井试所发生的工时费用
五、 钻井价格:1、设计井深为 400 米,钻井费每米 695 元,共计 278000 元整(以实际验收井深为准)
六、其它:1、乙方组织抽水试验通知甲方监理方参加,甲方应于接到通知三日内进行验收,过期不答复,可视为验收合格

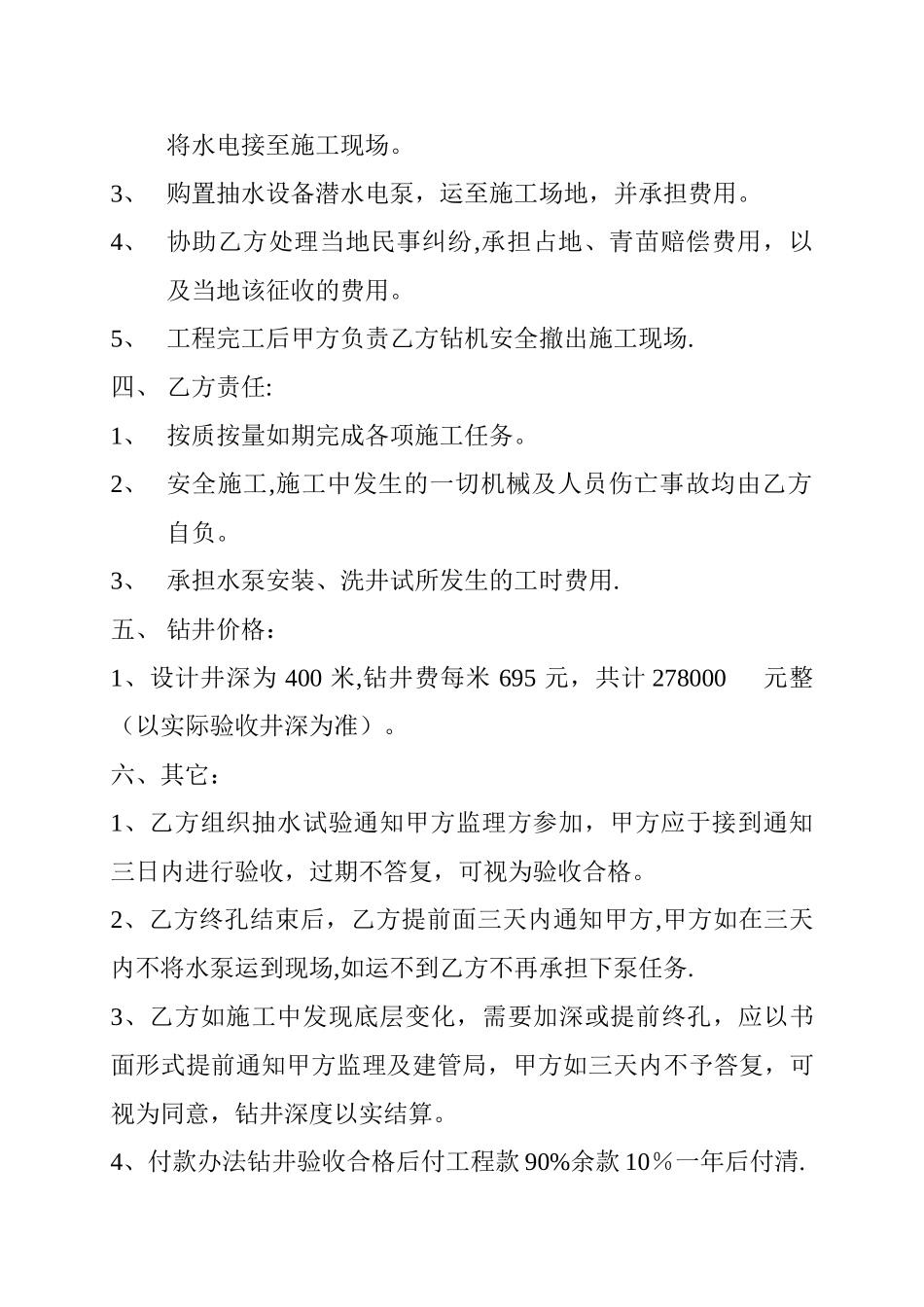

2、乙方终孔结束后,乙方提前面三天内通知甲方,甲方如在三天内不将水泵
