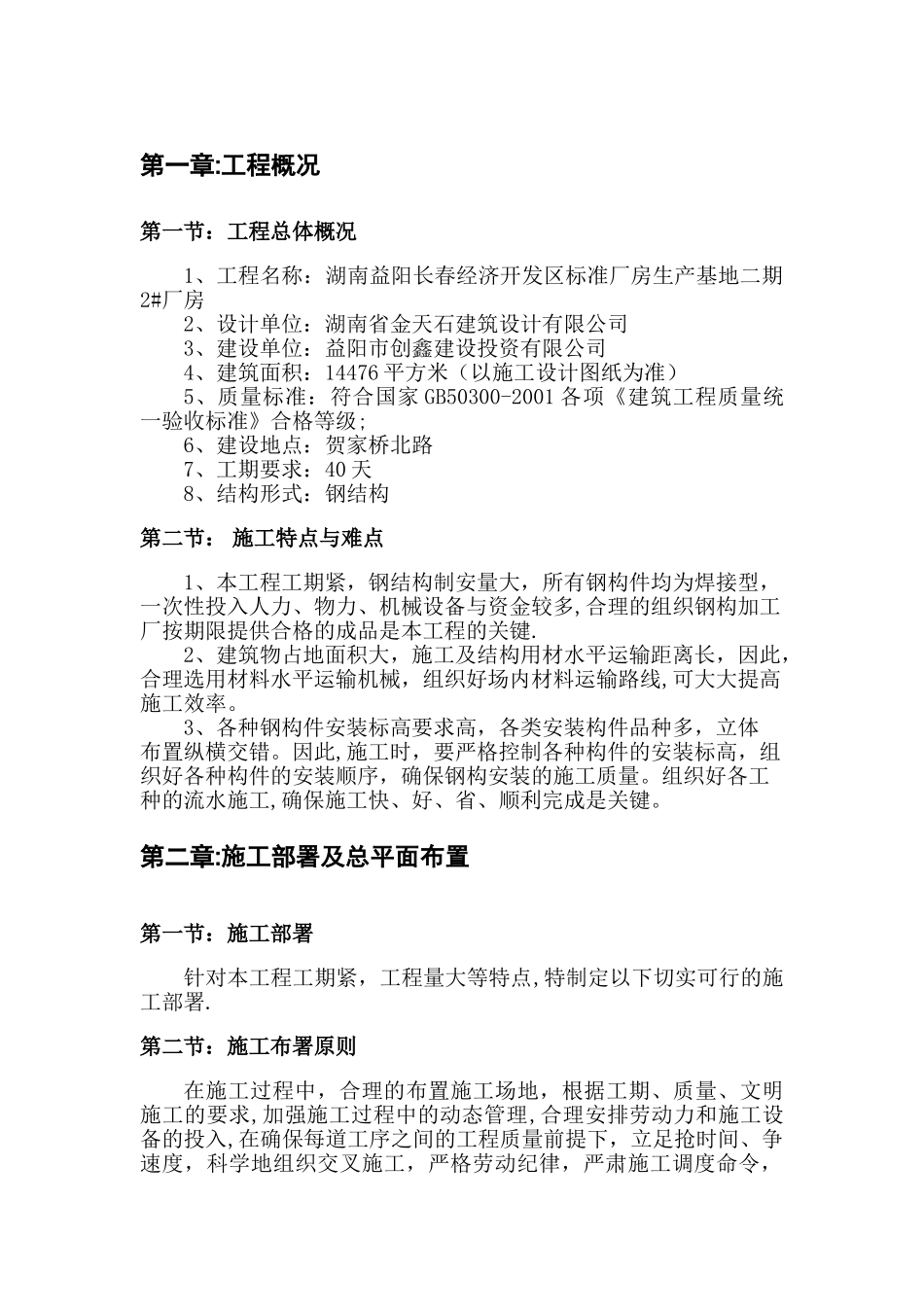

第一章:工程概况第一节:工程总体概况1、工程名称:湖南益阳长春经济开发区标准厂房生产基地二期2#厂房2、设计单位:湖南省金天石建筑设计有限公司3、建设单位:益阳市创鑫建设投资有限公司4、建筑面积:14476 平方米(以施工设计图纸为准)5、质量标准:符合国家 GB50300-2001 各项《建筑工程质量统一验收标准》合格等级;6、建设地点:贺家桥北路7、工期要求:40 天8、结构形式:钢结构第二节: 施工特点与难点1、本工程工期紧,钢结构制安量大,所有钢构件均为焊接型,一次性投入人力、物力、机械设备与资金较多,合理的组织钢构加工厂按期限提供合格的成品是本工程的关键
2、建筑物占地面积大,施工及结构用材水平运输距离长,因此,合理选用材料水平运输机械,组织好场内材料运输路线,可大大提高施工效率
3、各种钢构件安装标高要求高,各类安装构件品种多,立体布置纵横交错
因此,施工时,要严格控制各种构件的安装标高,组织好各种构件的安装顺序,确保钢构安装的施工质量
组织好各工种的流水施工,确保施工快、好、省、顺利完成是关键
第二章:施工部署及总平面布置第一节:施工部署针对本工程工期紧,工程量大等特点,特制定以下切实可行的施工部署

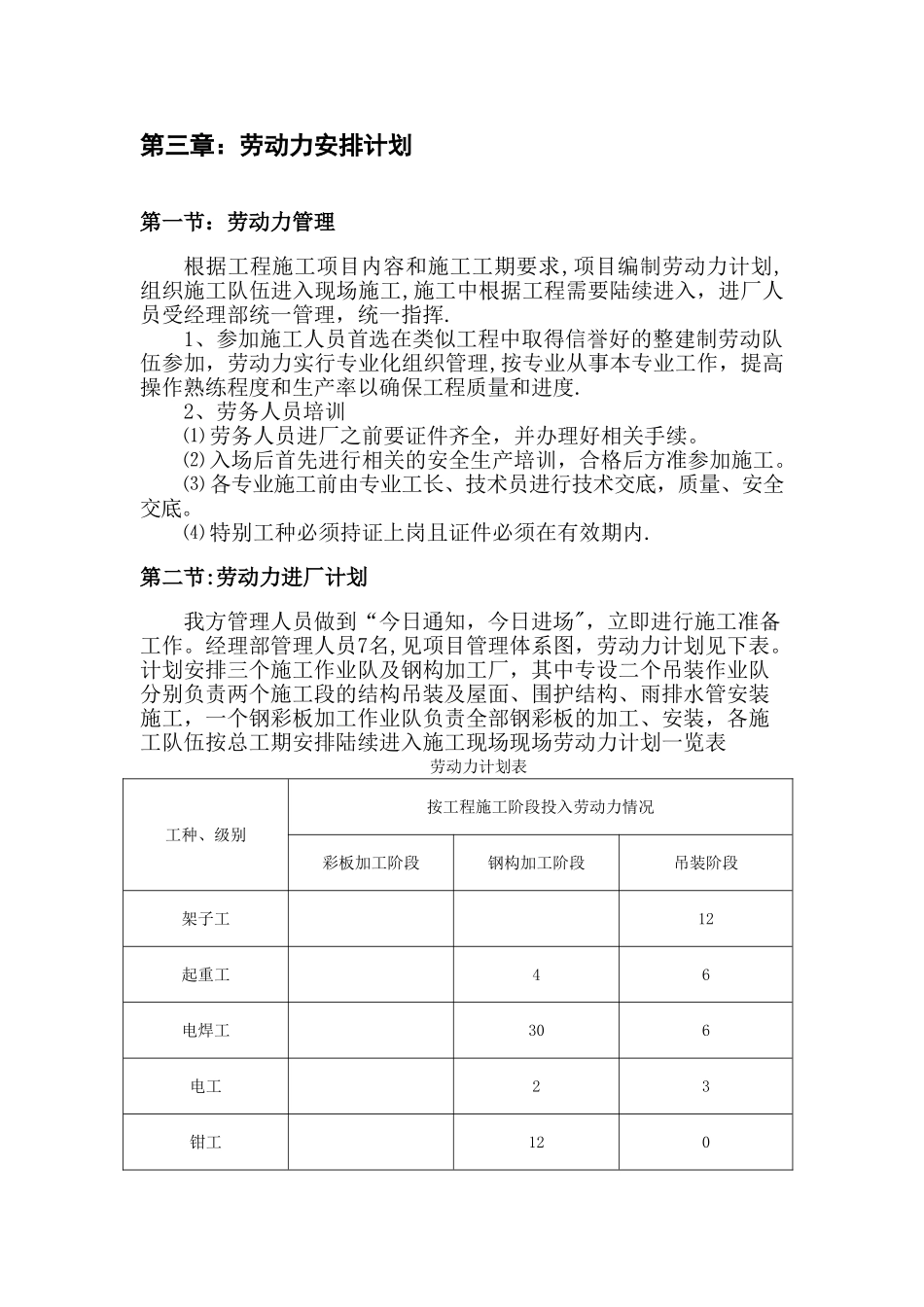

第二节:施工布署原则在施工过程中,合理的布置施工场地,根据工期、质量、文明施工的要求,加强施工过程中的动态管理,合理安排劳动力和施工设备的投入,在确保每道工序之间的工程质量前提下,立足抢时间、争速度,科学地组织交叉施工,严格劳动纪律,严肃施工调度命令,严格控制关键工序施工工期,确保按期、优质、高效地完成工程施工任务
本工程拟实行先下后上,先结构后装饰的方法
根据本工程的特点分为四个施工阶段:钢结构制作阶段;主体钢结构安装施工阶段;屋面施工阶段;墙面系统安装(包括门窗)工程施工阶段

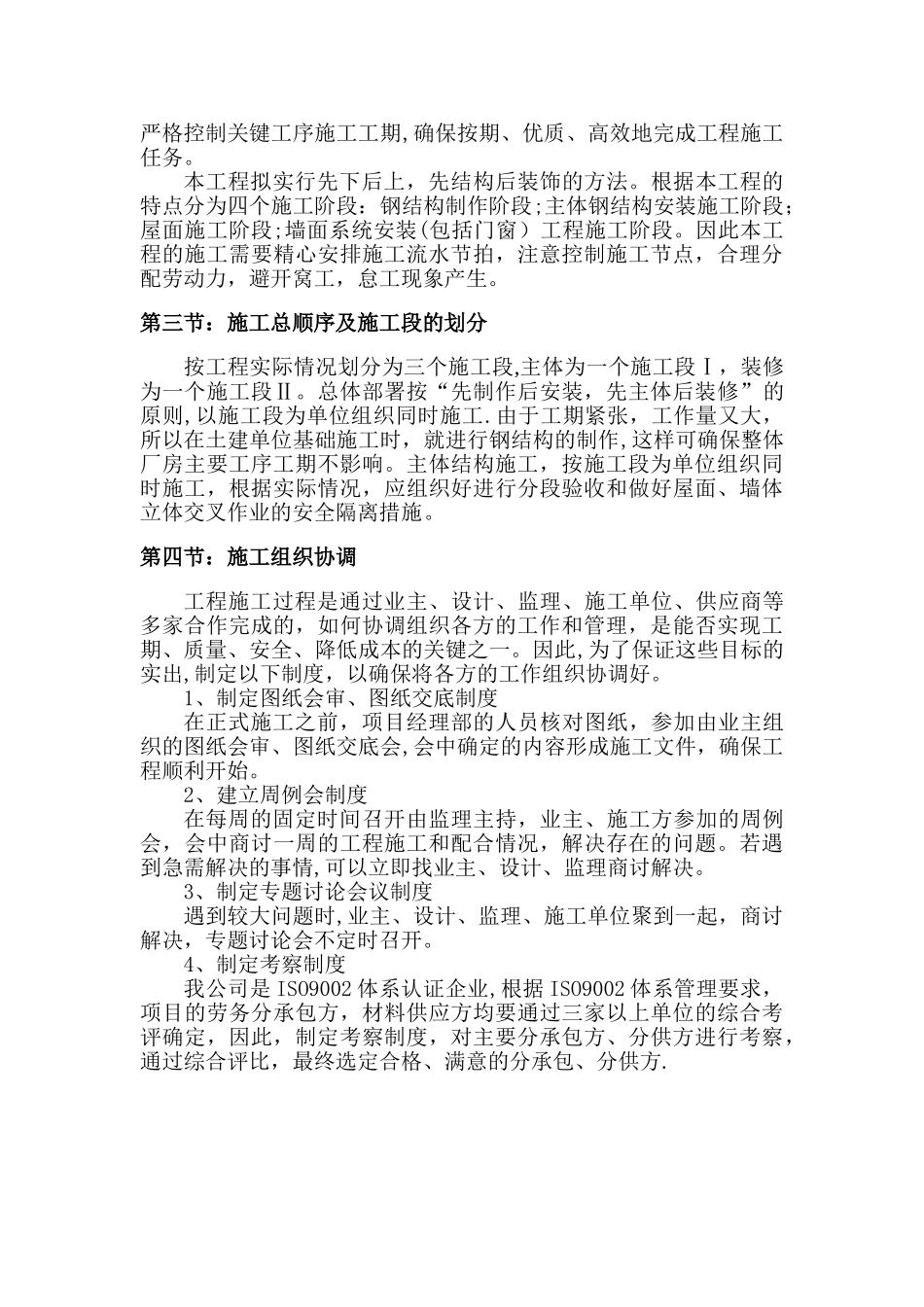

因此本工程的施工需要精心安排施工流水节拍,注意控制施工节点,合理分配劳动力,避开窝工
