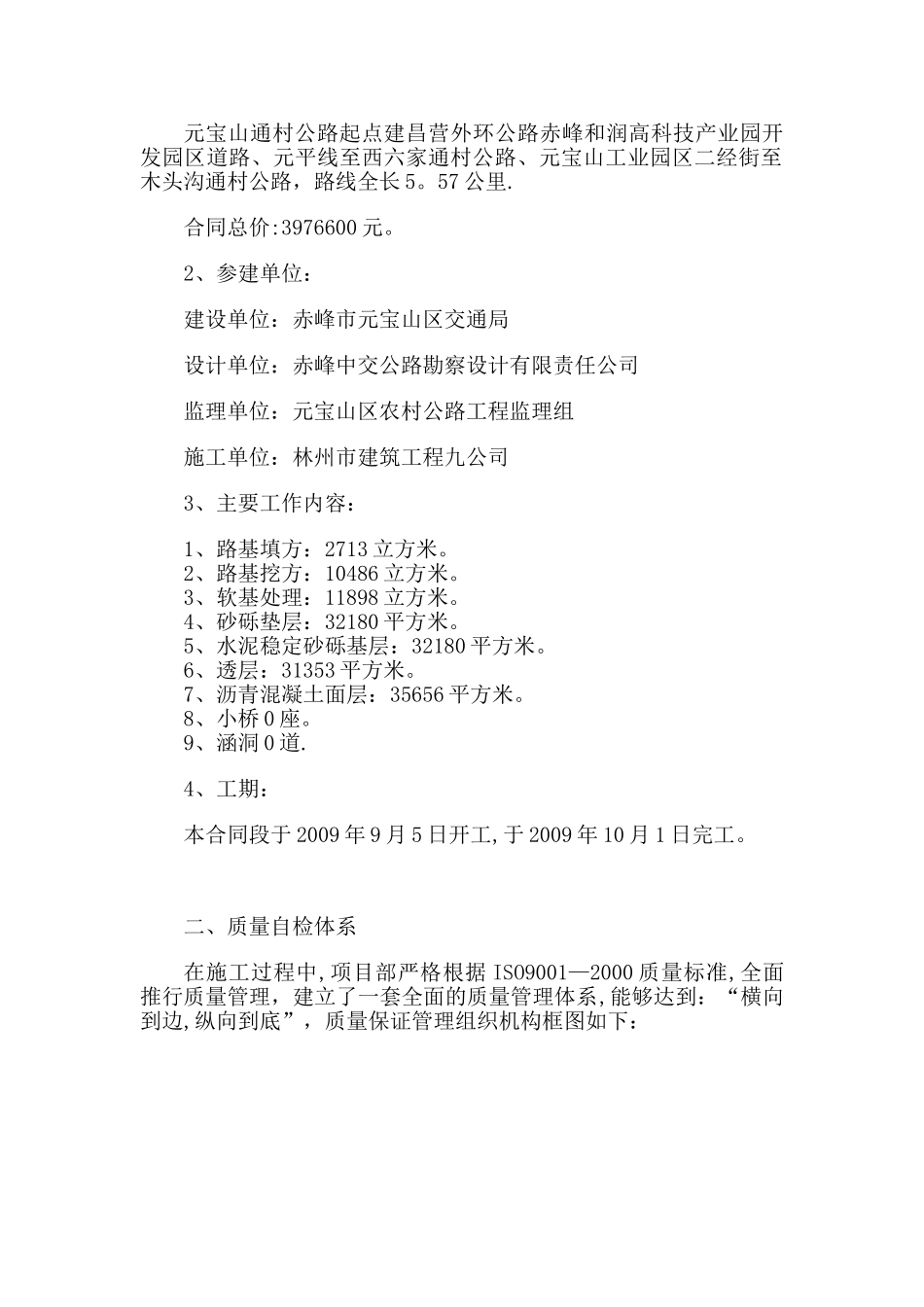

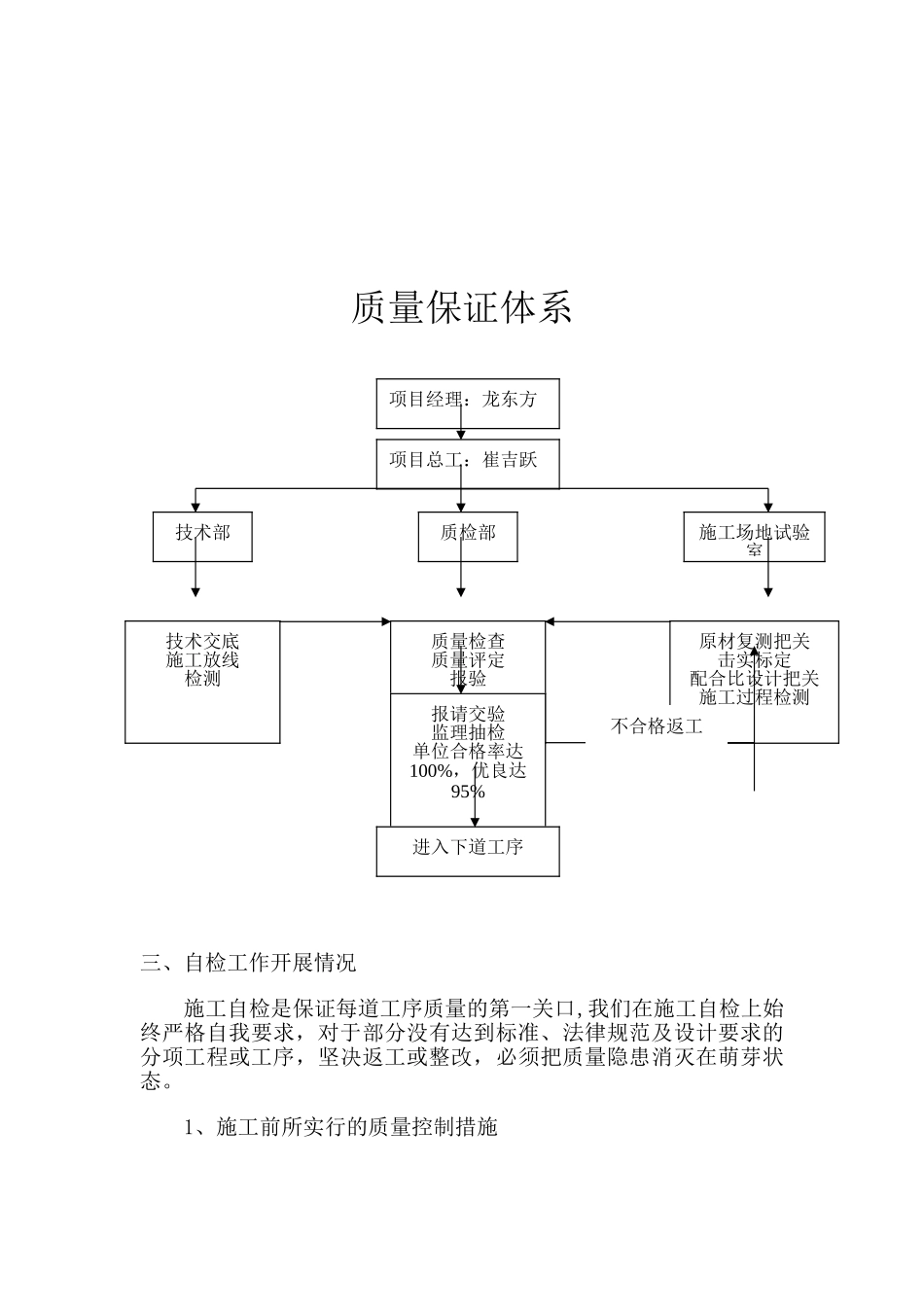

赤峰市元宝山区通村公路工程质量自检报告林州市建筑工程九公司2009 年 11 月 20 日一、工程概述1、概况:元宝山通村公路起点建昌营外环公路赤峰和润高科技产业园开发园区道路、元平线至西六家通村公路、元宝山工业园区二经街至木头沟通村公路,路线全长 5。57 公里.合同总价:3976600 元。2、参建单位:建设单位:赤峰市元宝山区交通局设计单位:赤峰中交公路勘察设计有限责任公司监理单位:元宝山区农村公路工程监理组施工单位:林州市建筑工程九公司3、主要工作内容:1、路基填方:2713 立方米。2、路基挖方:10486 立方米。3、软基处理:11898 立方米。4、砂砾垫层:32180 平方米。5、水泥稳定砂砾基层:32180 平方米。6、透层:31353 平方米。7、沥青混凝土面层:35656 平方米。8、小桥 0 座。9、涵洞 0 道.4、工期:本合同段于 2009 年 9 月 5 日开工,于 2009 年 10 月 1 日完工。二、质量自检体系在施工过程中,项目部严格根据 ISO9001—2000 质量标准,全面推行质量管理,建立了一套全面的质量管理体系,能够达到:“横向到边,纵向到底”,质量保证管理组织机构框图如下:质量保证体系三、自检工作开展情况施工自检是保证每道工序质量的第一关口,我们在施工自检上始终严格自我要求,对于部分没有达到标准、法律规范及设计要求的分项工程或工序,坚决返工或整改,必须把质量隐患消灭在萌芽状态。1、施工前所实行的质量控制措施项目经理:龙东方项目总工:崔吉跃技术部质检部施工场地试验室技术交底施工放线检测质量检查质量评定报验原材复测把关击实标定配合比设计把关施工过程检测报请交验监理抽检单位合格率达100%,优良达95%进入下道工序不合格返工1)、我部在确保工程质量方面,做到不仅要保证工程的内在质量,还要保证工程的外观质量,使之工程质量达到“内实外美"。工程上舍得投入,采纳了先进的施工技术和工艺,降低了一些工程施工难度。同时制订奖罚分明的激励机制,杜绝人为的随意性,抵制一些外界欠合理的施工进度计划和施工顺序。要求将工程施工变成一种常规化、法律规范化和程序化作业,从而保证工程的顺利实施.2)、资料交接和技术交底是施工准备工作的重要环节.在施工前,进一步了解设计意图及工程实施的技术要求和质量标准,以便准确无误地进行现场放样和安排施工,对设计图纸或资料中不明确或不完善的部分,提请设计单位或驻地监理工程师进行澄清、补充、确认。3)、建立技术交底网络,项目总工向...
