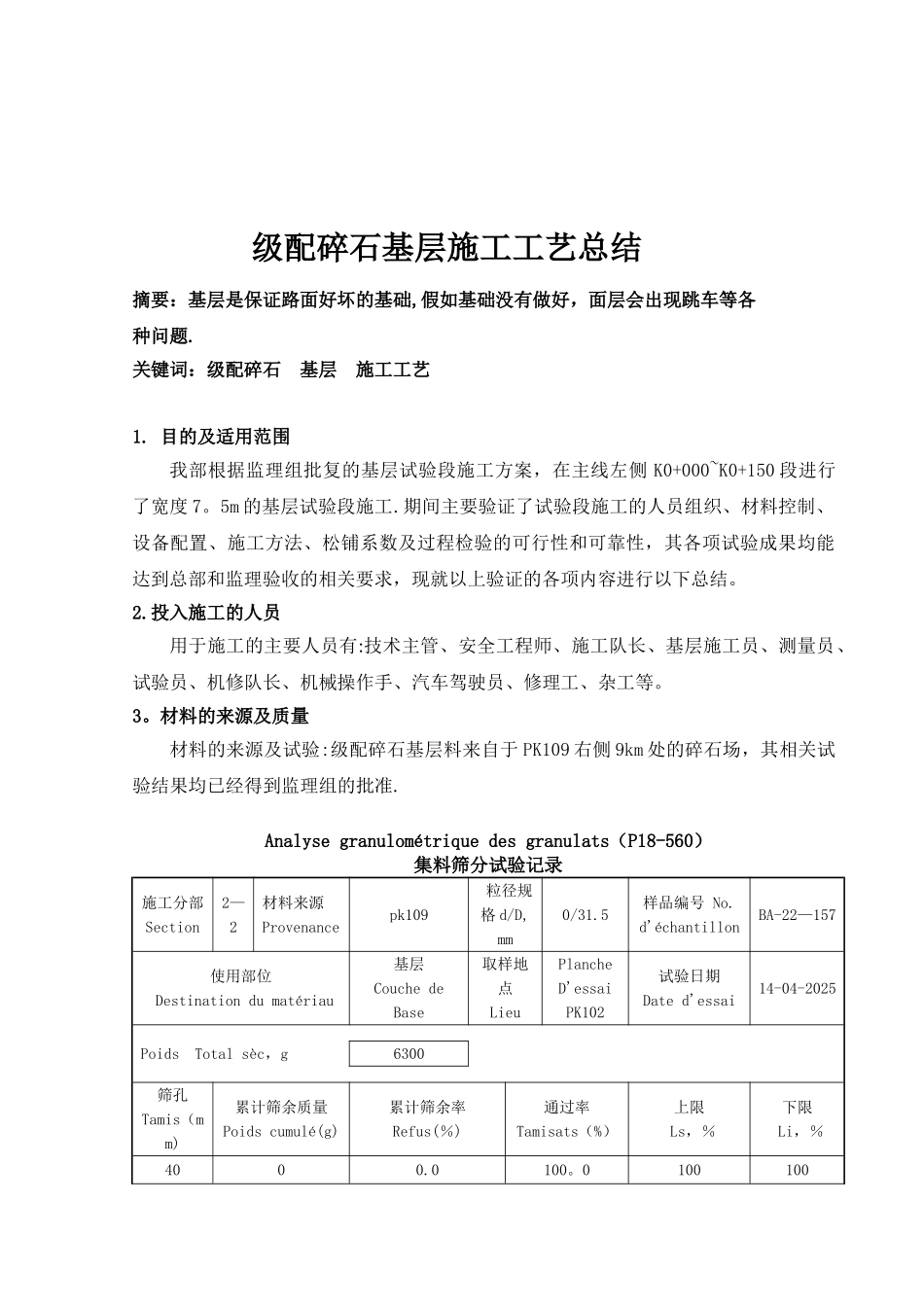

级配碎石基层施工工艺总结摘要:基层是保证路面好坏的基础,假如基础没有做好,面层会出现跳车等各种问题
关键词:级配碎石 基层 施工工艺1
目的及适用范围我部根据监理组批复的基层试验段施工方案,在主线左侧 K0+000~K0+150 段进行了宽度 7
5m 的基层试验段施工
期间主要验证了试验段施工的人员组织、材料控制、设备配置、施工方法、松铺系数及过程检验的可行性和可靠性,其各项试验成果均能达到总部和监理验收的相关要求,现就以上验证的各项内容进行以下总结
投入施工的人员用于施工的主要人员有:技术主管、安全工程师、施工队长、基层施工员、测量员、试验员、机修队长、机械操作手、汽车驾驶员、修理工、杂工等

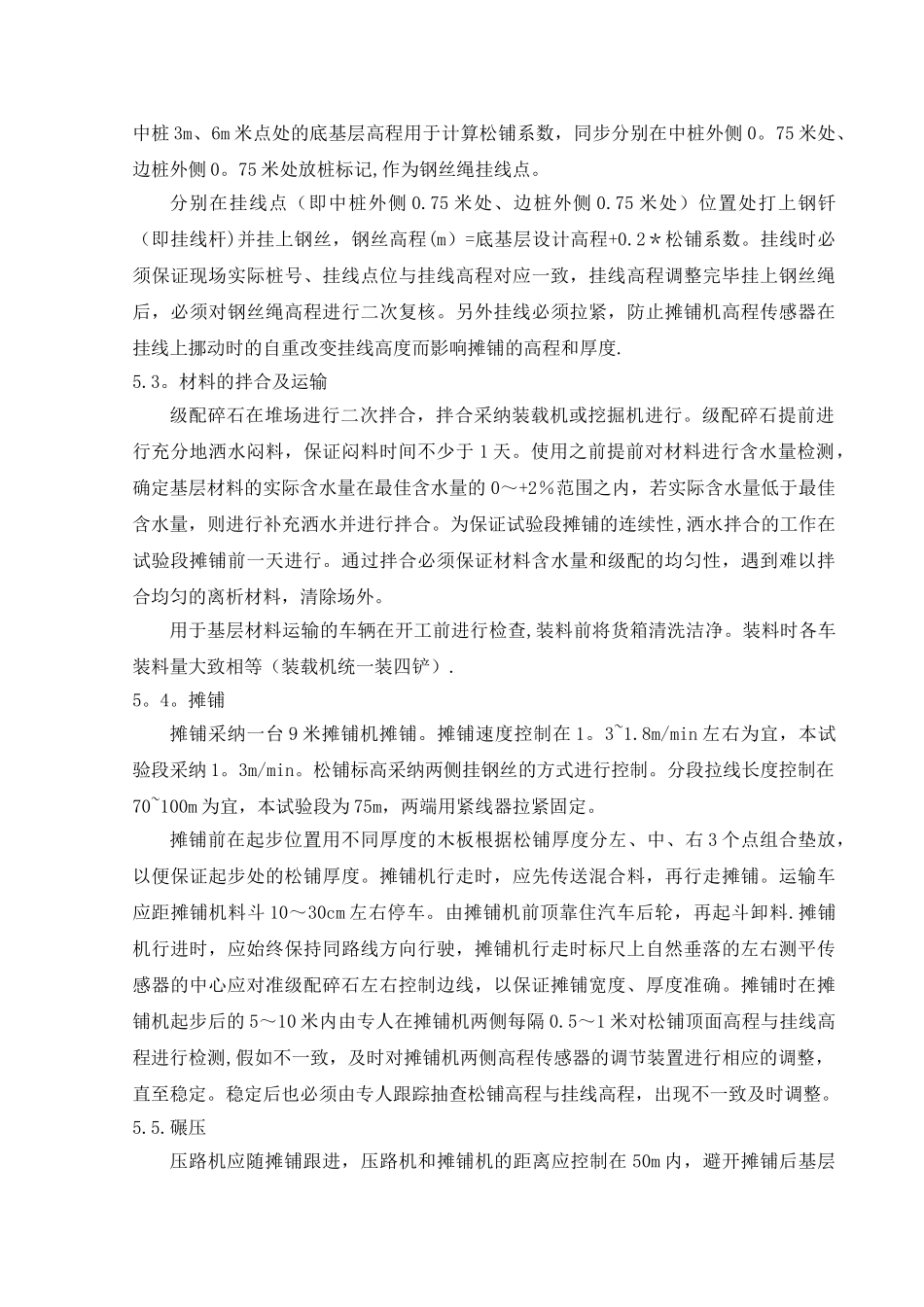

材料的来源及质量材料的来源及试验:级配碎石基层料来自于 PK109 右侧 9km 处的碎石场,其相关试验结果均已经得到监理组的批准

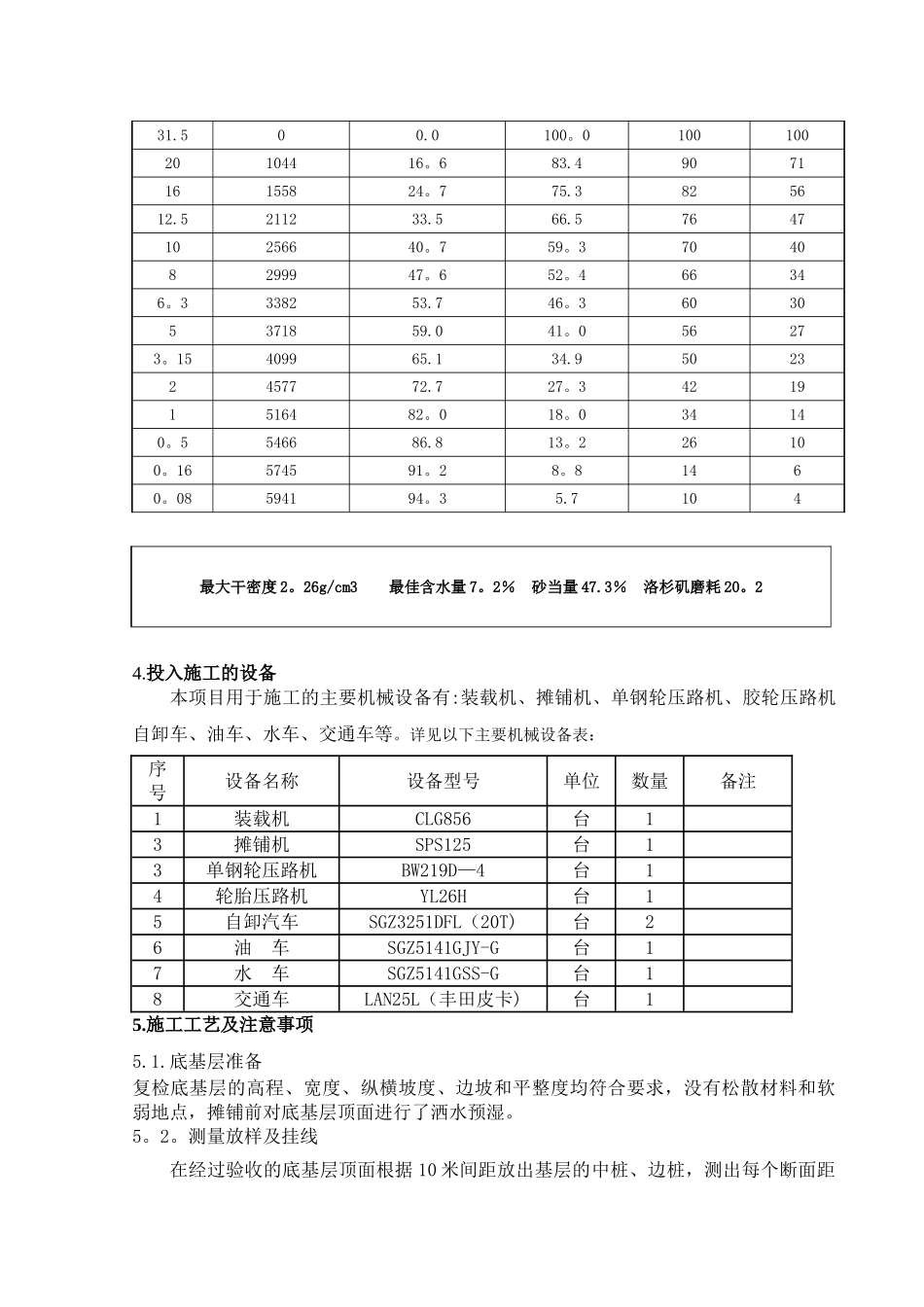

Analyse granulométrique des granulats(P18-560)集料筛分试验记录 施工分部 Section2—2材料来源Provenancepk109 粒径规格 d/D,mm0/31
5样品编号 No
d'échantillonBA-22—157使用部位 Destination du matériau基层 Couche de Base取样地点LieuPlanche D'essai PK102 试验日期 Date d'essai14-04-2025Poids Total sèc,g6300筛孔Tamis(mm)累计筛余质量Poids cumulé(g)累计筛余率Refus(%)通过率Tamisats(%)上限 Ls,%下限 Li,%4000
010010031
010010020104416
4907116155824
3825612
