公路路路面砼与水稳层施工措施一:工程概述公路起点位于 XX 水电站隧洞Ⅰ标值班室上游公司宣传门位置,沿线与前期桥平交,终点与 2#公路平交,全线全长 761
根据 XX 水电站监理部下发的关于《上报路设计和施工措施》的批复文件中的要求:路路面由原设计的碾压混凝土路面修改为常态混凝土路面,并且增加水泥稳定碎石基层
公路路面采纳 32cm 厚水泥混凝土路面,路面设计弯拉强度为fcm=5
0Mpa,20cm 厚 6%水泥稳定碎石基层
由于交通等多方面的影响,公路路基个别地段起伏不平,根据 2005 年 9 月 23 日三峡业主、监理和八局在施工现场召开的公路工作面移交会的要求:路基不平地段八局不再进行碾压整平,由我方在水稳层施工时进行找平,各个部位水稳层具体的施工厚度以现场实际发生为准

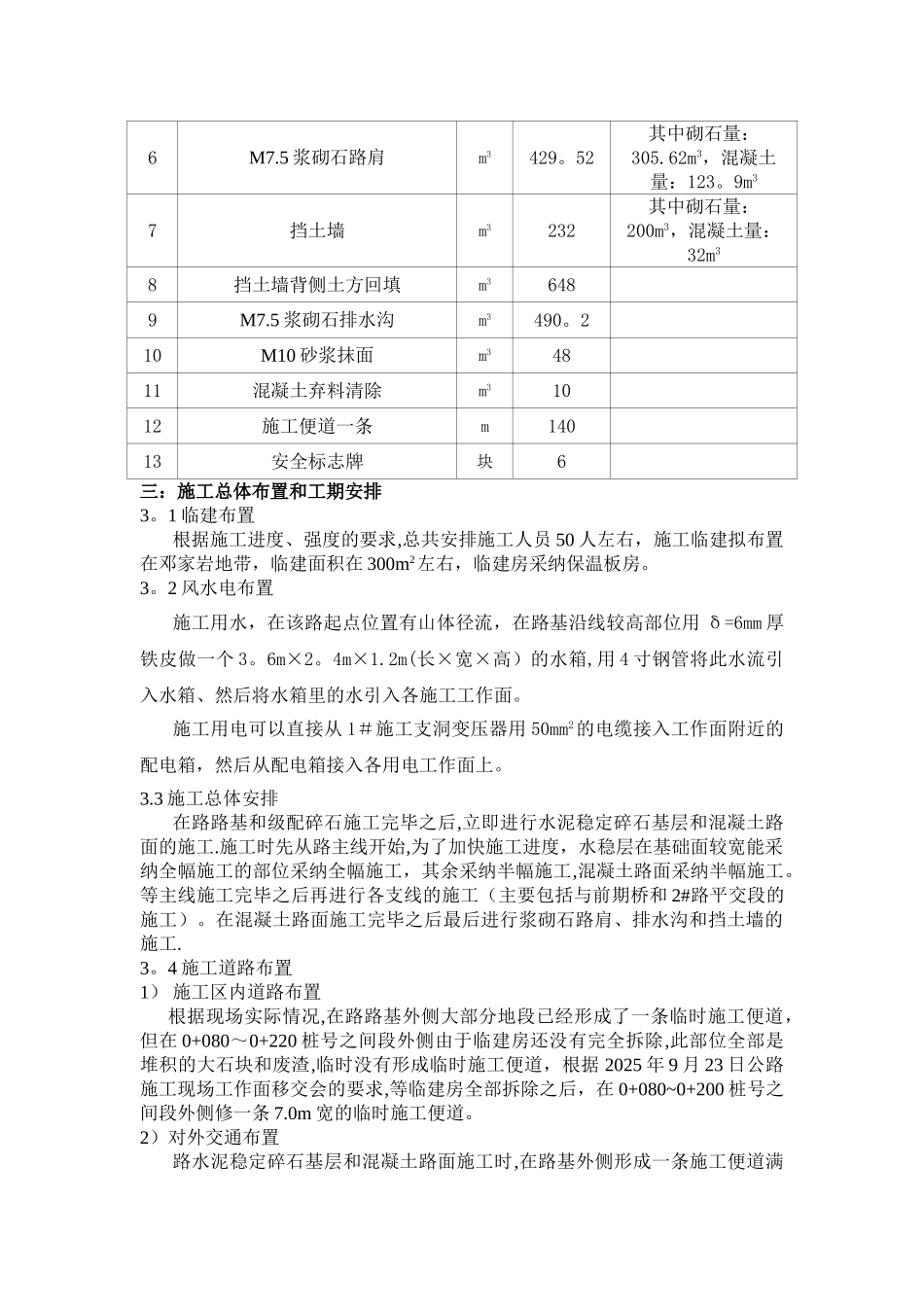

公路路面主要参数如下:路基设计宽度:8
5m路面宽度:7
5m 路拱横坡为 1
5%混凝土面层厚度(混凝土设计弯拉强度 fcm=5
0Mpa):32cm6%水泥稳定碎石基层:20cm路面两侧路肩横坡与路拱横坡一致(1
5%),全线路肩进行硬化处理,路肩宽度为 0
5m,高度为 52cm,采纳浆砌石砌筑,砌筑砂浆标号为 M7
5 ,路肩顶部浇 15cm 厚 C20 混凝土
由于该路沿线全部为上坡路,路左侧临江,路的右侧全部沿山体布置,在路的右侧沿线设置浆砌石排水沟,排水沟底部及两侧需用 M10 水泥砂浆抹面 3cm 厚,砌石砂浆标号为 M7
5 ,砌石纵坡与路面一致
沿线桩号在 0+600~0+690 等位置,由于路的右侧为高边坡土方填筑,在此种部位设置浆砌石挡土墙,挡土墙基础为 20cm 厚 C20 混凝土,上部采纳浆砌石砌筑,砌石厚度为 50cm,高度为2
浆砌石挡土墙、排水沟和路肩的具体设计尺寸见“路路面横剖、路肩、挡墙和排水沟布置图"
二:主要工程量路路面调整之后,路面主要工程
