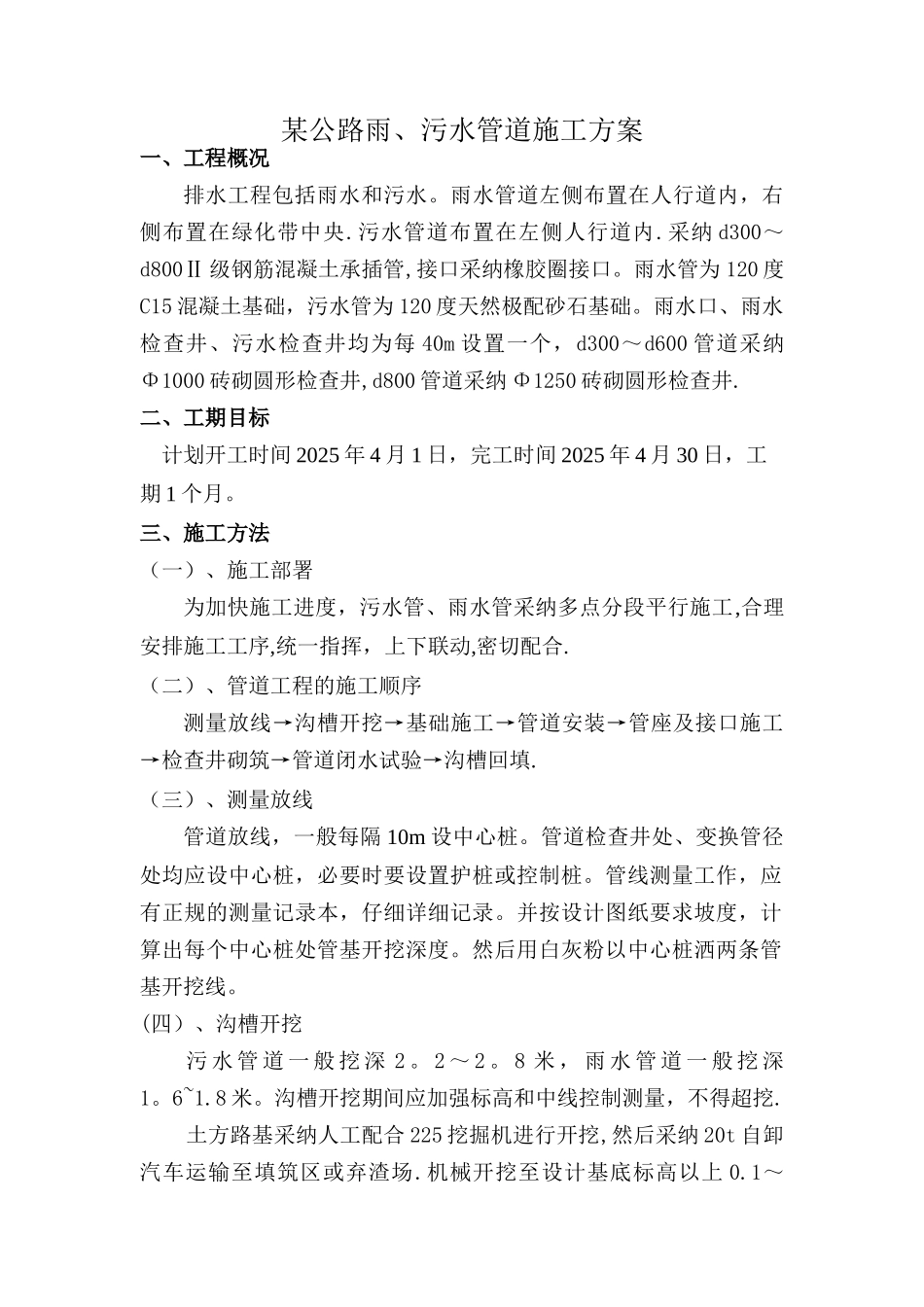

某公路雨、污水管道施工方案一、工程概况排水工程包括雨水和污水
雨水管道左侧布置在人行道内,右侧布置在绿化带中央
污水管道布置在左侧人行道内
采纳 d300~d800Ⅱ 级钢筋混凝土承插管,接口采纳橡胶圈接口
雨水管为 120 度C15 混凝土基础,污水管为 120 度天然极配砂石基础
雨水口、雨水检查井、污水检查井均为每 40m 设置一个,d300~d600 管道采纳Φ1000 砖砌圆形检查井,d800 管道采纳 Φ1250 砖砌圆形检查井
二、工期目标 计划开工时间 2025 年 4 月 1 日,完工时间 2025 年 4 月 30 日,工期 1 个月
三、施工方法(一)、施工部署为加快施工进度,污水管、雨水管采纳多点分段平行施工,合理安排施工工序,统一指挥,上下联动,密切配合
(二)、管道工程的施工顺序测量放线→沟槽开挖→基础施工→管道安装→管座及接口施工→检查井砌筑→管道闭水试验→沟槽回填
(三)、测量放线管道放线,一般每隔 10m 设中心桩
管道检查井处、变换管径处均应设中心桩,必要时要设置护桩或控制桩
管线测量工作,应有正规的测量记录本,仔细详细记录
并按设计图纸要求坡度,计算出每个中心桩处管基开挖深度
然后用白灰粉以中心桩洒两条管基开挖线
(四)、沟槽开挖污 水 管 道 一 般 挖 深 2
8 米 , 雨 水 管 道 一 般 挖 深1
沟槽开挖期间应加强标高和中线控制测量,不得超挖
土方路基采纳人工配合 225 挖掘机进行开挖,然后采纳 20t 自卸汽车运输至填筑区或弃渣场

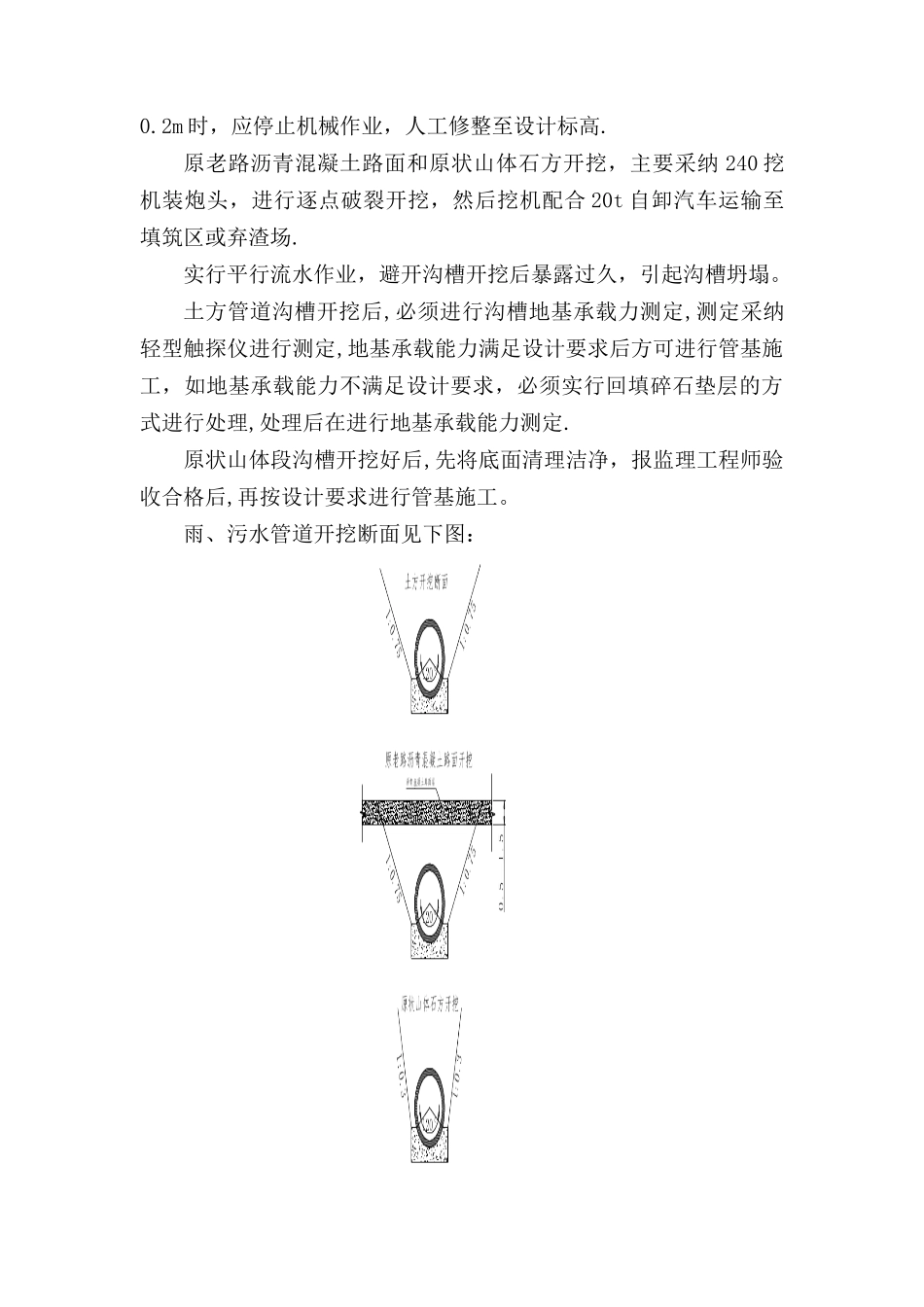

机械开挖至设计基底标高以上 0
2m 时,应停止机械作业,人工修整至设计标高
原老路沥青混凝土路面和原状山体石方开挖,主要采纳 240 挖机装炮头,进行逐点破裂开挖,然后挖机配合 20t 自卸汽车运输至填筑区或弃渣场
实行平行流水作业,避开沟槽开挖
