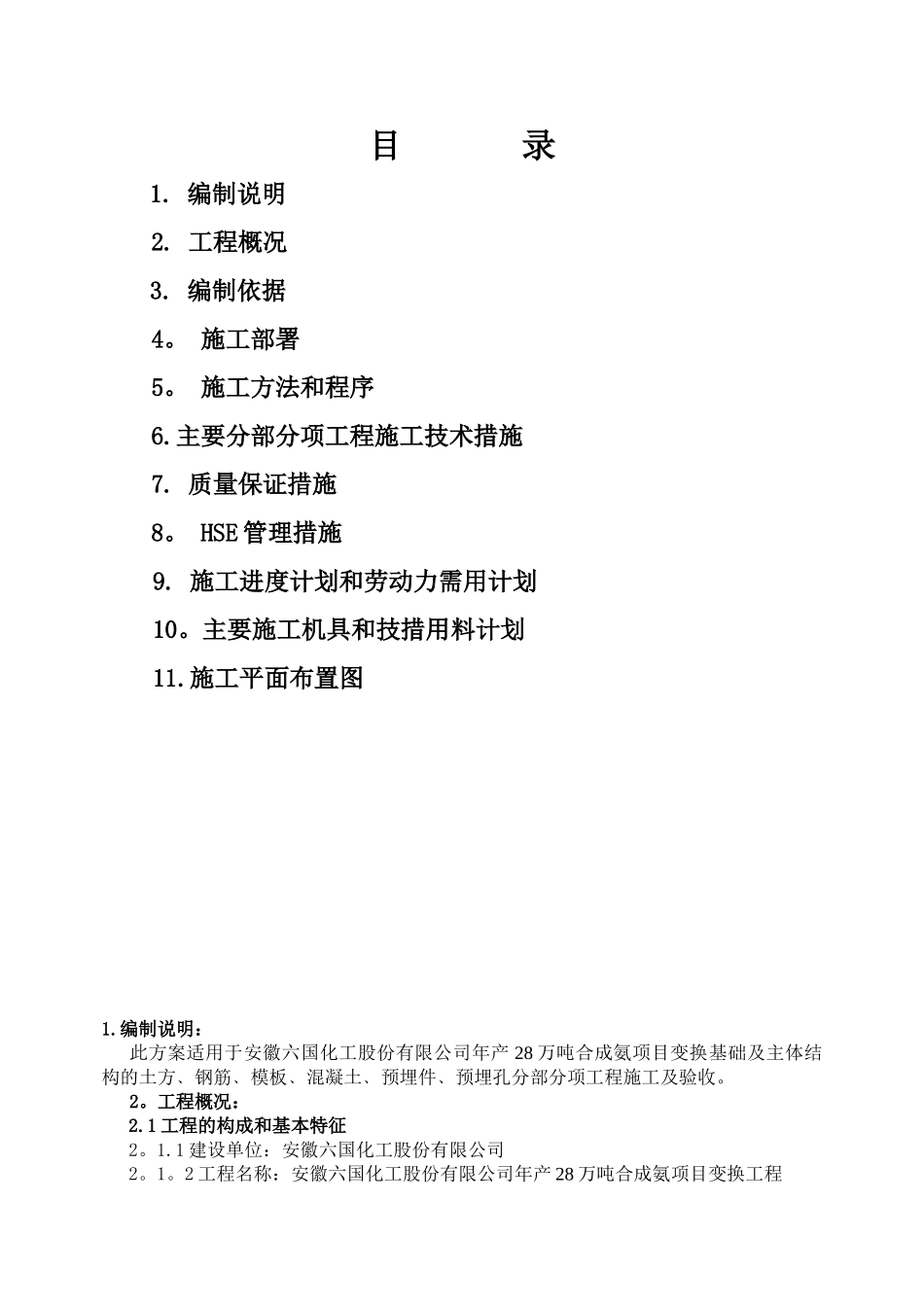

编制说明 2
编制依据 4
施工部署 5
施工方法和程序 6
主要分部分项工程施工技术措施 7
质量保证措施 8
HSE 管理措施9
施工进度计划和劳动力需用计划10
主要施工机具和技措用料计划11
施工平面布置图 1
编制说明:此方案适用于安徽六国化工股份有限公司年产 28 万吨合成氨项目变换基础及主体结构的土方﹑钢筋﹑模板﹑混凝土﹑预埋件﹑预埋孔分部分项工程施工及验收
工程概况:2
1 工程的构成和基本特征2

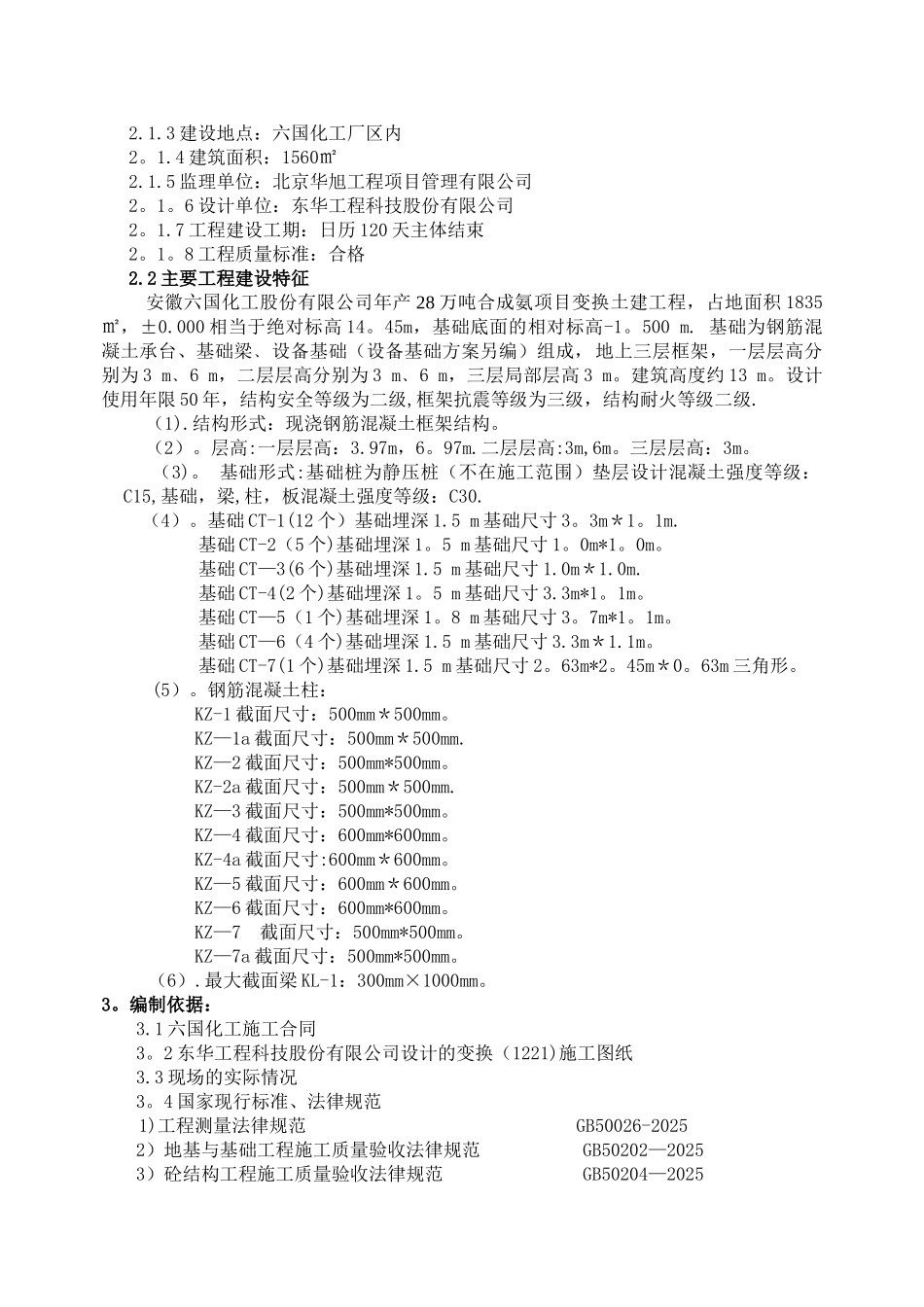

1 建设单位:安徽六国化工股份有限公司2
2 工程名称:安徽六国化工股份有限公司年产 28 万吨合成氨项目变换工程2
3 建设地点:六国化工厂区内2
4 建筑面积:1560㎡2
5 监理单位:北京华旭工程项目管理有限公司2
6 设计单位:东华工程科技股份有限公司2
7 工程建设工期:日历 120 天主体结束2
8 工程质量标准:合格2
2 主要工程建设特征安徽六国化工股份有限公司年产 28 万吨合成氨项目变换土建工程,占地面积 1835㎡,±0
000 相当于绝对标高 14
45m,基础底面的相对标高-1
基础为钢筋混凝土承台、基础梁﹑设备基础(设备基础方案另编)组成,地上三层框架,一层层高分别为 3 m﹑6 m,二层层高分别为 3 m﹑6 m,三层局部层高 3 m
建筑高度约 13 m
设计使用年限 50 年,结构安全等级为二级,框架抗震等级为三级,结构耐火等级二级
结构形式:现浇钢筋混凝土框架结构
层高:一层层高:3
二层层高:3m,6m
三层层高:3m
基础形式:基础桩为静压桩(不在施工范围)垫层设计混凝土强度等级:C15,基础,梁,柱,板混凝土强度等级:C30
基础 CT-1(12 个)基础埋深 1

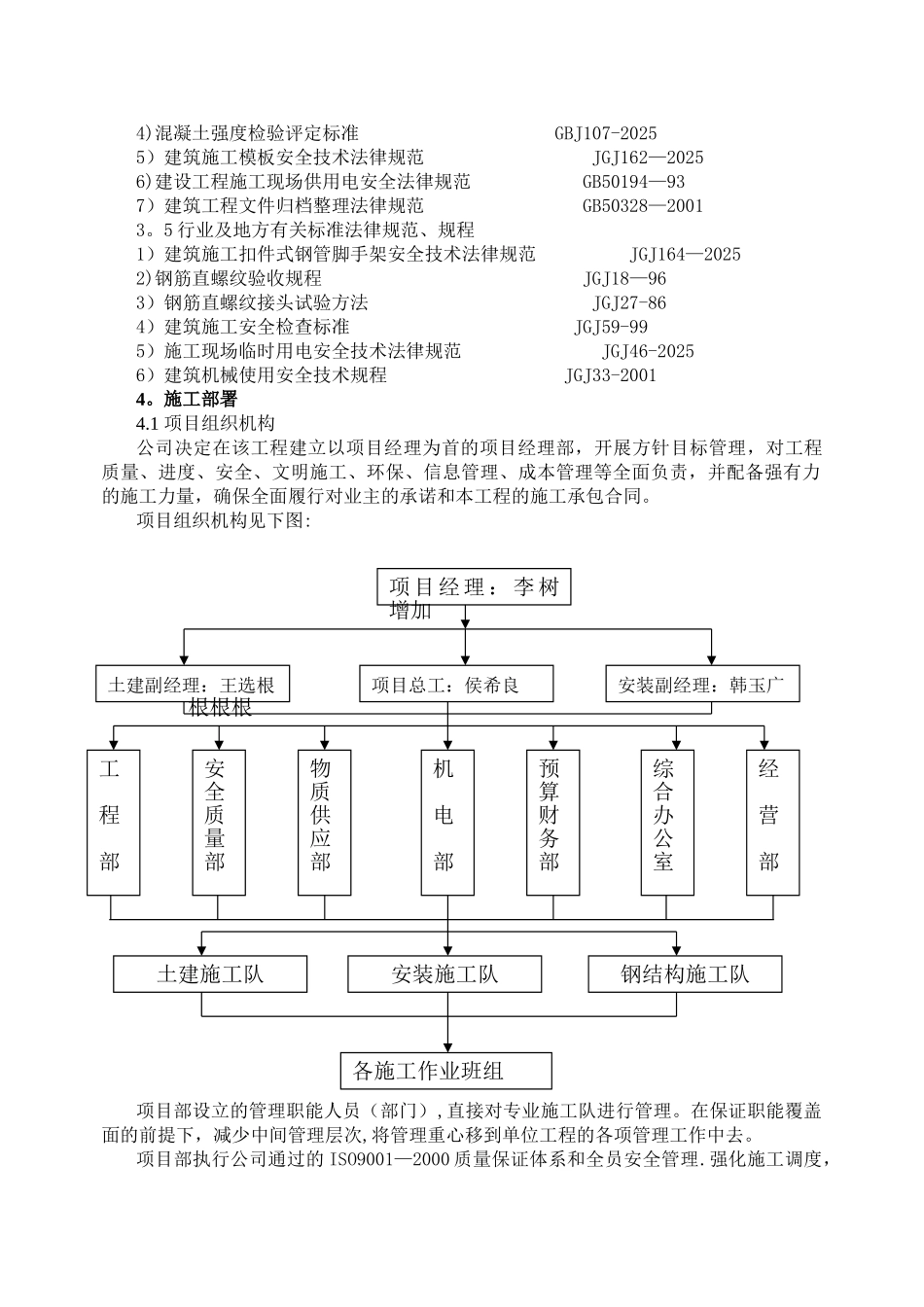

5 m 基础尺
