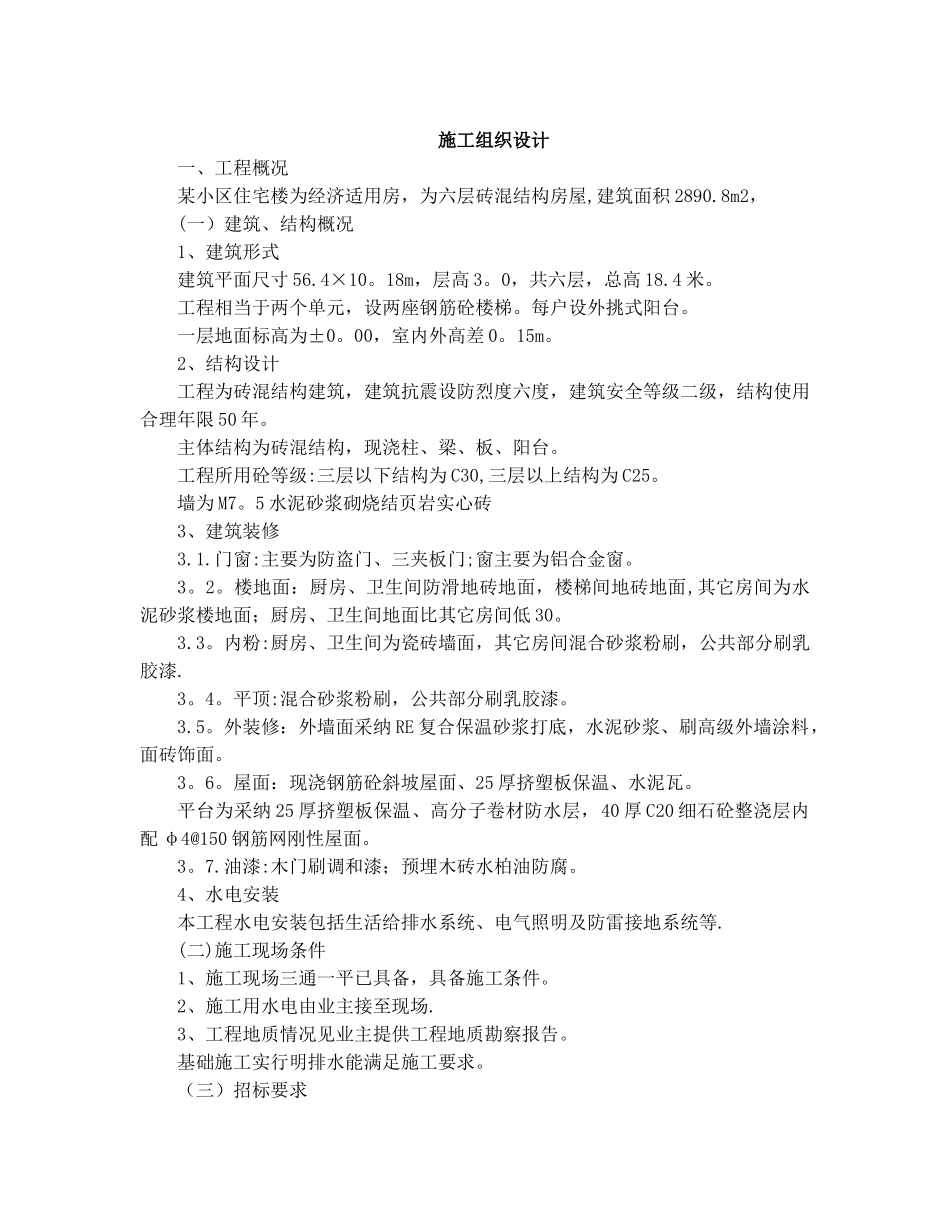

施工组织设计一、工程概况某小区住宅楼为经济适用房,为六层砖混结构房屋,建筑面积 2890.8m2,(一)建筑、结构概况1、建筑形式建筑平面尺寸 56.4×10。18m,层高 3。0,共六层,总高 18.4 米。工程相当于两个单元,设两座钢筋砼楼梯。每户设外挑式阳台。一层地面标高为±0。00,室内外高差 0。15m。2、结构设计工程为砖混结构建筑,建筑抗震设防烈度六度,建筑安全等级二级,结构使用合理年限 50 年。主体结构为砖混结构,现浇柱、梁、板、阳台。工程所用砼等级:三层以下结构为 C30,三层以上结构为 C25。墙为 M7。5 水泥砂浆砌烧结页岩实心砖3、建筑装修3.1.门窗:主要为防盗门、三夹板门;窗主要为铝合金窗。3。2。楼地面:厨房、卫生间防滑地砖地面,楼梯间地砖地面,其它房间为水泥砂浆楼地面;厨房、卫生间地面比其它房间低 30。3.3。内粉:厨房、卫生间为瓷砖墙面,其它房间混合砂浆粉刷,公共部分刷乳胶漆.3。4。平顶:混合砂浆粉刷,公共部分刷乳胶漆。3.5。外装修:外墙面采纳 RE 复合保温砂浆打底,水泥砂浆、刷高级外墙涂料,面砖饰面。3。6。屋面:现浇钢筋砼斜坡屋面、25 厚挤塑板保温、水泥瓦。平台为采纳 25 厚挤塑板保温、高分子卷材防水层,40 厚 C20 细石砼整浇层内配 φ4@150 钢筋网刚性屋面。3。7.油漆:木门刷调和漆;预埋木砖水柏油防腐。4、水电安装本工程水电安装包括生活给排水系统、电气照明及防雷接地系统等.(二)施工现场条件1、施工现场三通一平已具备,具备施工条件。2、施工用水电由业主接至现场.3、工程地质情况见业主提供工程地质勘察报告。基础施工实行明排水能满足施工要求。(三)招标要求1、本工程实行土建、水电安装总承包.2、本工程招标工期为 210 天,投标工期为 198 天.二、工程施工总目标1、工程质量目标工程质量目标为区优良工程。本工程质量管理按国际标准《ISO—9001-2000 质量保证体系》实行工程质量管理。我公司为 ISO-9001-2000 国际标准认证通过单位,已建立健全质量保证体系,经多年来的有效运行,已达到强化质量过程控制,本工程施工管理将采纳我公司认证通过 ISO-9001-2000 国际标准进行全过程管理,形成横向由土建、安装到协作单位,纵向由项目经理到施工人组全面复盖的质量管理网络。施工全过程对施工投入、施工过程及产品全面有效控制以达到质量标准。为了实现质量管理的目标,根据评定标准的要求,将有关指标分解以指导施工实践中质量控制,以分项工程保分部工程,以...
