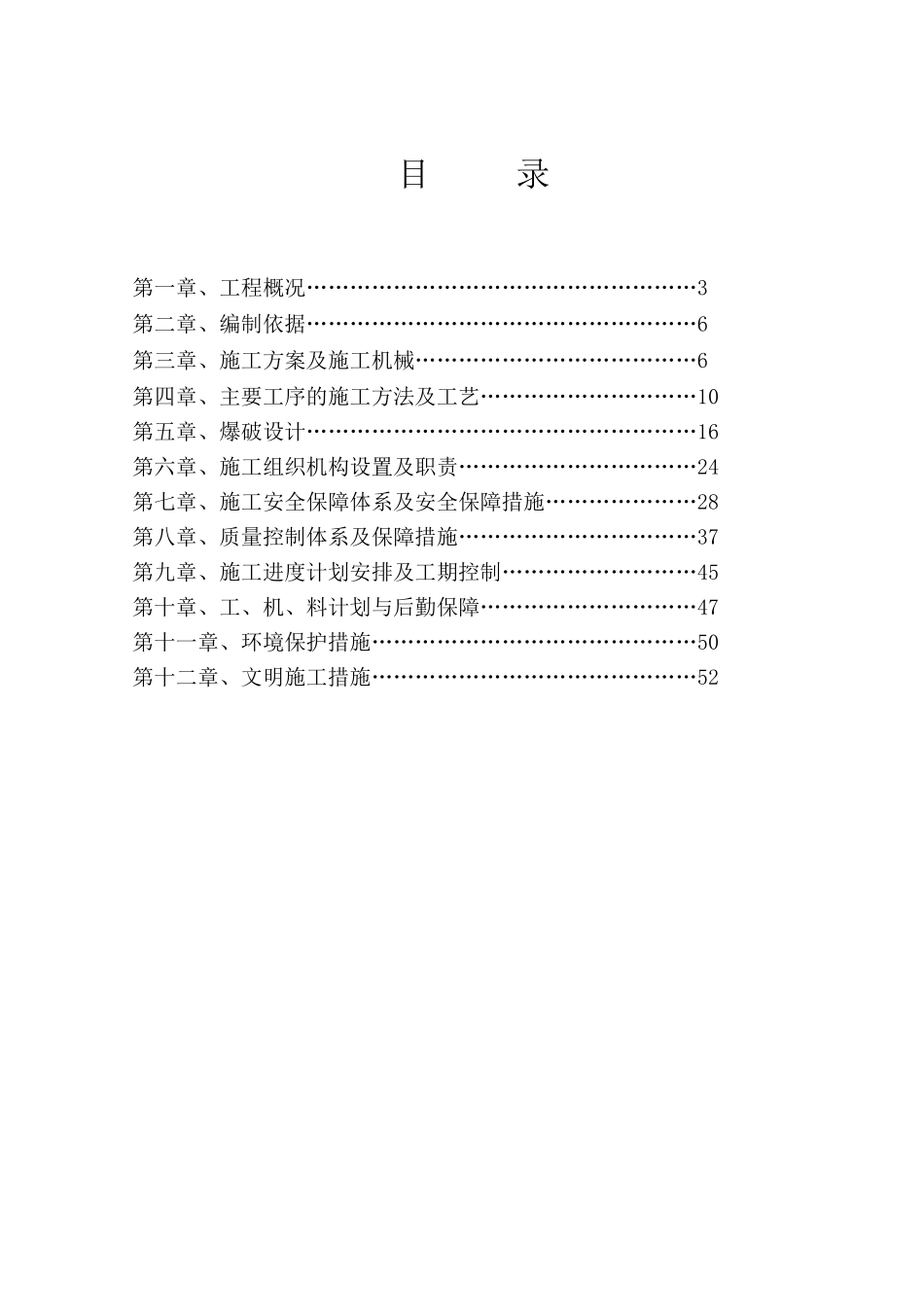

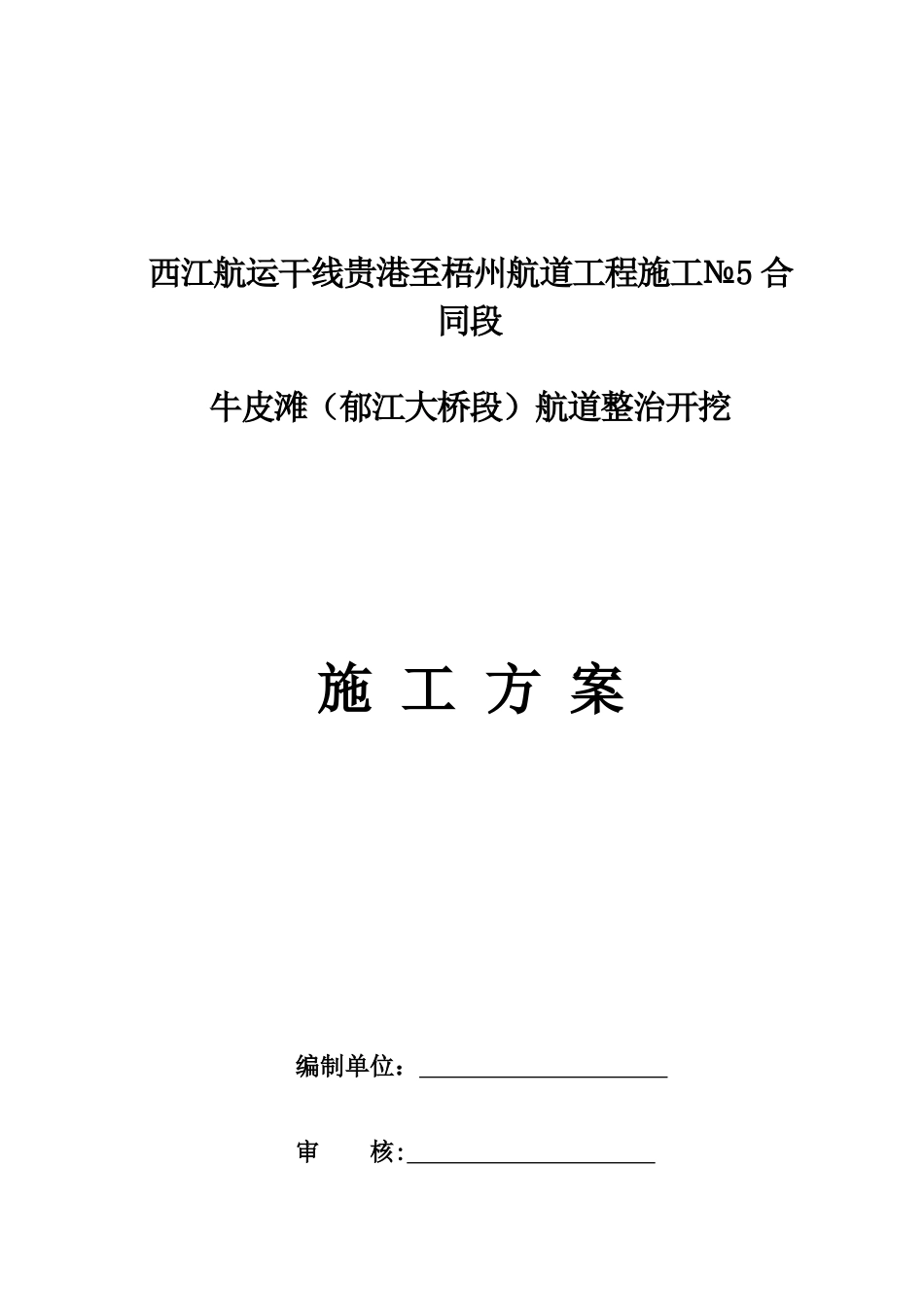

西江航运干线贵港至梧州航道工程施工№5 合同段牛皮滩(郁江大桥段)航道整治开挖施 工 方 案编制单位: 审 核: 编制日期: 2025 年 5 月 30 日 目 录第一章、工程概况………………………………………………3第二章、编制依据………………………………………………6第三章、施工方案及施工机械…………………………………6第四章、主要工序的施工方法及工艺…………………………10第五章、爆破设计………………………………………………16第六章、施工组织机构设置及职责……………………………24第七章、施工安全保障体系及安全保障措施…………………28第八章、质量控制体系及保障措施……………………………37第九章、施工进度计划安排及工期控制………………………45第十章、工、机、料计划与后勤保障…………………………47第十一章、环境保护措施………………………………………50第十二章、文明施工措施………………………………………52西江航运干线贵港至梧州航道工程施工№5 合同段牛皮滩(郁江大桥段)航道整治开挖施工方案第一章 工程概况一、工程概况贵港至梧州航道整治工程是广西重点建设工程项目之一,其中贵港至桂平段航道工程位于广西的中南部,珠江水系西江航运干线郁江下段,是西江航运干线的重要河段
牛皮滩位于贵港市区河段,上距贵港船闸 3km,河床质为基岩,部分区域岩石直接出露,部分有砾砂或卵石覆盖
贵港郁江大桥从滩中穿过,桥区段航道宽 130m,航道设计通航孔为主桥第四、第五孔(左起),桥墩与爆破开挖区为零距离,爆破开挖施工涉及大桥的 11#~13#共三个桥墩,对该桥的安全威胁是很大的
郁江公路大桥(原名为贵县西江大桥)为钢筋砼箱型拱桥,于 1980 年建成
主桥共 6 孔,单孔净跨 65
桥梁的下构即桥墩为片石砼坞工结构,桥墩基础顶高程为 27
0m(黄海基面,下同),往下呈阶梯状分级
