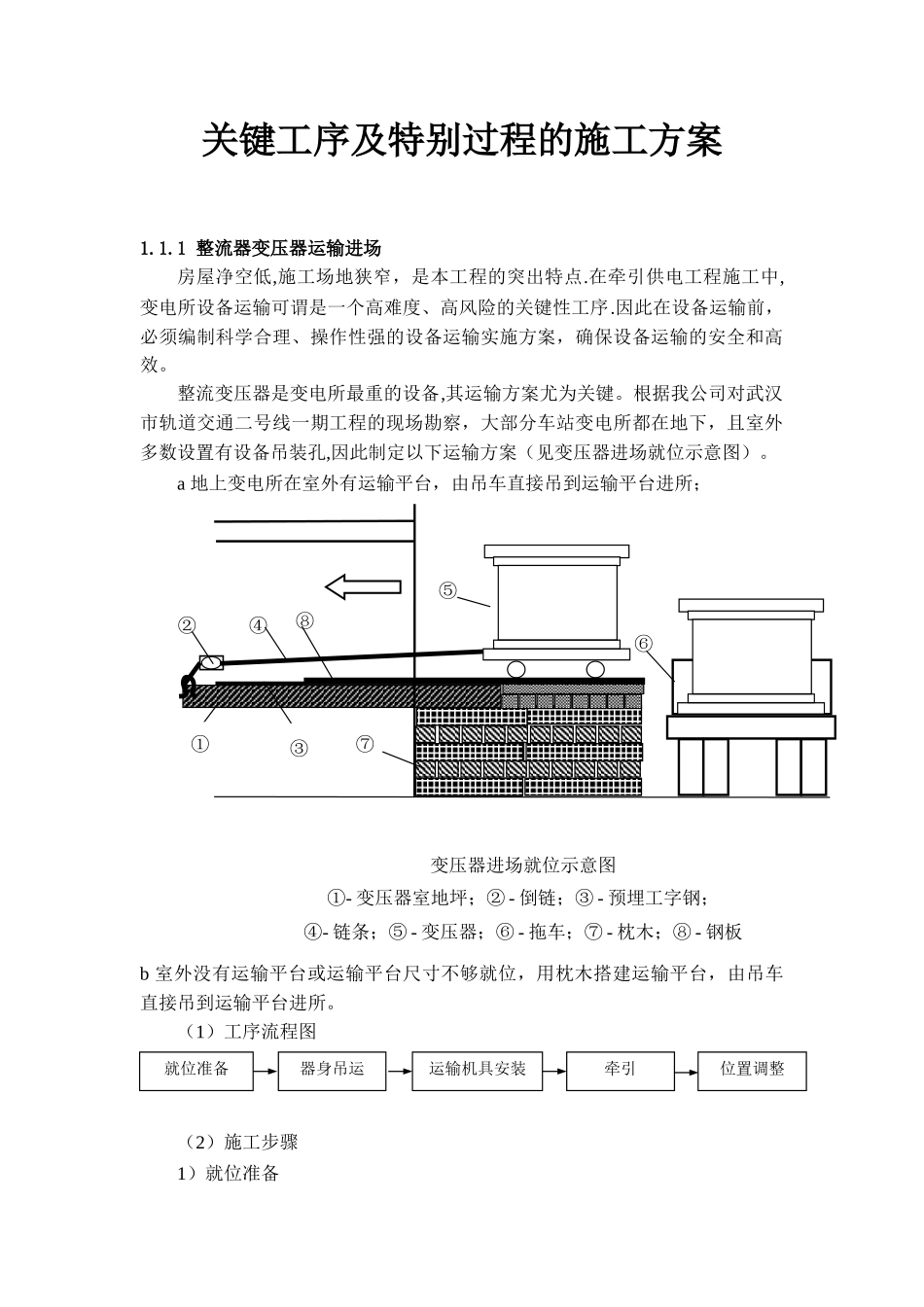

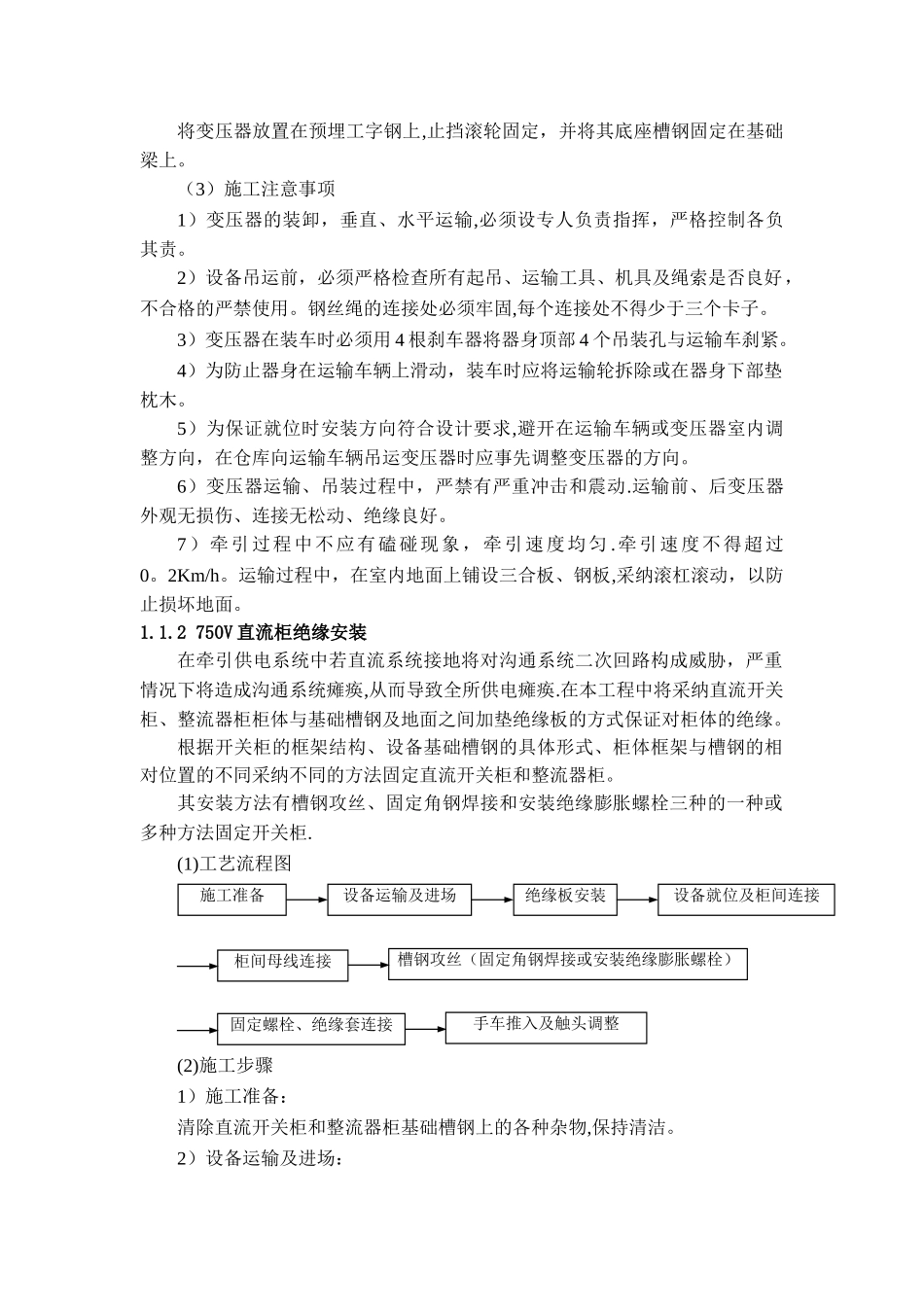

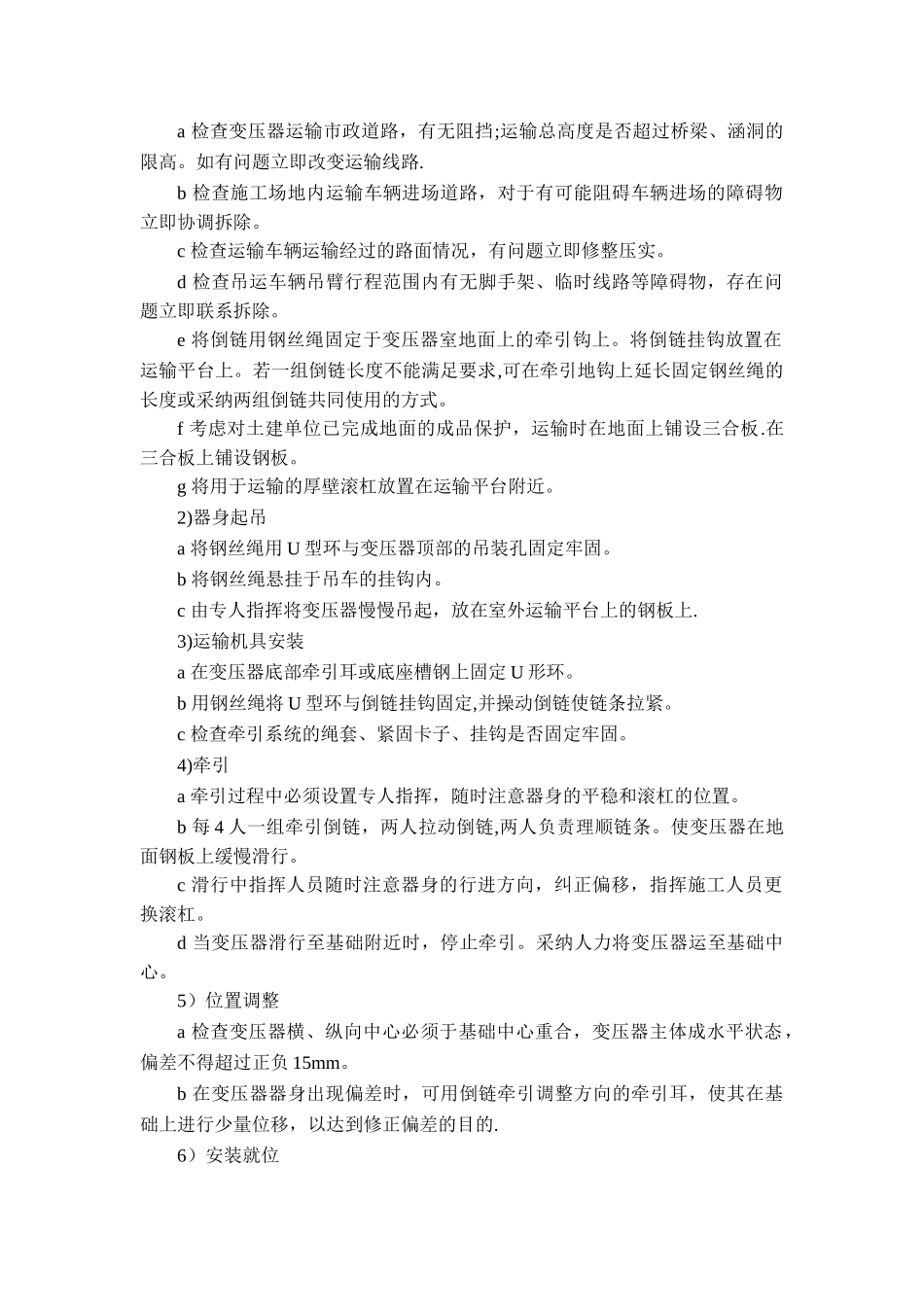

关键工序及特别过程的施工方案1.1.1 整流器变压器运输进场房屋净空低,施工场地狭窄,是本工程的突出特点.在牵引供电工程施工中,变电所设备运输可谓是一个高难度、高风险的关键性工序.因此在设备运输前,必须编制科学合理、操作性强的设备运输实施方案,确保设备运输的安全和高效。整流变压器是变电所最重的设备,其运输方案尤为关键。根据我公司对武汉市轨道交通二号线一期工程的现场勘察,大部分车站变电所都在地下,且室外多数设置有设备吊装孔,因此制定以下运输方案(见变压器进场就位示意图)。a 地上变电所在室外有运输平台,由吊车直接吊到运输平台进所;b 室外没有运输平台或运输平台尺寸不够就位,用枕木搭建运输平台,由吊车直接吊到运输平台进所。(1)工序流程图(2)施工步骤1)就位准备①④⑧⑥⑤变压器进场就位示意图①- 变压器室地坪;② - 倒链;③ - 预埋工字钢;④- 链条;⑤ - 变压器;⑥ - 拖车;⑦ - 枕木;⑧ - 钢板⑦②③就位准备器身吊运运输机具安装牵引位置调整a 检查变压器运输市政道路,有无阻挡;运输总高度是否超过桥梁、涵洞的限高。如有问题立即改变运输线路.b 检查施工场地内运输车辆进场道路,对于有可能阻碍车辆进场的障碍物立即协调拆除。c 检查运输车辆运输经过的路面情况,有问题立即修整压实。d 检查吊运车辆吊臂行程范围内有无脚手架、临时线路等障碍物,存在问题立即联系拆除。e 将倒链用钢丝绳固定于变压器室地面上的牵引钩上。将倒链挂钩放置在运输平台上。若一组倒链长度不能满足要求,可在牵引地钩上延长固定钢丝绳的长度或采纳两组倒链共同使用的方式。f 考虑对土建单位已完成地面的成品保护,运输时在地面上铺设三合板.在三合板上铺设钢板。g 将用于运输的厚壁滚杠放置在运输平台附近。2)器身起吊a 将钢丝绳用 U 型环与变压器顶部的吊装孔固定牢固。b 将钢丝绳悬挂于吊车的挂钩内。c 由专人指挥将变压器慢慢吊起,放在室外运输平台上的钢板上.3)运输机具安装a 在变压器底部牵引耳或底座槽钢上固定 U 形环。b 用钢丝绳将 U 型环与倒链挂钩固定,并操动倒链使链条拉紧。c 检查牵引系统的绳套、紧固卡子、挂钩是否固定牢固。4)牵引a 牵引过程中必须设置专人指挥,随时注意器身的平稳和滚杠的位置。b 每 4 人一组牵引倒链,两人拉动倒链,两人负责理顺链条。使变压器在地面钢板上缓慢滑行。c 滑行中指挥人员随时注意器身的行进方向,纠正偏移,指挥施工人员更换滚...
