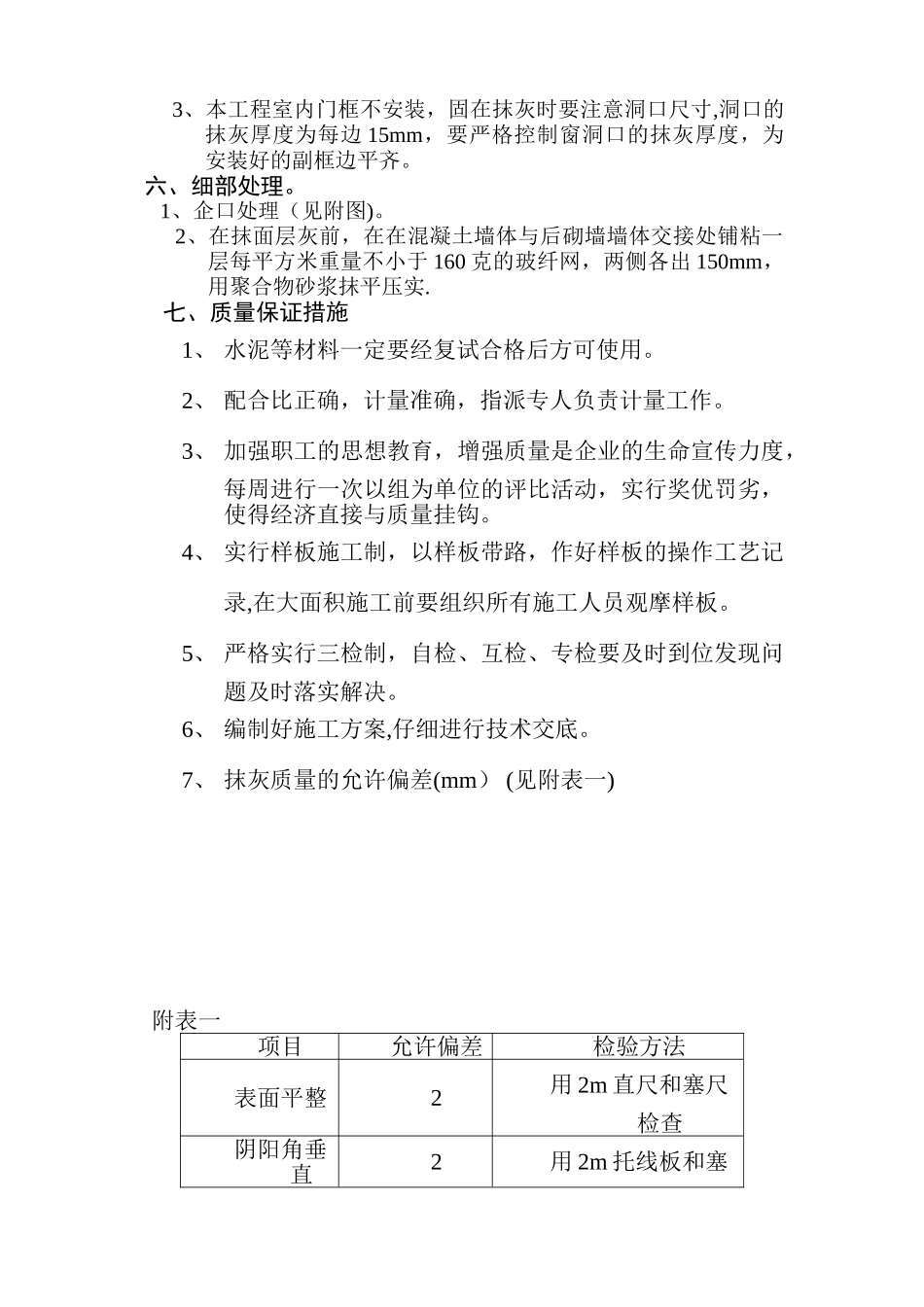

内墙抹灰施工工艺一、 工程概况本工程结构形式为框剪结构,标准层层高为 2。9m.本工程内墙除厨房卫生间拉细毛外,其余房间的墙面为水泥砂浆墙面。二、施工工艺基层清理—喷浆—底层灰饼-抹底层灰—做面层灰饼—细部处理—抹面层灰—养护—清理。三、材料要求1、水泥应具有出厂合格证明,复试合格报告。水泥采纳 32 .5#普通硅酸盐水泥。2、砂选用中砂,要求颗粒坚硬干净,含粘土、泥灰、粉末等不得超过 3%,砂在使用前需过筛.底层刮糙灰的砂子过筛网眼为8MM,面层灰的砂子过筛网眼为 5MM。3、水采纳饮用自来水。四、基本操作方法1、基层清理、浇水、润湿,混凝土凸出墙面的部位应剔除或切割掉,外墙螺杆眼先要采纳发泡材料进行封堵。2、喷浆。基层清理完毕后,进行喷浆。喷浆用砂浆为 1:1,稠度以适合操作且能保证质量为准。喷浆厚度约为 3mm.喷浆完成后至少要静止 3 天,方可进行下道工序施工。3、找规矩,做灰饼,确定标准灰饼厚度.底层灰饼厚度以 8—10mm 为宜,第一排灰饼距地面的高度为 150-200mm 左右,灰饼纵横间距为 1。2—1.5m。每层墙体上横向 3 道灰饼,灰饼所用砂浆为 1:3。面层灰饼在底层灰抹定后进行,厚度以8mm 为宜。4、抹标筋、灰饼做好后,用砂浆在上中下灰饼间抹标筋,宽度与厚度均与灰饼同。5、抹底层灰:上述准备工作做完后,即可进行抹底层灰,砂浆要做到随拌随抹,若有困难,砂浆搅拌与用完的时间不得超过 2 小时.6、抹面层灰:等底层灰抹完后,重新贴面层灰饼,灰饼厚度为 8mm,第二天即抹面层、原浆压光,这样吸水均匀,附着力好,便于原浆压光。7、墙面抹灰的最后一道工序压光,必须朝一个方向顺直,天棚朝窗户方向顺直,墙面朝水平方向顺直.五、基本要求1、抹灰工程按高级抹灰施工工艺及标准要求进行施工和验收。高级抹灰——阴阳角找方,设置标筋,分层赶平、修整,表面压光。抹灰层的总厚度为不大于 25mm.2、抹灰应分层进行,以便能粘结牢固,并能起到找平和保证质量的要求,假如一次抹得太厚,由于内外收水快慢不同,宜产生开裂,甚至起鼓脱落,每遍抹灰厚度一般控制如下:砂浆每遍厚度为 5—8mm。3、本工程室内门框不安装,固在抹灰时要注意洞口尺寸,洞口的抹灰厚度为每边 15mm,要严格控制窗洞口的抹灰厚度,为安装好的副框边平齐。六、细部处理。 1、企口处理(见附图)。2、在抹面层灰前,在在混凝土墙体与后砌墙墙体交接处铺粘一层每平方米重量不小于 160 克的玻纤网,两侧各出 150mm...
