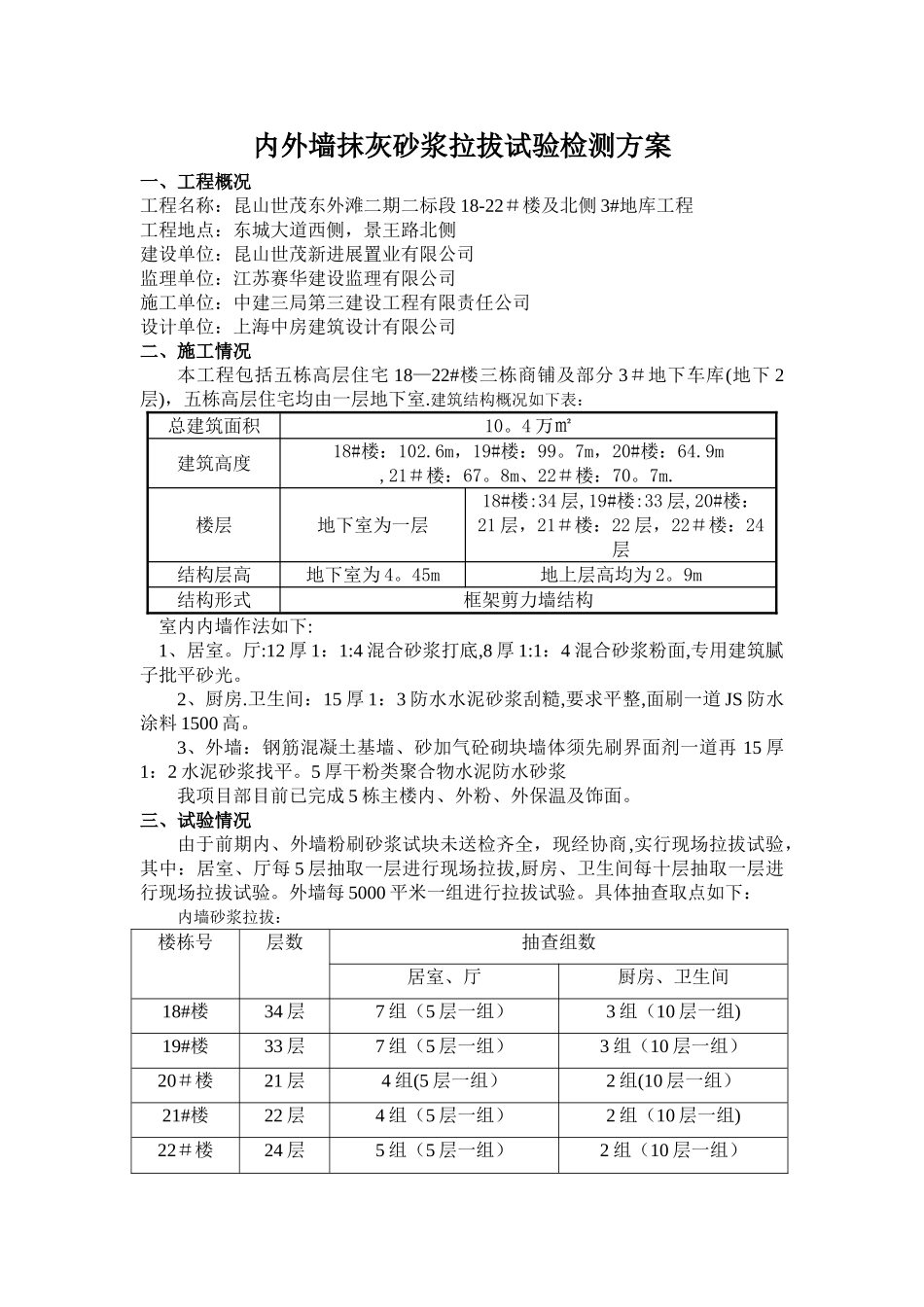

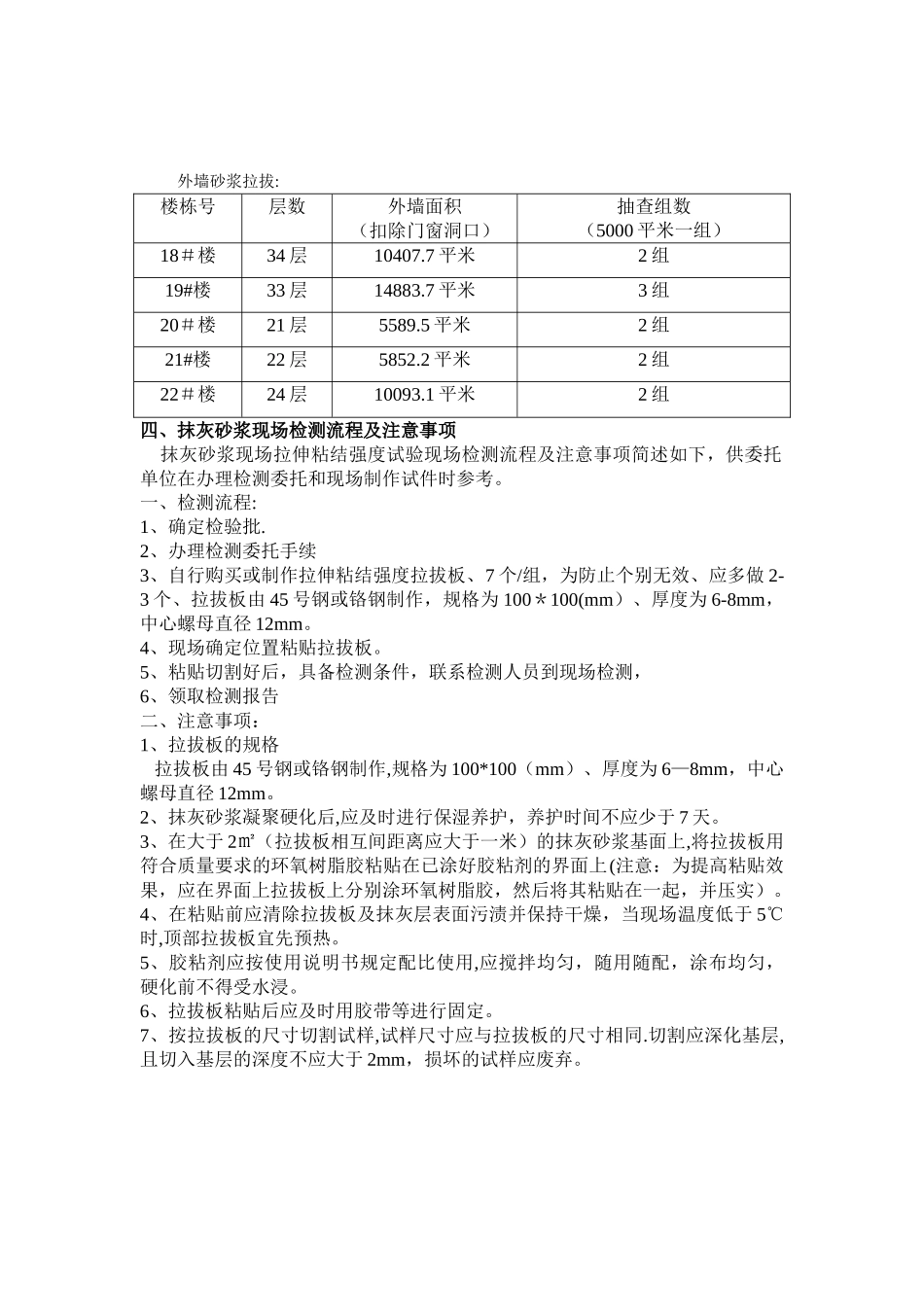

内外墙抹灰砂浆拉拔试验检测方案一、工程概况工程名称:昆山世茂东外滩二期二标段 18-22#楼及北侧 3#地库工程工程地点:东城大道西侧,景王路北侧建设单位:昆山世茂新进展置业有限公司监理单位:江苏赛华建设监理有限公司施工单位:中建三局第三建设工程有限责任公司设计单位:上海中房建筑设计有限公司二、施工情况本工程包括五栋高层住宅 18—22#楼三栋商铺及部分 3#地下车库(地下 2层),五栋高层住宅均由一层地下室.建筑结构概况如下表:总建筑面积10。4 万㎡建筑高度18#楼:102.6m,19#楼:99。7m,20#楼:64.9m,21#楼:67。8m、22#楼:70。7m.楼层地下室为一层18#楼:34 层,19#楼:33 层,20#楼:21 层,21#楼:22 层,22#楼:24层结构层高地下室为 4。45m地上层高均为 2。9m结构形式框架剪力墙结构 室内内墙作法如下: 1、居室。厅:12 厚 1:1:4 混合砂浆打底,8 厚 1:1:4 混合砂浆粉面,专用建筑腻子批平砂光。2、厨房.卫生间:15 厚 1:3 防水水泥砂浆刮糙,要求平整,面刷一道 JS 防水涂料 1500 高。3、外墙:钢筋混凝土基墙、砂加气砼砌块墙体须先刷界面剂一道再 15 厚1:2 水泥砂浆找平。5 厚干粉类聚合物水泥防水砂浆我项目部目前已完成 5 栋主楼内、外粉、外保温及饰面。三、试验情况由于前期内、外墙粉刷砂浆试块未送检齐全,现经协商,实行现场拉拔试验,其中:居室、厅每 5 层抽取一层进行现场拉拔,厨房、卫生间每十层抽取一层进行现场拉拔试验。外墙每 5000 平米一组进行拉拔试验。具体抽查取点如下:内墙砂浆拉拔:楼栋号层数抽查组数居室、厅厨房、卫生间18#楼34 层7 组(5 层一组)3 组(10 层一组)19#楼33 层7 组(5 层一组)3 组(10 层一组)20#楼21 层4 组(5 层一组)2 组(10 层一组)21#楼22 层4 组(5 层一组)2 组(10 层一组)22#楼24 层5 组(5 层一组)2 组(10 层一组)外墙砂浆拉拔:楼栋号层数外墙面积(扣除门窗洞口)抽查组数(5000 平米一组)18#楼34 层10407.7 平米2 组19#楼33 层14883.7 平米3 组20#楼21 层5589.5 平米2 组21#楼22 层5852.2 平米2 组22#楼24 层10093.1 平米2 组四、抹灰砂浆现场检测流程及注意事项 抹灰砂浆现场拉伸粘结强度试验现场检测流程及注意事项简述如下,供委托单位在办理检测委托和现场制作试件时参考。一、检测流程:1、确定检验批.2、办理检测委托手续3、自行购买或制作拉伸粘结强度拉拔板、7...
