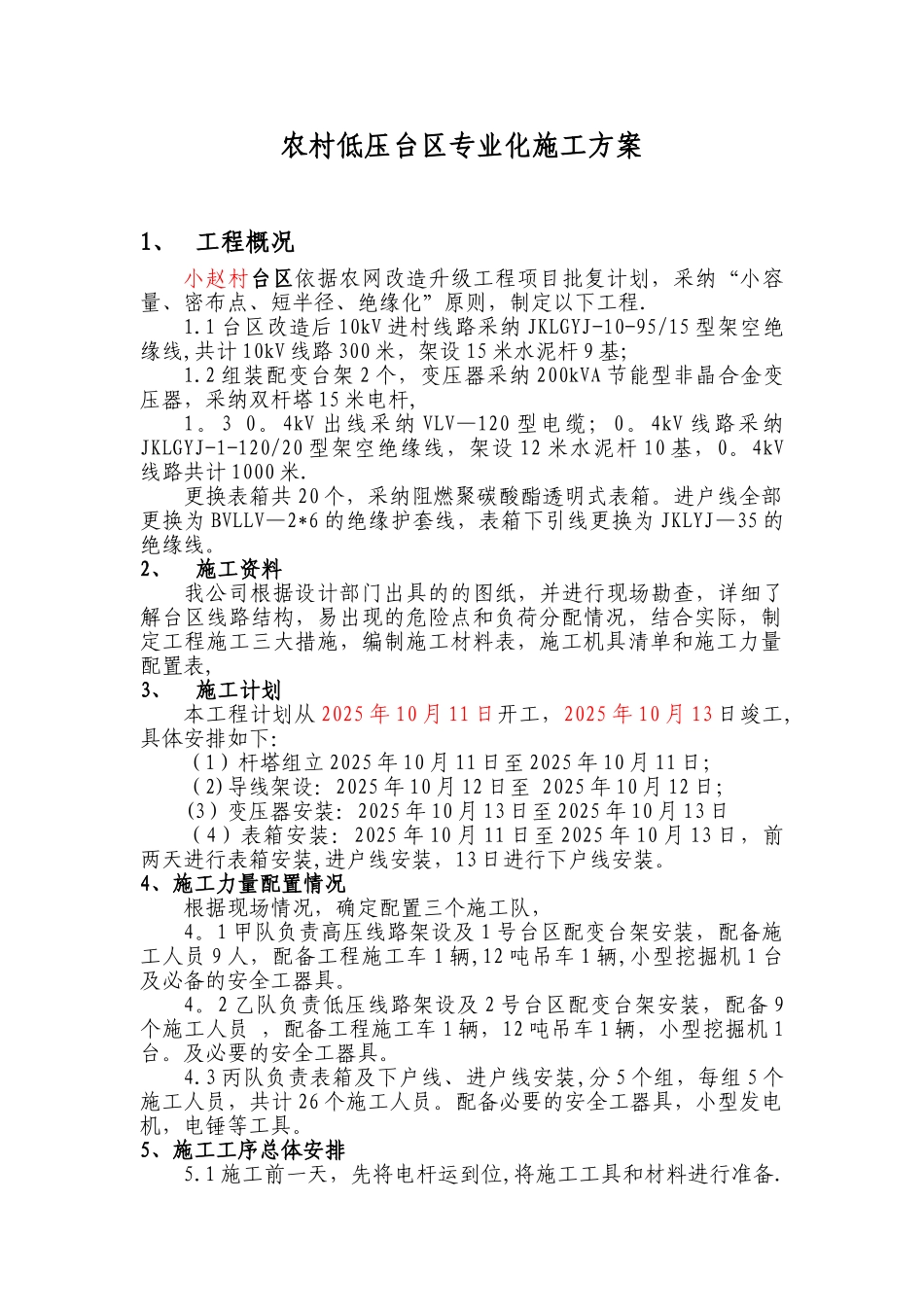

农村低压台区专业化施工方案1、 工程概况小赵村台区依据农网改造升级工程项目批复计划,采纳“小容量、密布点、短半径、绝缘化”原则,制定以下工程
1 台区改造后 10kV 进村线路采纳 JKLGYJ-10-95/15 型架空绝缘线,共计 10kV 线路 300 米,架设 15 米水泥杆 9 基;1
2 组装配变台架 2 个,变压器采纳 200kVA 节能型非晶合金变压器,采纳双杆塔 15 米电杆,1
4kV 出线采纳 VLV—120 型电缆;0
4kV 线路采纳JKLGYJ-1-120/20 型架空绝缘线,架设 12 米水泥杆 10 基,0
4kV线路共计 1000 米
更换表箱共 20 个,采纳阻燃聚碳酸酯透明式表箱
进户线全部更换为 BVLLV—2*6 的绝缘护套线,表箱下引线更换为 JKLYJ—35 的绝缘线

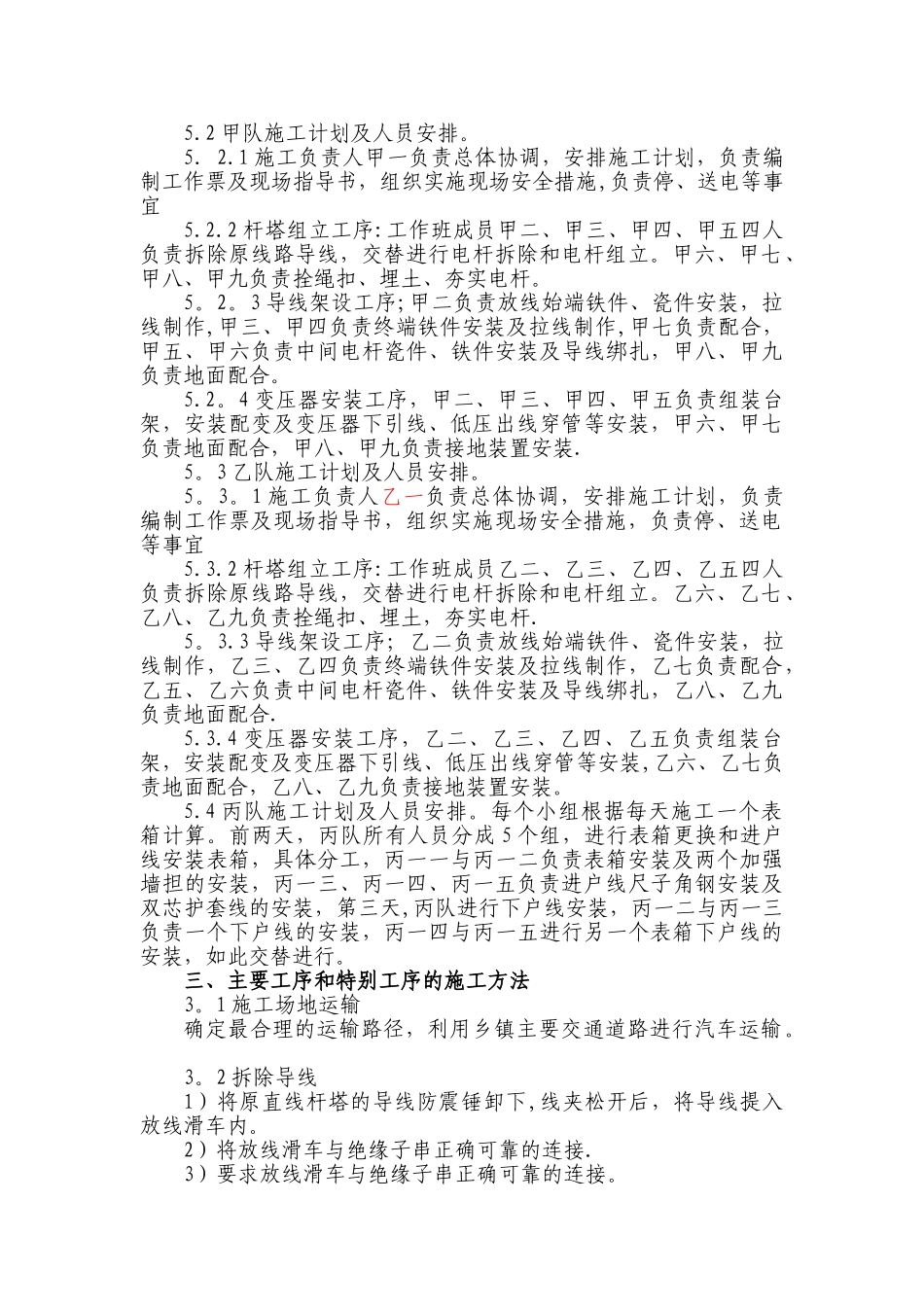

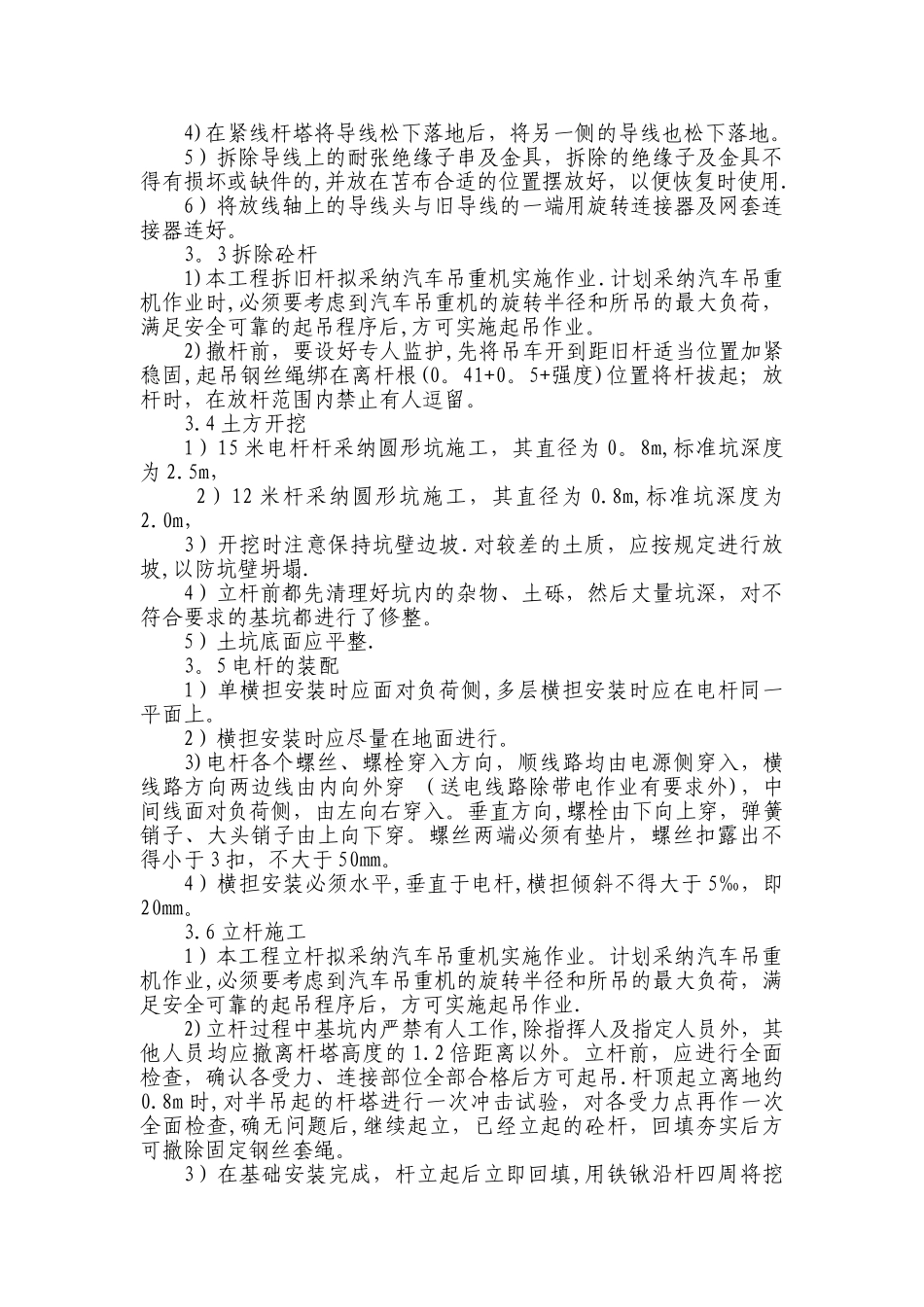

2、施工资料我公司根据设计部门出具的的图纸,并进行现场勘查,详细了解台区线路结构,易出现的危险点和负荷分配情况,结合实际,制定工程施工三大措施,编制施工材料表,施工机具清单和施工力量配置表,3、施工计划本工程计划从 2025 年 10 月 11 日开工,2025 年 10 月 13 日竣工,具体安排如下:(1)杆塔组立 2025 年 10 月 11 日至 2025 年 10 月 11 日;(2)导线架设:2025 年 10 月 12 日至 2025 年 10 月 12 日;(3)变压器安装:2025 年 10 月 13 日至 2025 年 10 月 13 日(4)表箱安装:2025 年 10 月 11 日至 2025 年 10 月 13 日,前两天进行表箱安装,进户线安装,13 日进行下户线安装
4、施工力量配置情况根据现场情况,确定配置三个施工队,4
1 甲队负责高压线路架设及 1 号台区配变台架安装,配备施工人员 9 人,配备工程施工车 1 辆,12
