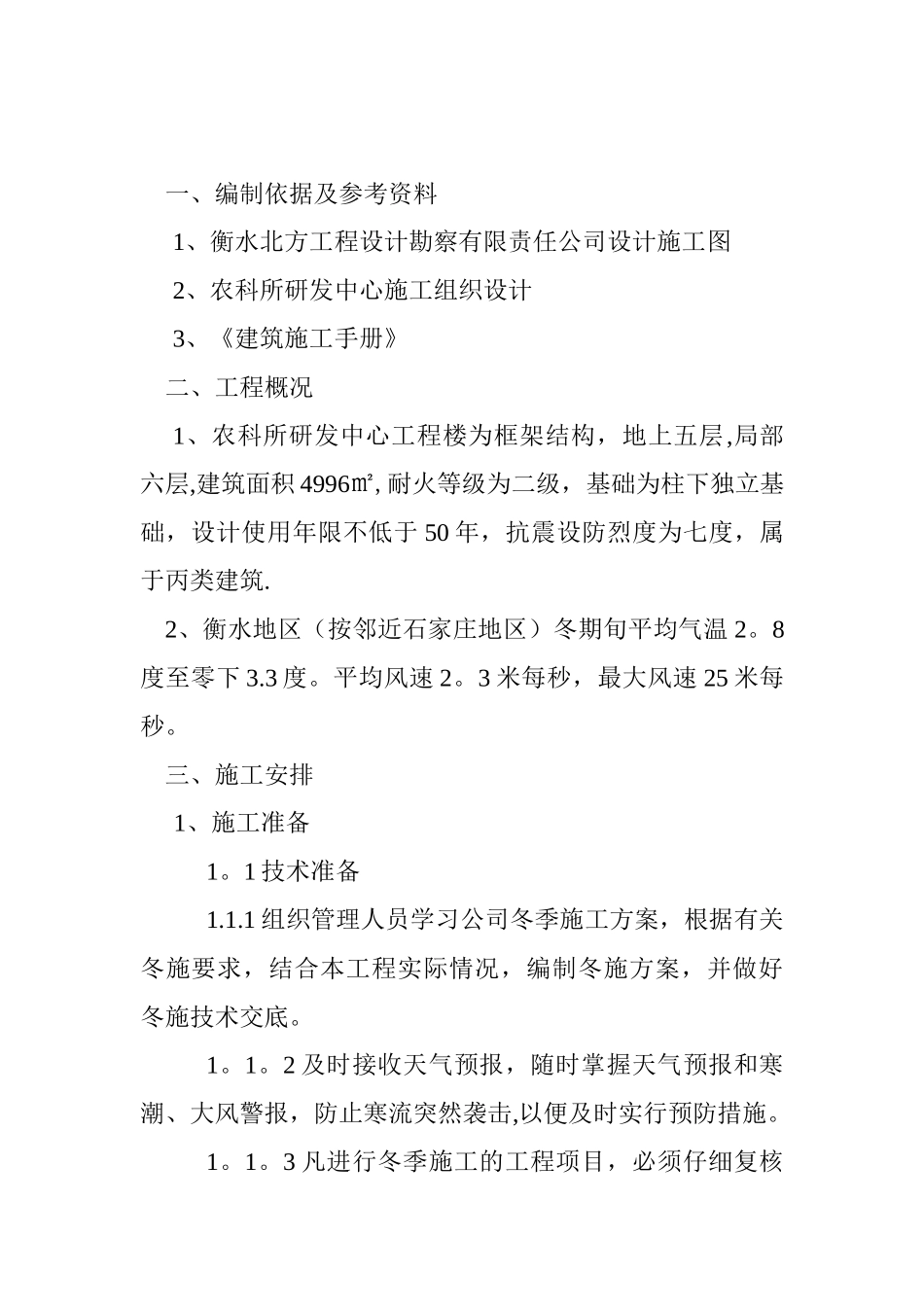

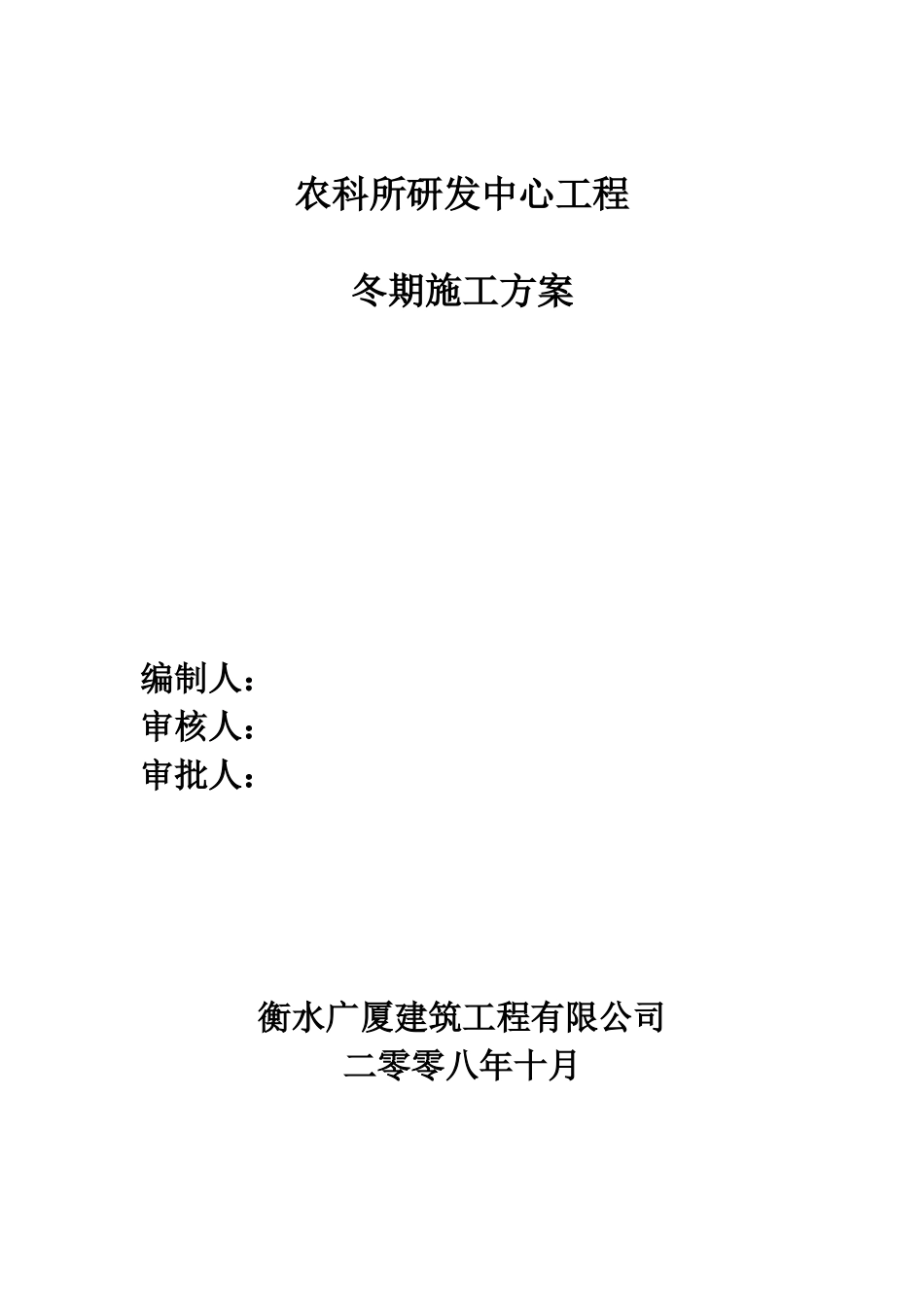

农科所研发中心工程冬期施工方案编制人:审核人:审批人:衡水广厦建筑工程有限公司二零零八年十月目录一、编制依据及参考资料二、工程概况三、施工安排1、施工准备2、冬期施工部位四、冬期施工技术措施1、模板工程2、钢筋工程3、混凝土工程4、焊接施工五、施工质量措施六、安全注意事项一、编制依据及参考资料1、衡水北方工程设计勘察有限责任公司设计施工图2、农科所研发中心施工组织设计3、《建筑施工手册》二、工程概况1、农科所研发中心工程楼为框架结构,地上五层,局部六层,建筑面积 4996㎡,耐火等级为二级,基础为柱下独立基础,设计使用年限不低于 50 年,抗震设防烈度为七度,属于丙类建筑
2、衡水地区(按邻近石家庄地区)冬期旬平均气温 2
8度至零下 3
平均风速 2
3 米每秒,最大风速 25 米每秒

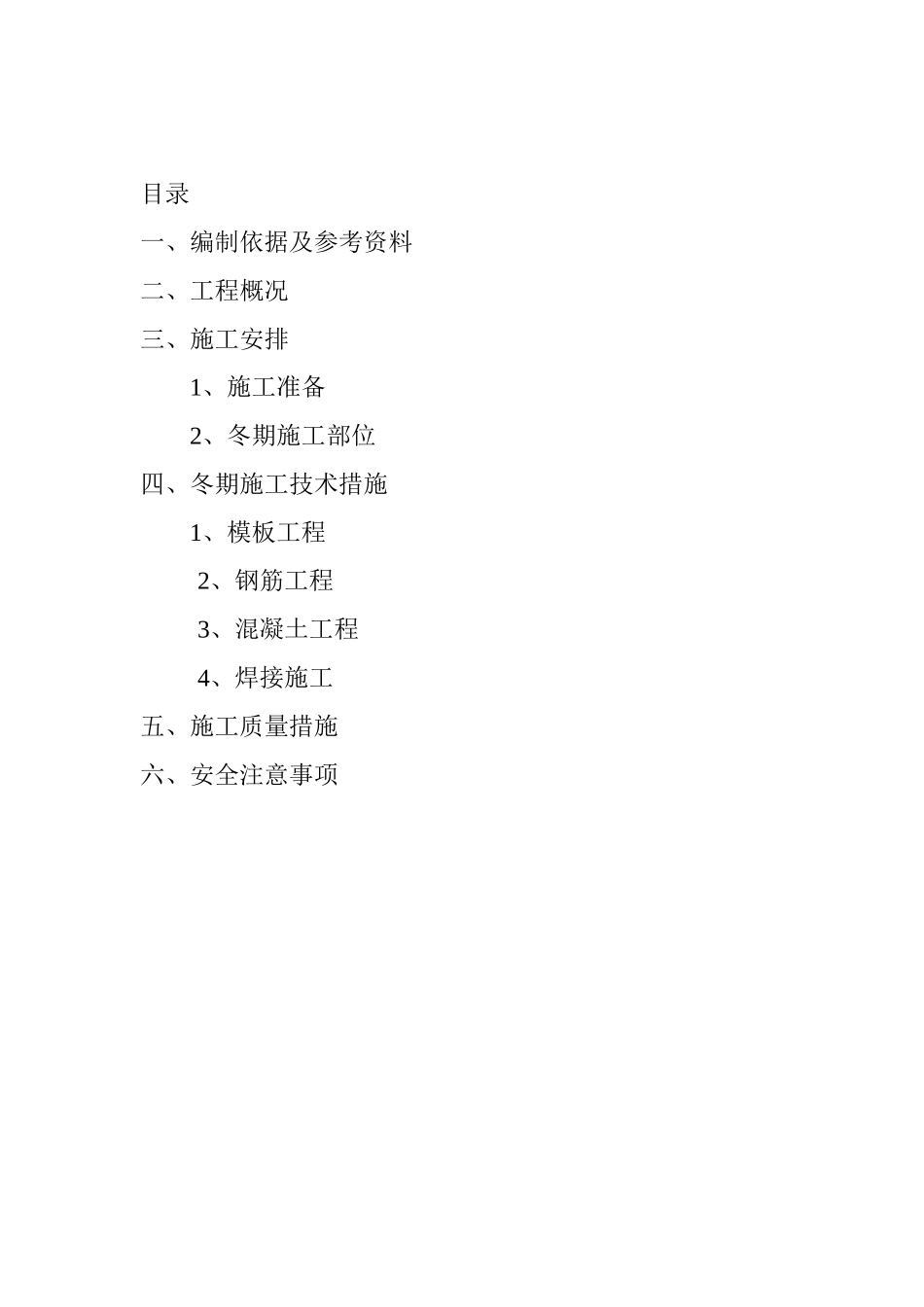

三、施工安排1、施工准备1
1 技术准备1
1 组织管理人员学习公司冬季施工方案,根据有关冬施要求,结合本工程实际情况,编制冬施方案,并做好冬施技术交底
2 及时接收天气预报,随时掌握天气预报和寒潮、大风警报,防止寒流突然袭击,以便及时实行预防措施
3 凡进行冬季施工的工程项目,必须仔细复核施工图纸,查对其是否能适应冬季施工要求,以出问题通过图纸会审来解决
4 作好与预拌混凝土公司的密切联系工作,提出冬期砼技术要求和施工计划
2 材料准备 根据冬施物资计划,积极组织材料进场
冬季施工材料一览表名 称单 位数 量阻燃草帘m22000塑料薄膜m28000温度计个40测温套管个1203
3 生产准备:3
1 成立以项目经理为组长的冬季施工领导小组
组 长:贾建龙组 员:刘申 杜希林 3
2 组长刘为负责冬施期间的决策与协调;副组长及付明明负责冬施的具体实施工作;刘义伟负责冬施期间的安全、消防工作;杨国庆负责冬施期间的方案确定、技术质量措
