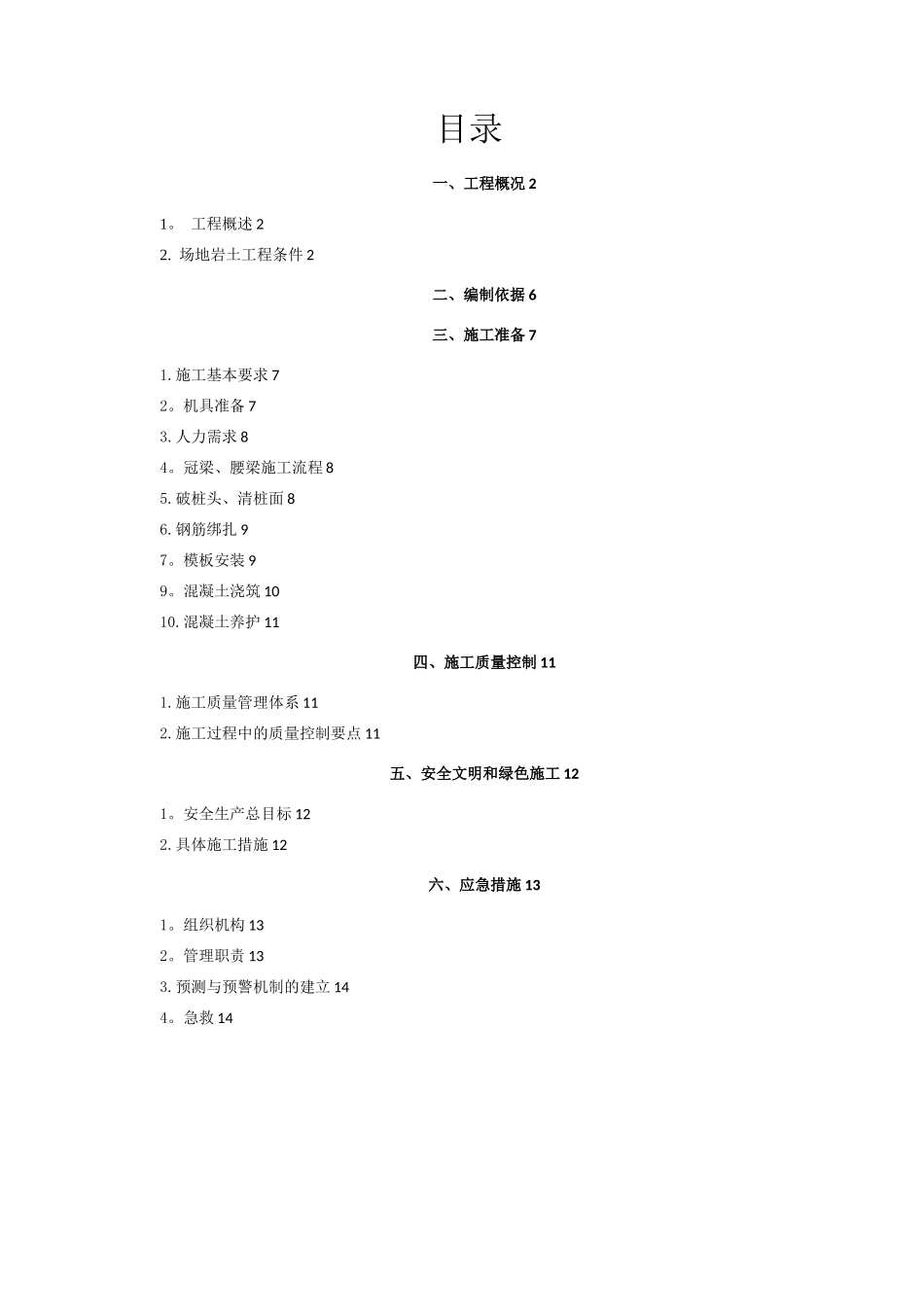

目录一、工程概况 21。 工程概述 22. 场地岩土工程条件 2二、编制依据 6三、施工准备 71.施工基本要求 72。机具准备 73.人力需求 84。冠梁、腰梁施工流程 85.破桩头、清桩面 86.钢筋绑扎 97。模板安装 99。混凝土浇筑 1010.混凝土养护 11四、施工质量控制 111.施工质量管理体系 112.施工过程中的质量控制要点 11五、安全文明和绿色施工 121。安全生产总目标 122.具体施工措施 12六、应急措施 131。组织机构 132。管理职责 133.预测与预警机制的建立 144。急救 14一 、 工 程 概 况1. 工程概述工程名称安托山停车场综合上盖项目1 期(1、2 号地块)基坑支护及土石方工程工程地址本项目位于南山区深云路(龙珠八路)以东、三号路( 深云东路) 以南,广深高速以北, 原沙河建工村内建设单位深圳地铁前海国际进展有限公司监理单位深圳市邦迪工程顾问有限公司施工单位上海宝冶集团有限公司基 坑 设 计 单位深圳市市政工程设计讨论院有限公司勘察单位深圳市市政工程设计讨论院有限公司本项目位于南山区深云路( 龙珠八路)以东、三号路(深云东路)以南,广深高速以北,原沙河建工村内. 深云路北为已入住的深云村. 现场已有临时围墙,场内含部分原有的废弃临时建筑。本项目为土方开挖及基坑支护项目,拟建1 #、2 #地块基坑,基坑周长约1400m,面积6.4 万㎡,深度约5 。8 ~13.3m 。(深圳市南山区三号路南侧, 原沙河建工村旧址)2. 场地岩土工程条件2.1地形、地貌据深圳市标准《地基基础勘察设计法律规范》(SJG01-2025)附录A 深圳地区地貌图,拟建场地原属山丘台地地貌,后因人工开采石料, 现状地势总体平坦,局部低洼,孔口高程在+36 。38~+46.66m之间, 平均孔口高程+42 。00m 。2.2 地层岩性场地内地层为:第四系素填土、填砂、填石、杂填土,第四系上更新统冲洪积粉质黏土、粗砂,第四系坡积粉质黏土、第四系残积砾粘性土. 下伏基岩为燕山期粗粒花岗岩. 各地层岩性及野外特征自上而下依次描述为:2 。2 。1 人工填土层(Q4ml )素填土( 地层编号为 1 ):褐红色、褐黄色、杂色,稍湿- 密实,以粘性土为主,含少量碎石。孔隙比大,密实度及均匀性较差,回填时间大于10年。标试验贯6 个点,标贯击数(未经杆长修正)13~23击,平均18。1 击.素填土(砂)(地层编号为 2 ):主要成份为砂砾,混黏性土,黄褐色,松散,稍湿~ 饱和,局部夹碎石. 该层在场地范围零星分布, 仅钻...
